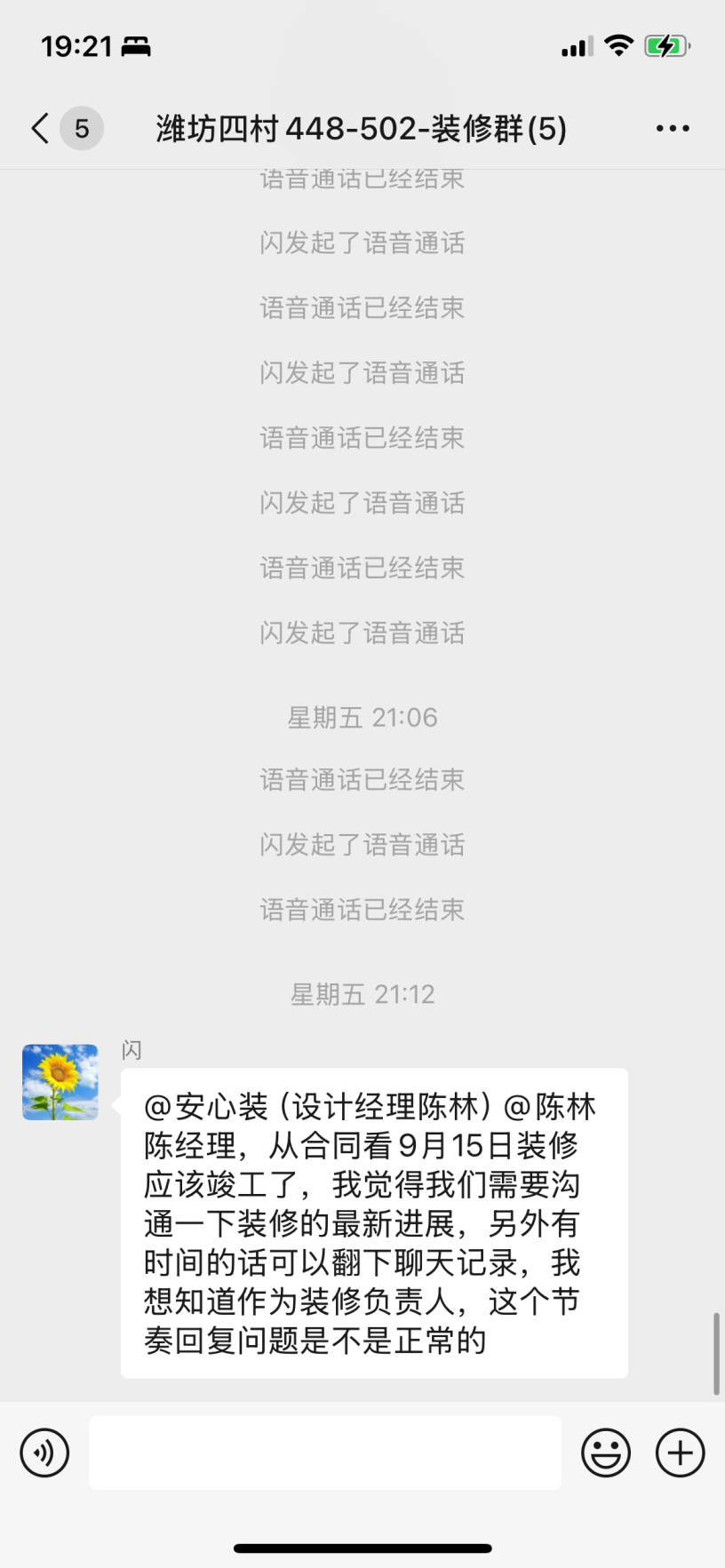

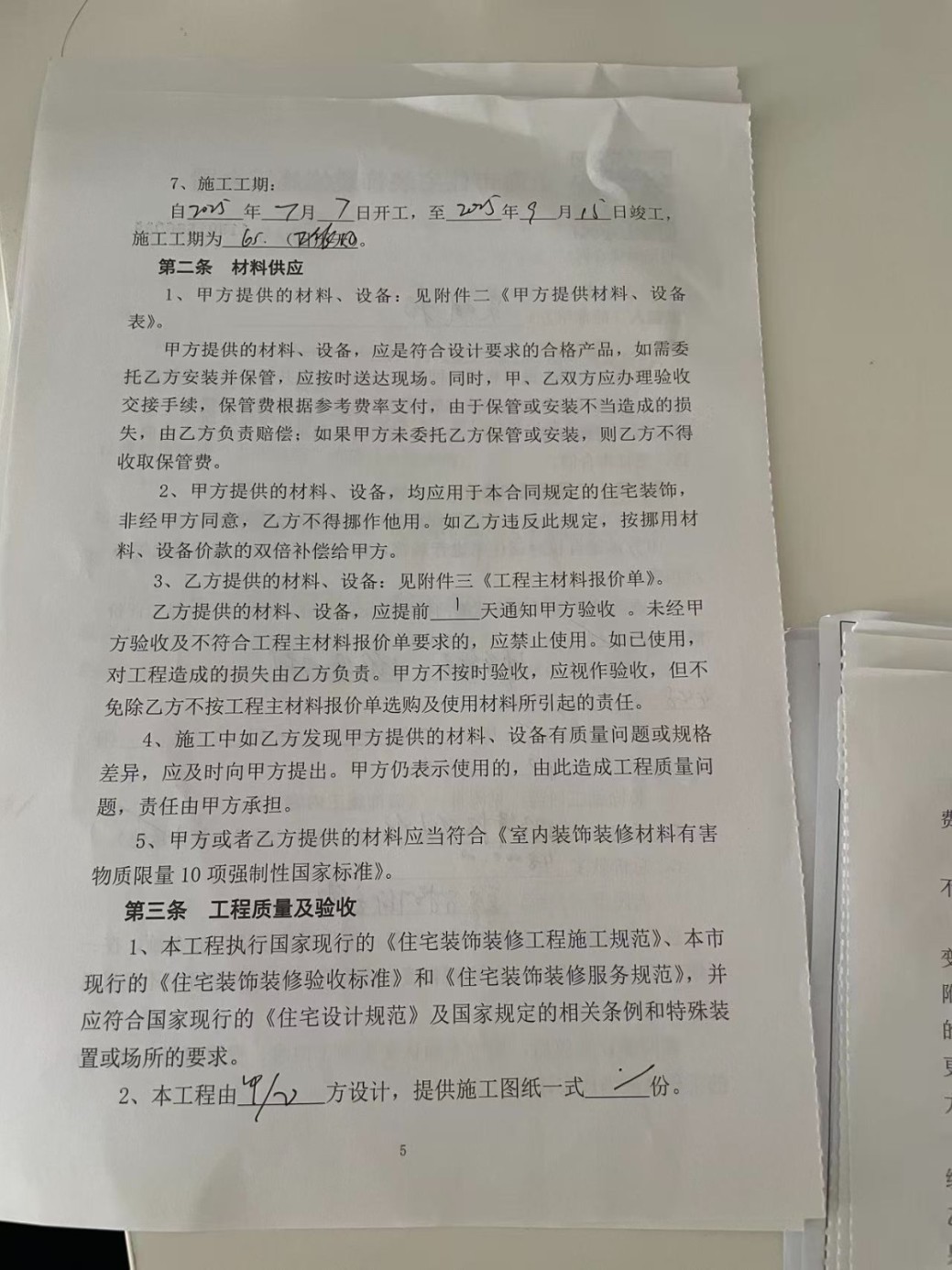

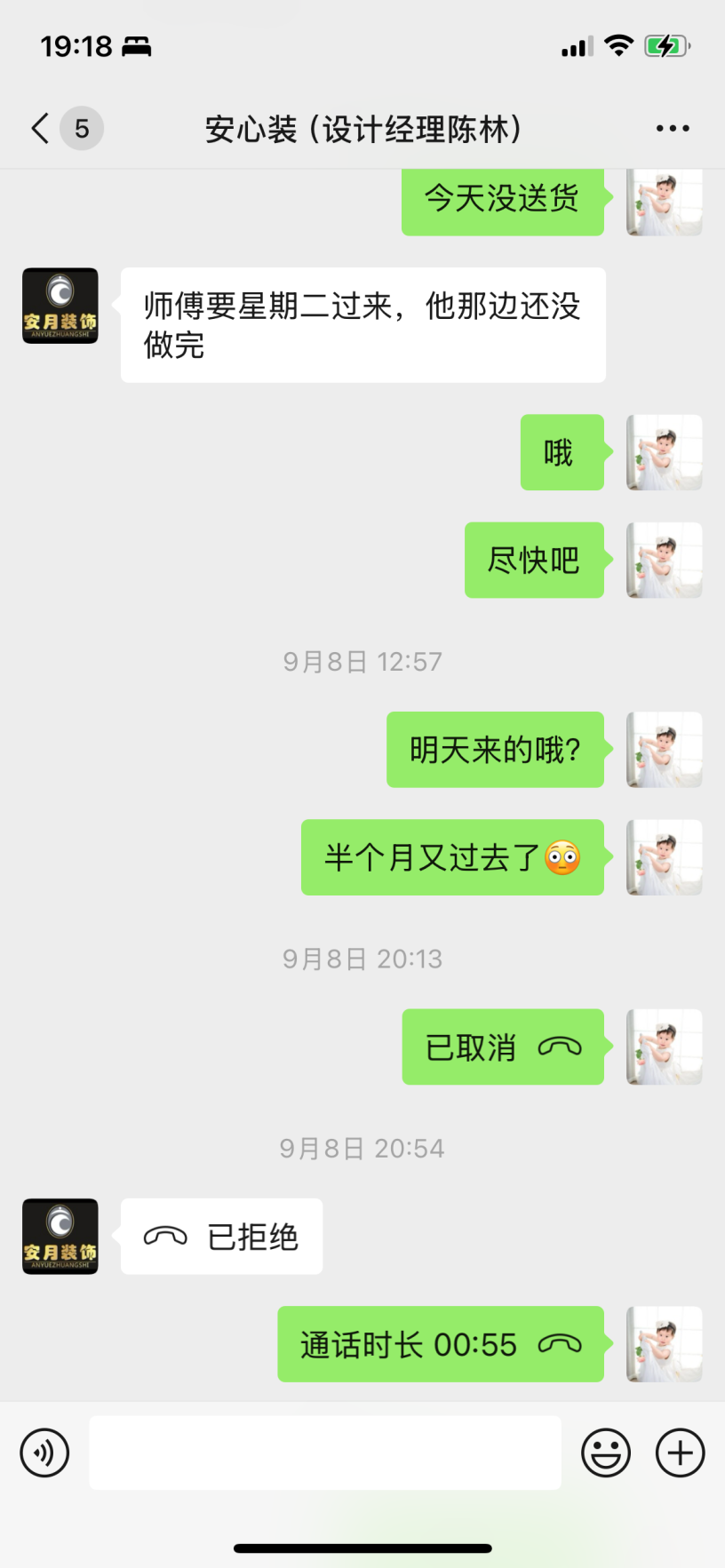

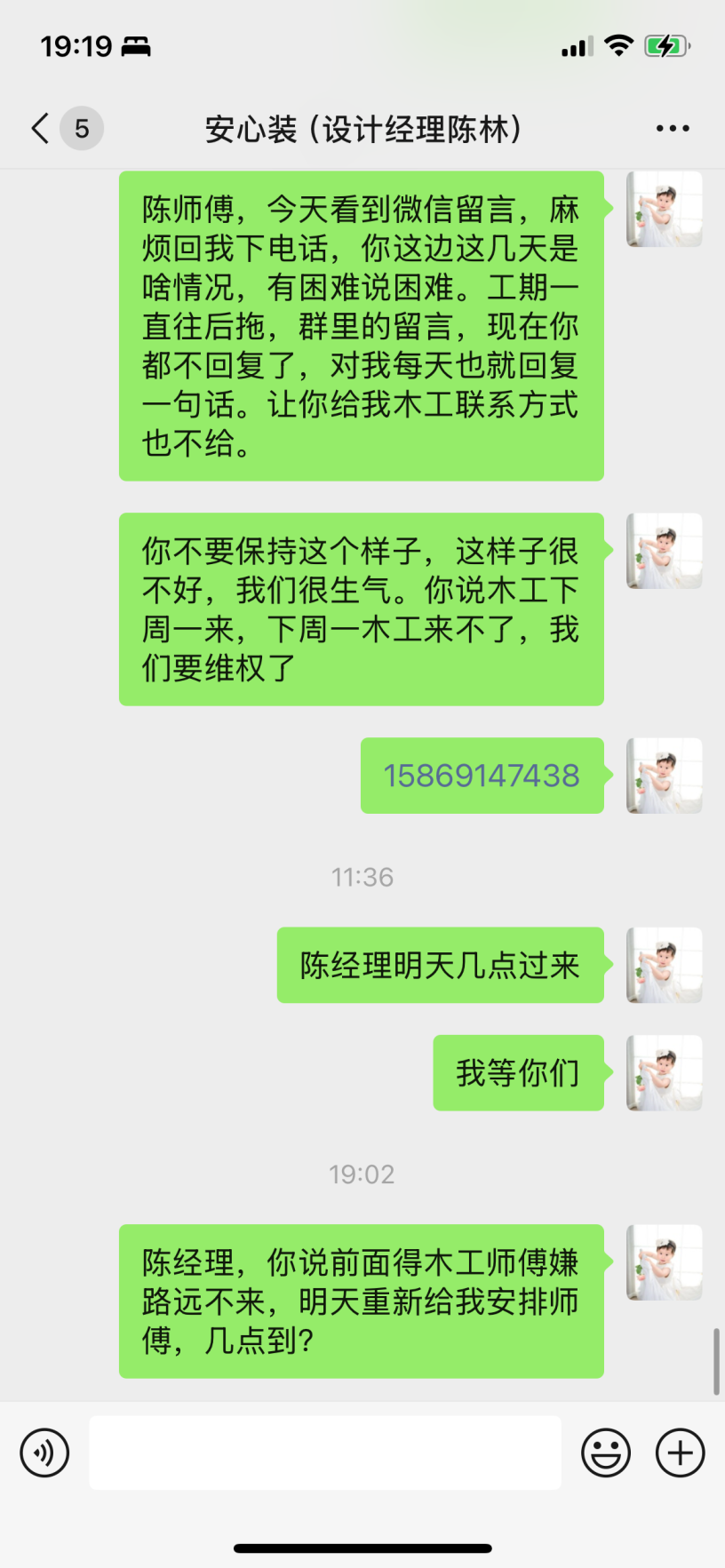

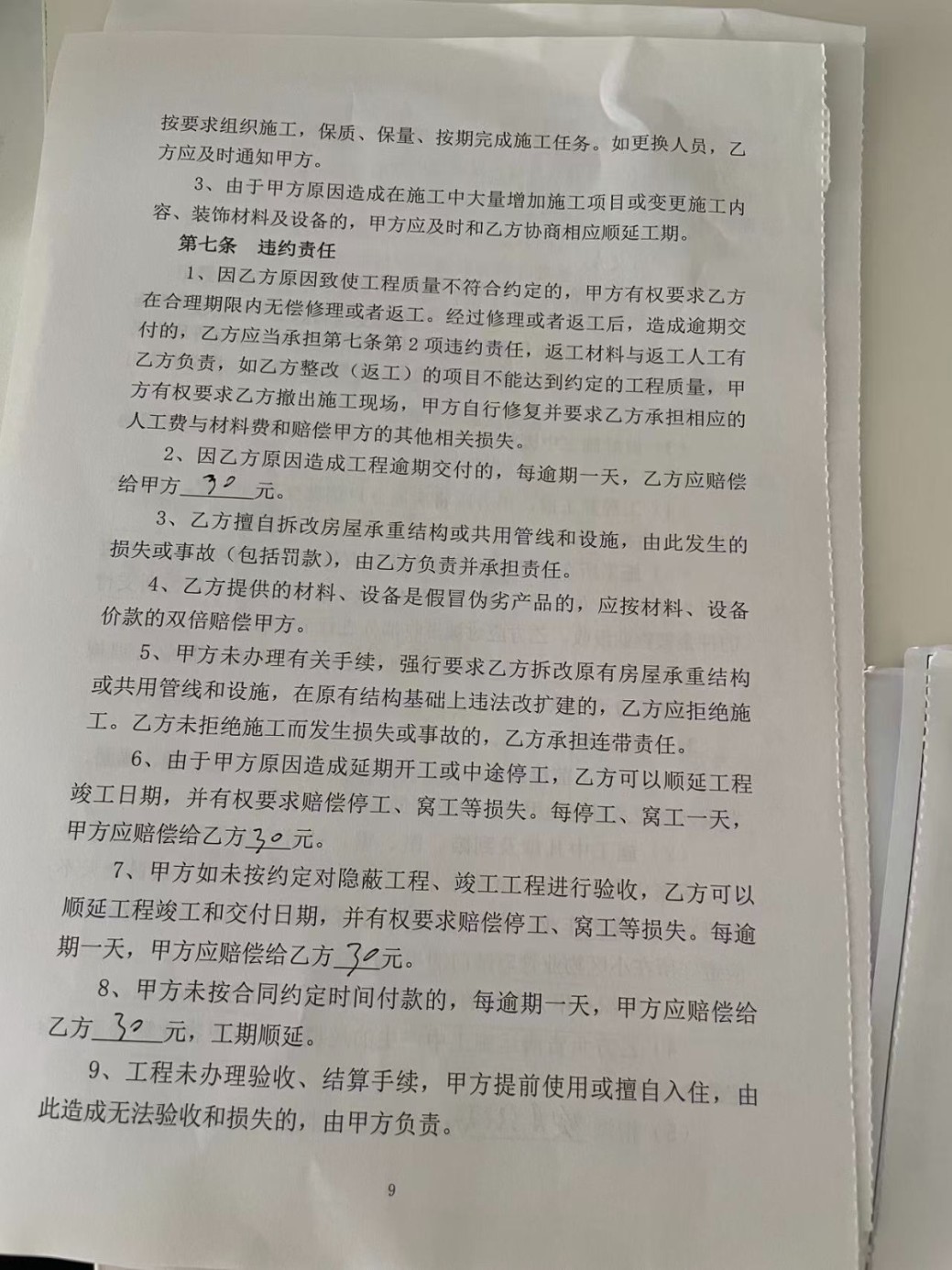

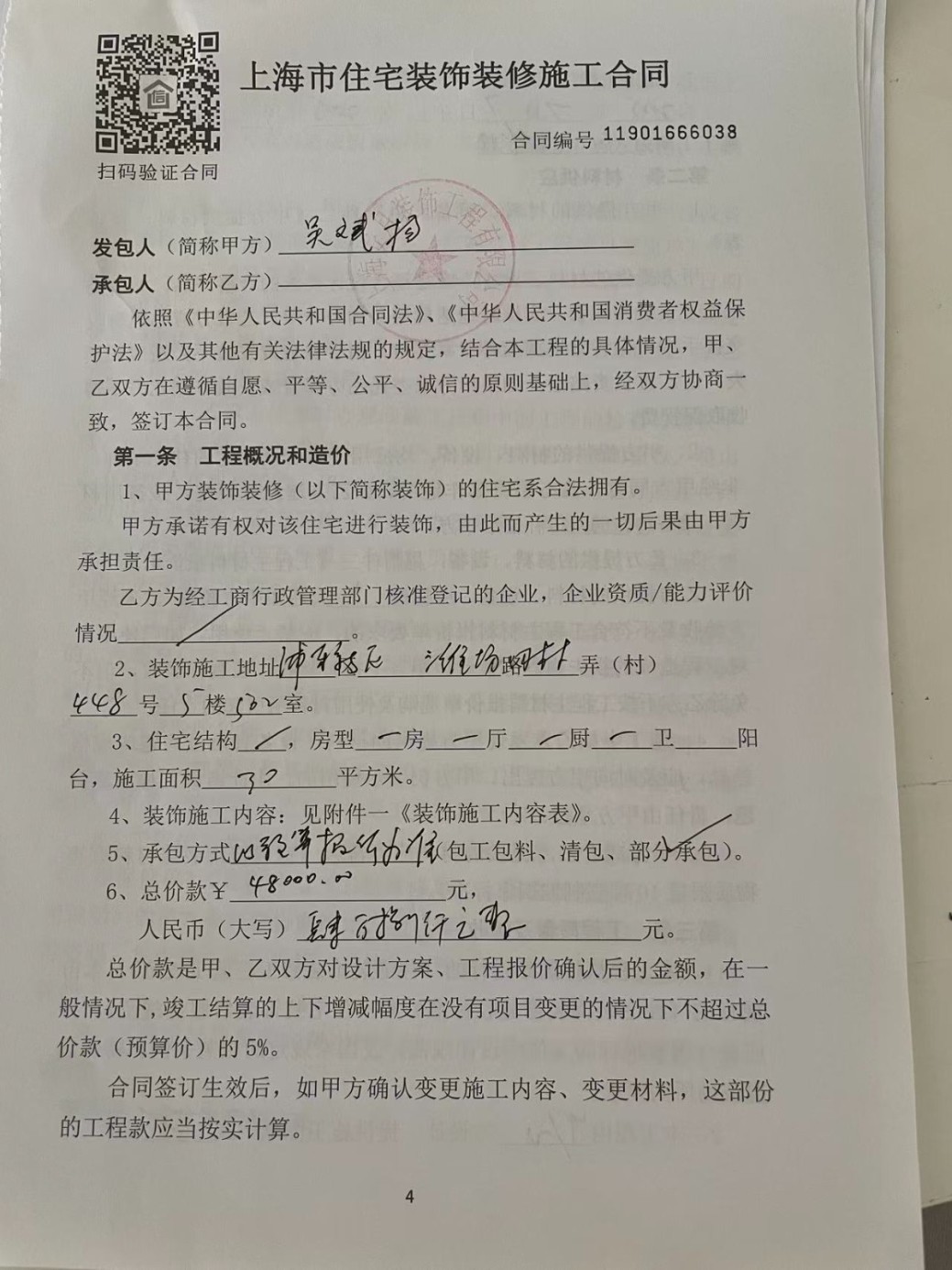

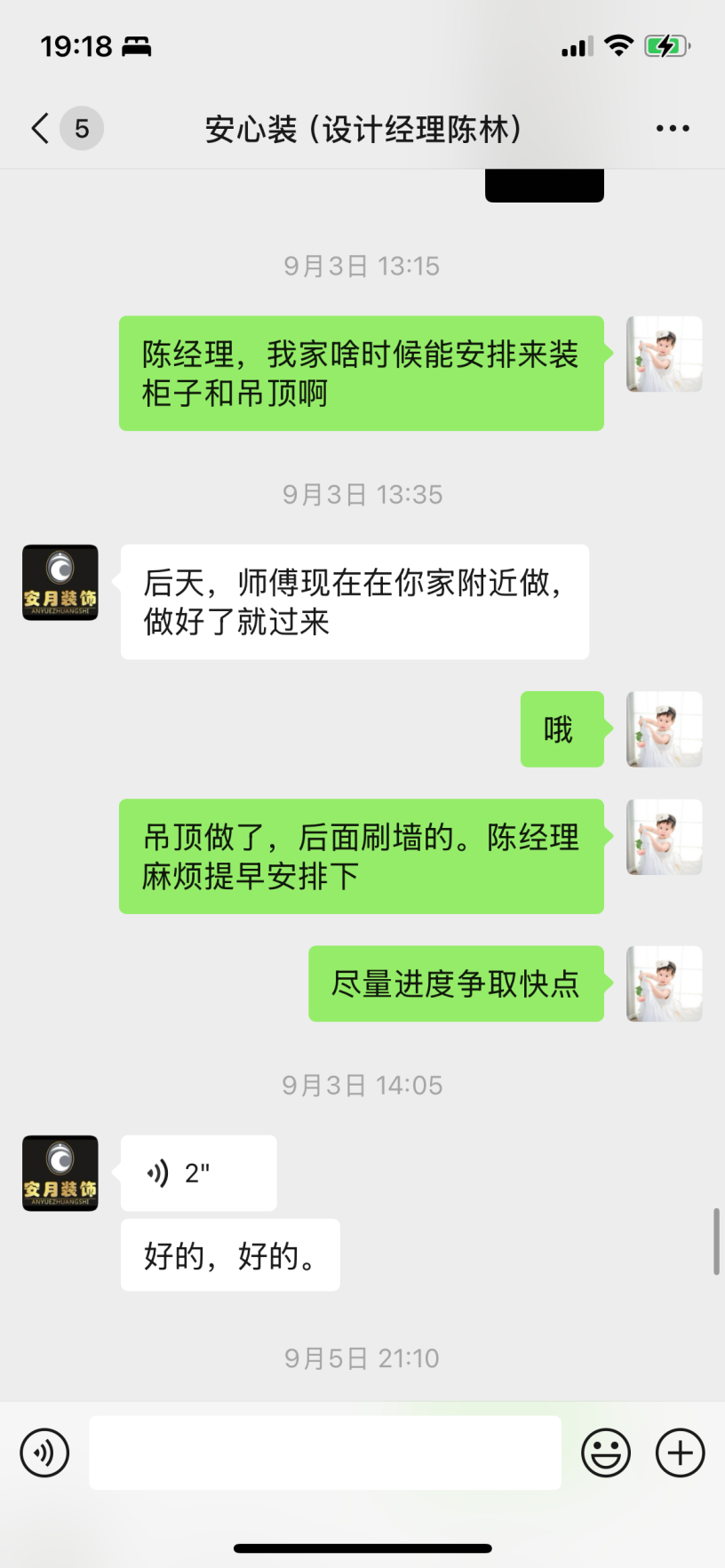

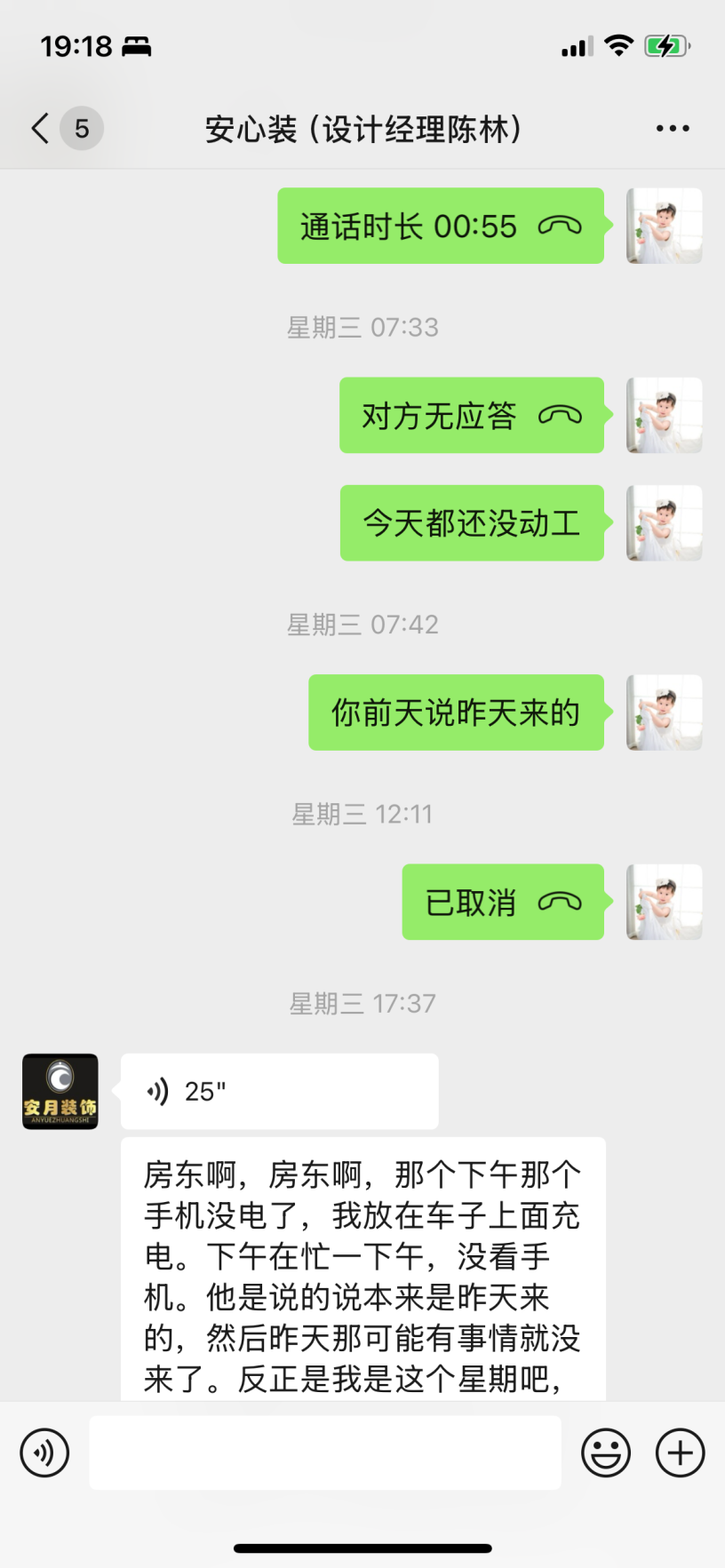

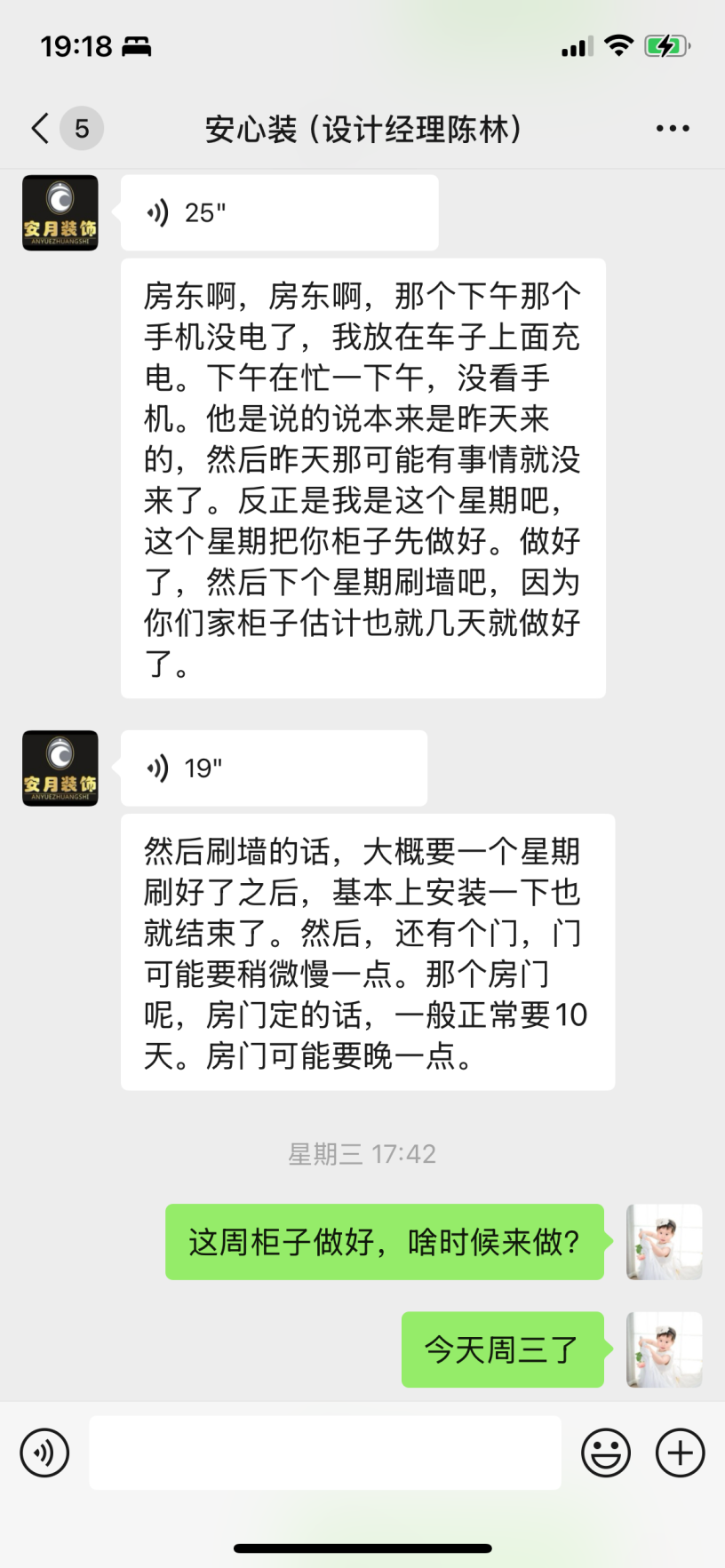

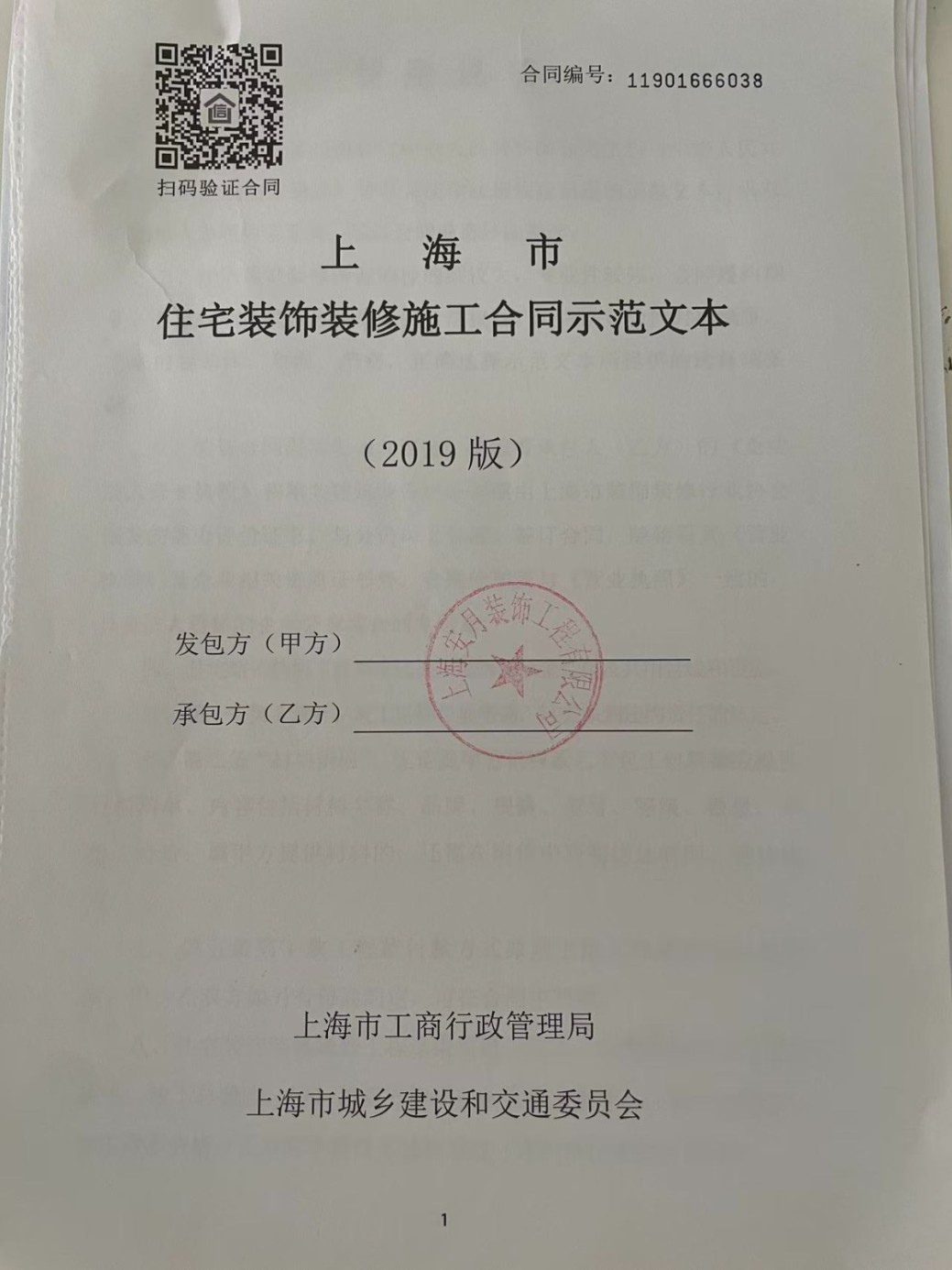

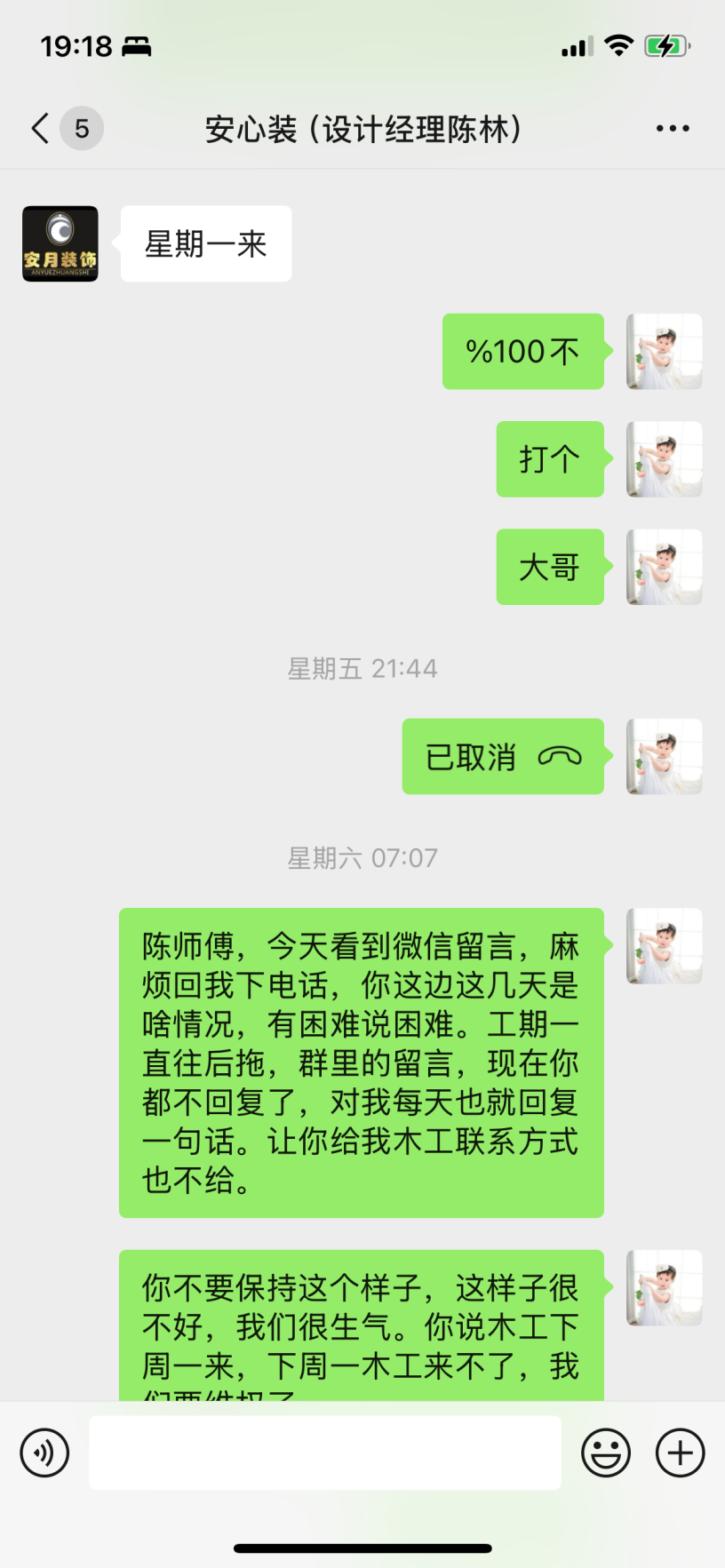

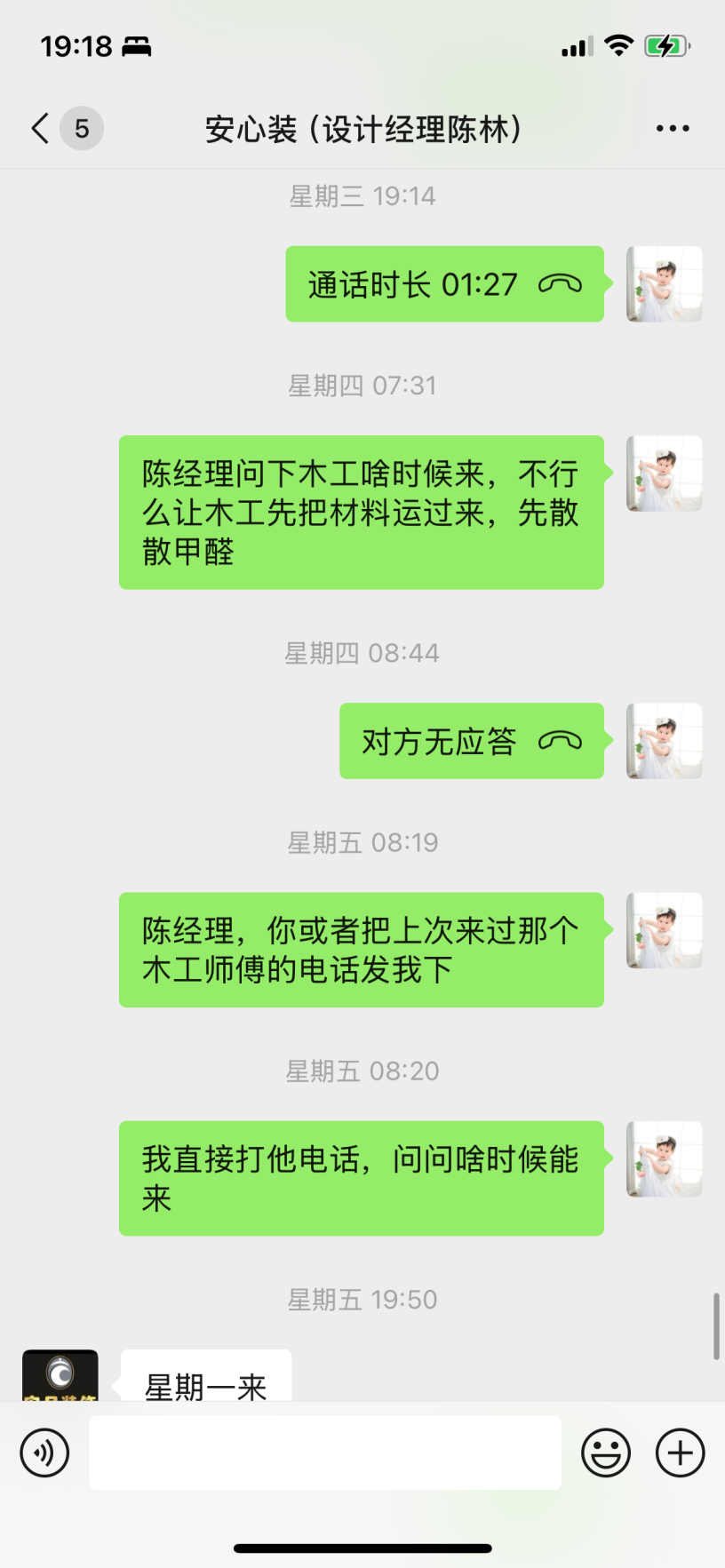

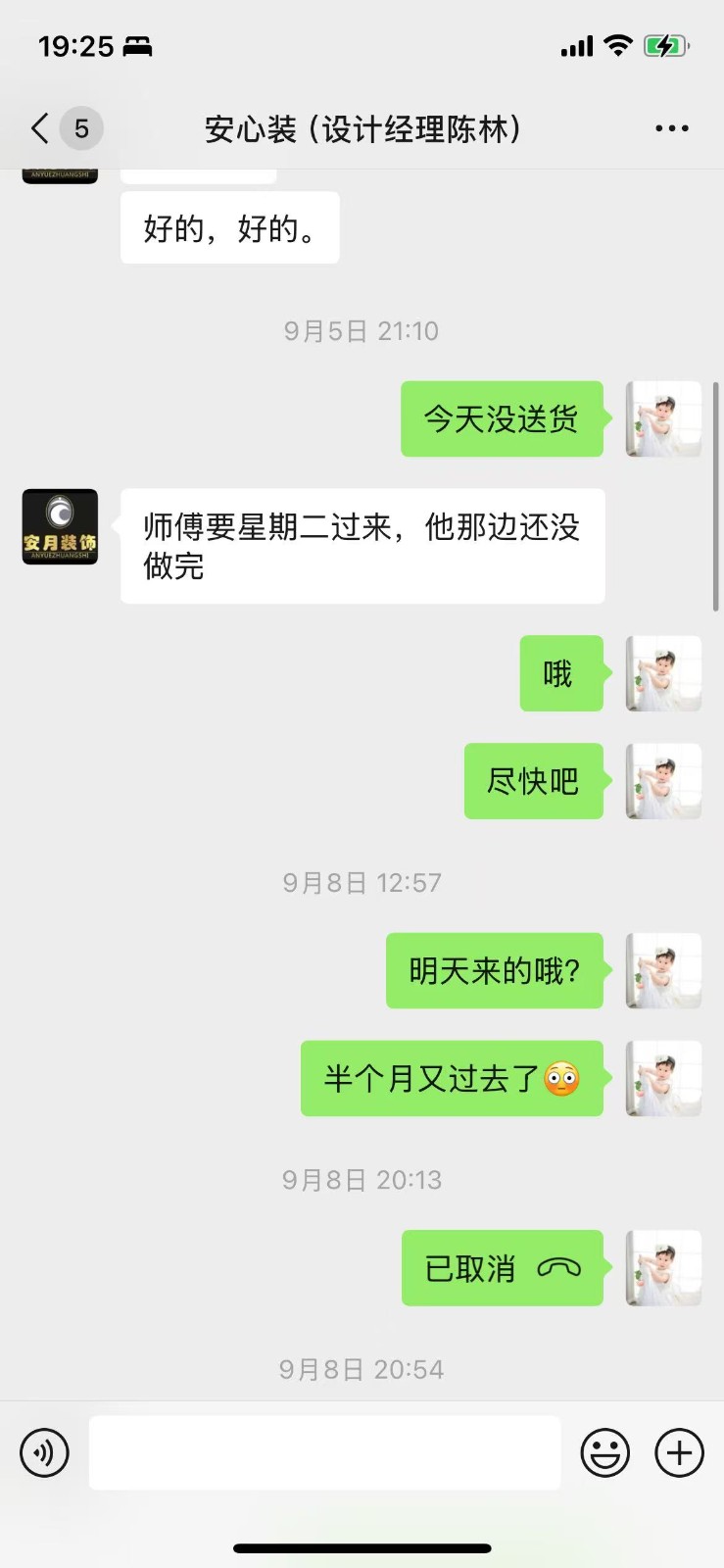

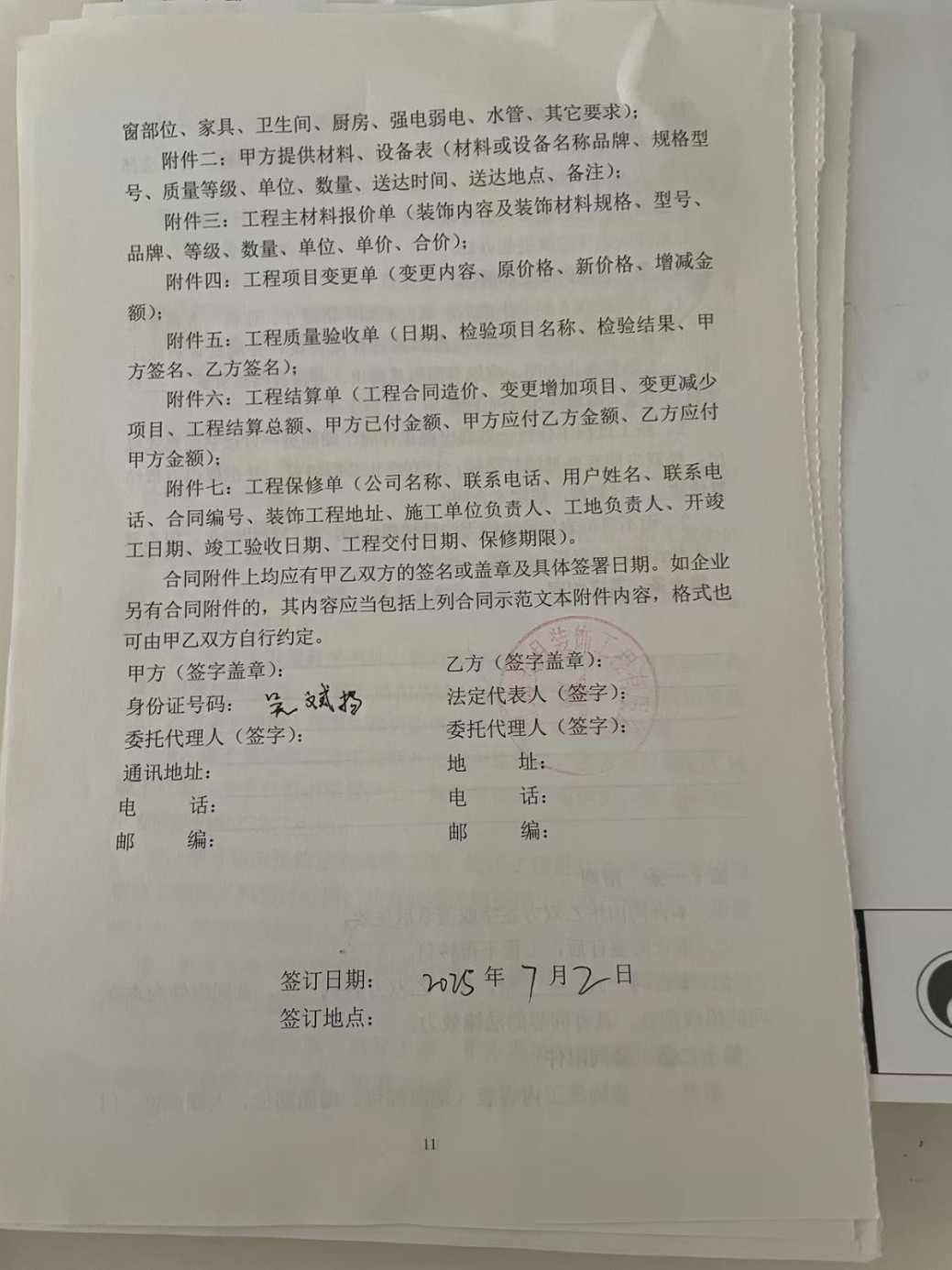

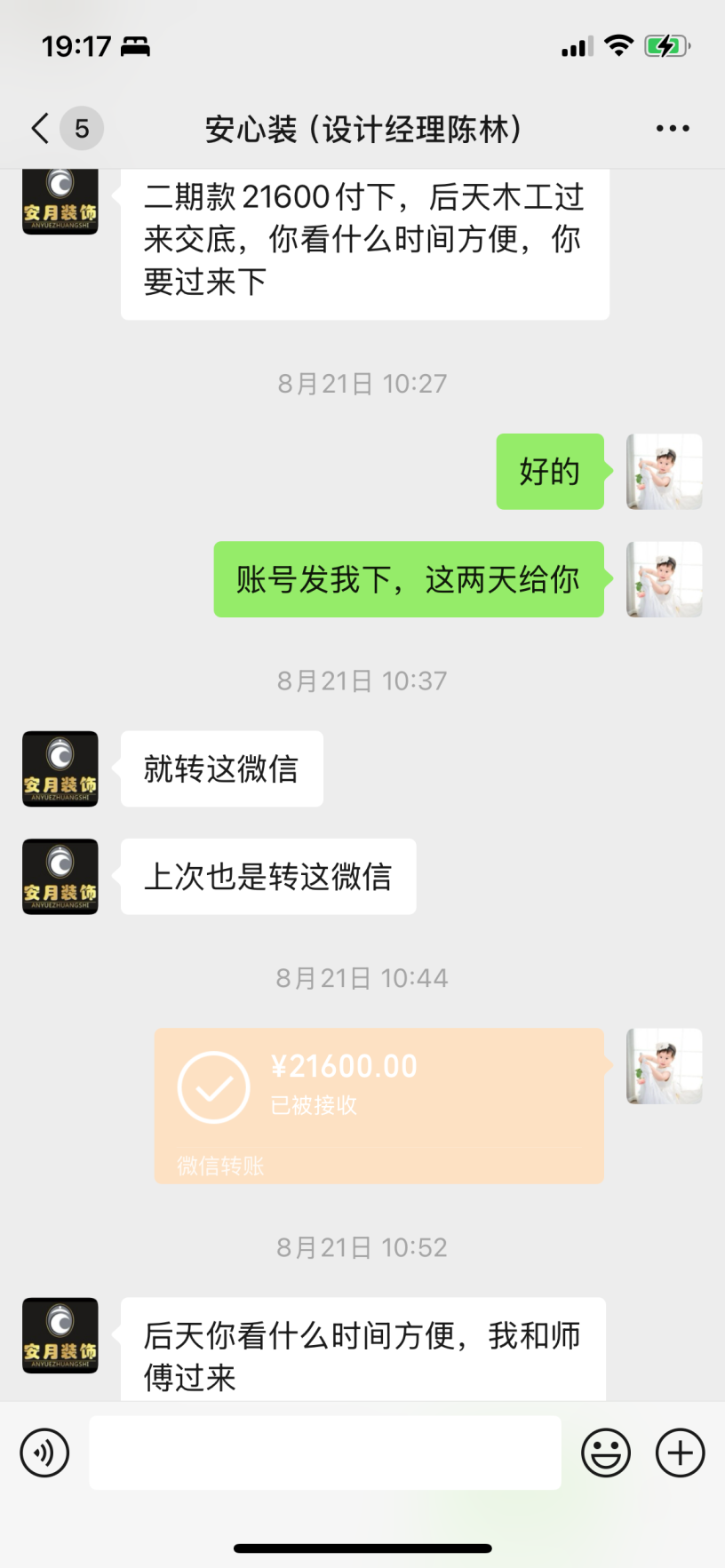

全屋裝修,合同約定2025年7月7日開工,9月15日竣工,到今天9月16日了合同約定中的客廳柜子、客廳吊頂、臥室吊頂、墻面粉刷、廚房櫥柜等還沒有開始。8月21日付過二期款后,到現在一直處于停工狀態,聯系公司的施工負責人,微信幾乎不回消息,偶爾回一次消息馬上再跟他說話后,對方就不再回消息了;故意不接電話,偶爾接一次電話也是說幾句就掛,今天說明天一定開始施工,明天又托后天,就是這樣一直口頭上拖延,實際一直停工。
要求與對方解除合同,并退還已支付費用扣除已施工項目后的多余部分,賠付延期賠償。
