一,工程重大失誤:

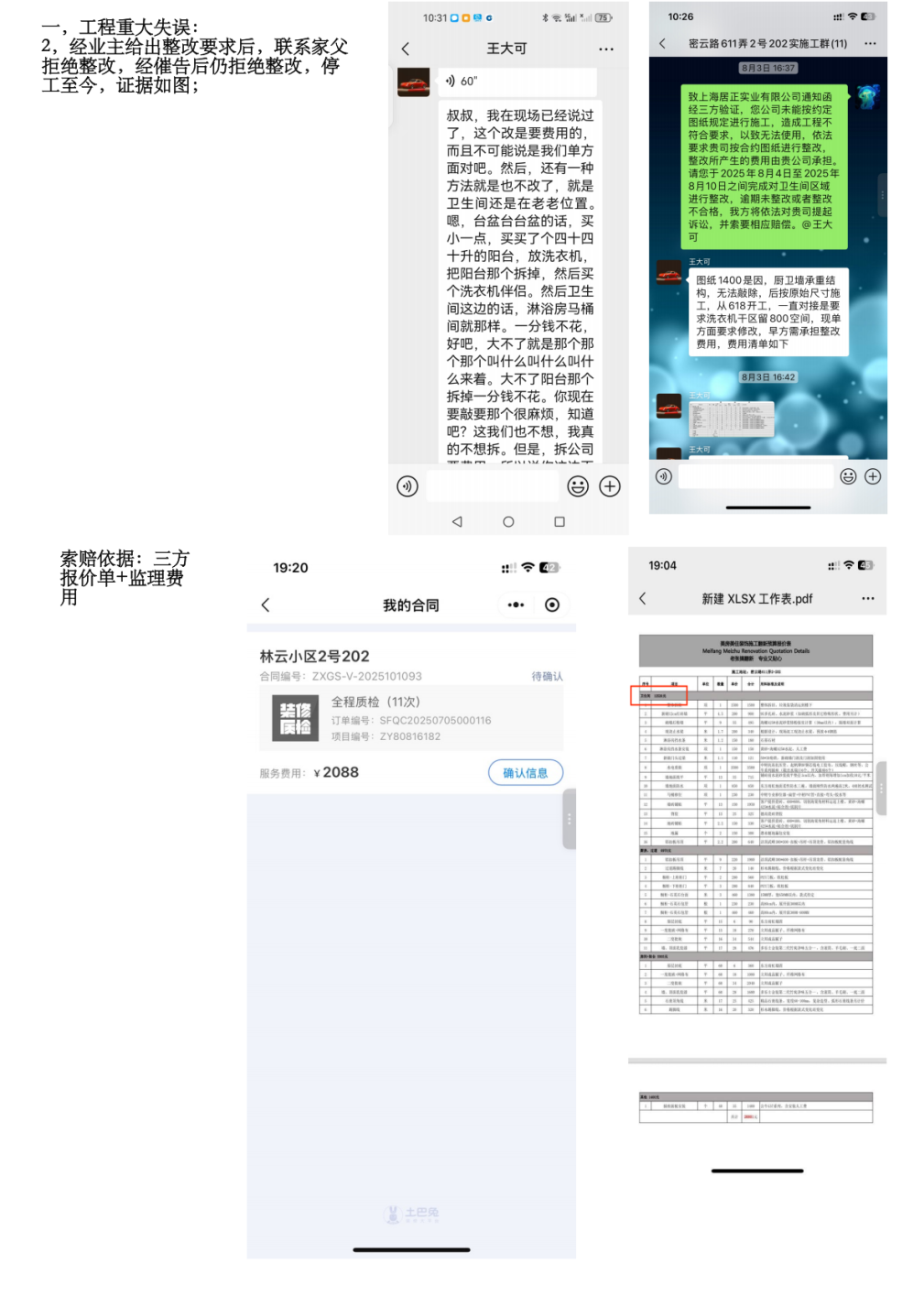

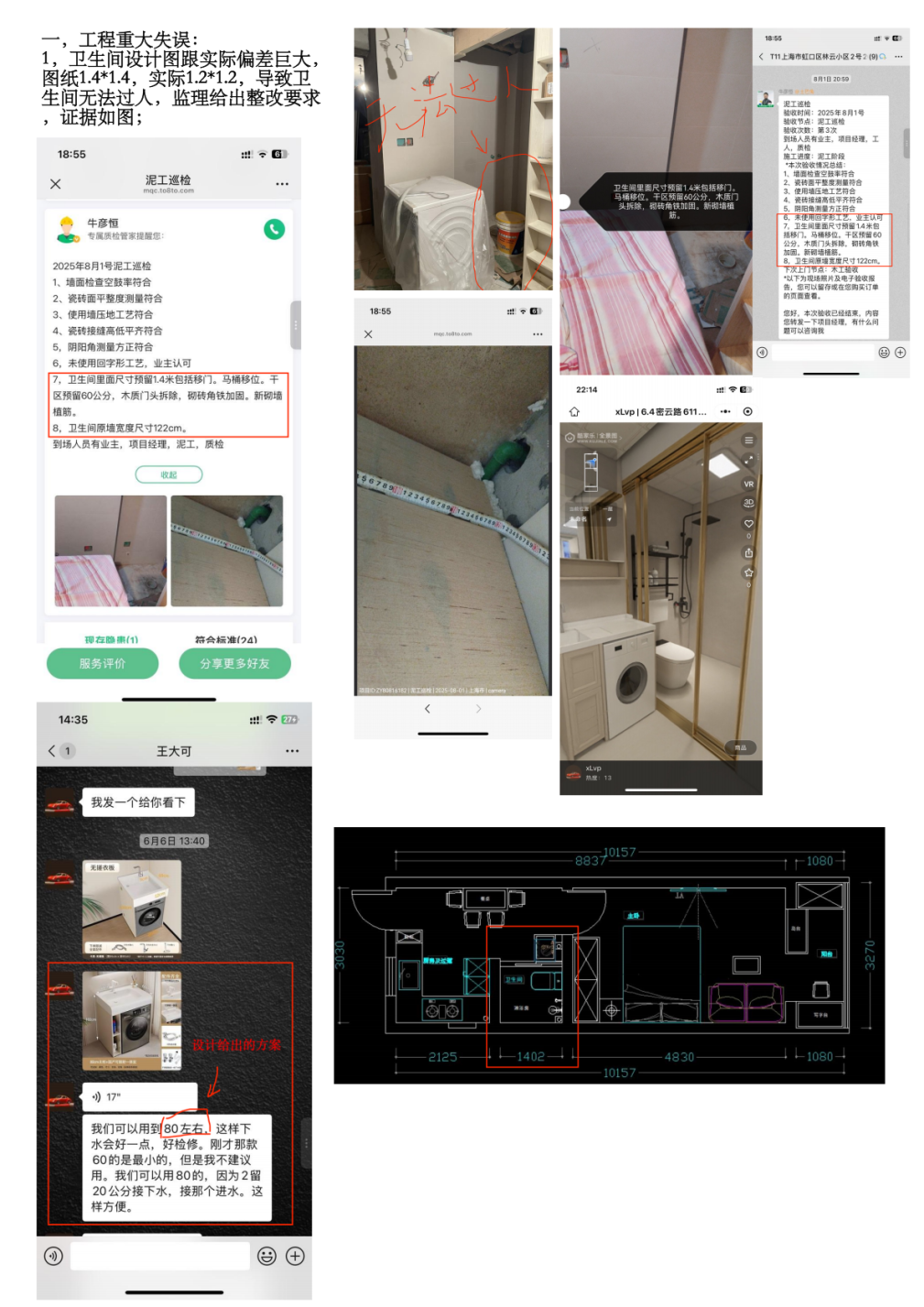

1,合同及附件設計圖紙明確約定衛生間尺寸為1.4米×1.4米。實際施工尺寸僅為1.2米×1.2米,偏差達400mm(遠超15mm允許偏差上限的13倍),淋浴區落地寬度不足0.4米,衛生間入門寬度不足0.3米,無法過人,完全無法正常使用。經過業主與三方監理提出整改要求后,拒絕整改,并停止施工至今。
該行為:
1)構成根本違約,違反《民法典》;
2)嚴重違反《住宅室內裝飾裝修工程質量驗收規范》(JGJ/T 304-2013)強制性規定;

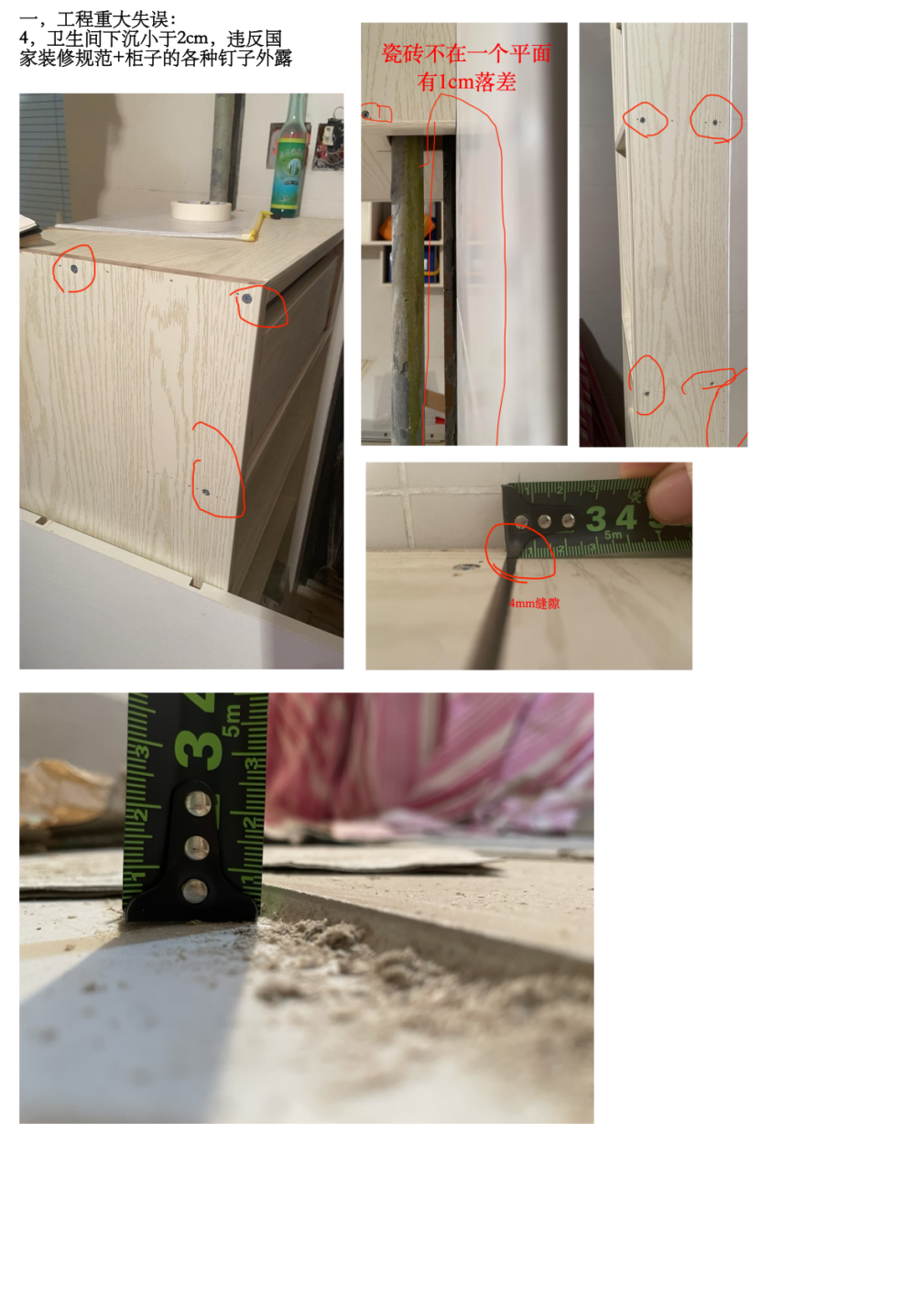

2,衛生間濕區下沉小于2cm,失去擋水功能,無法正常使用,并對樓下鄰居有侵權隱患。 違反住宅室內裝飾裝修工程質量驗收規范(JGJ/T 304-2013)。

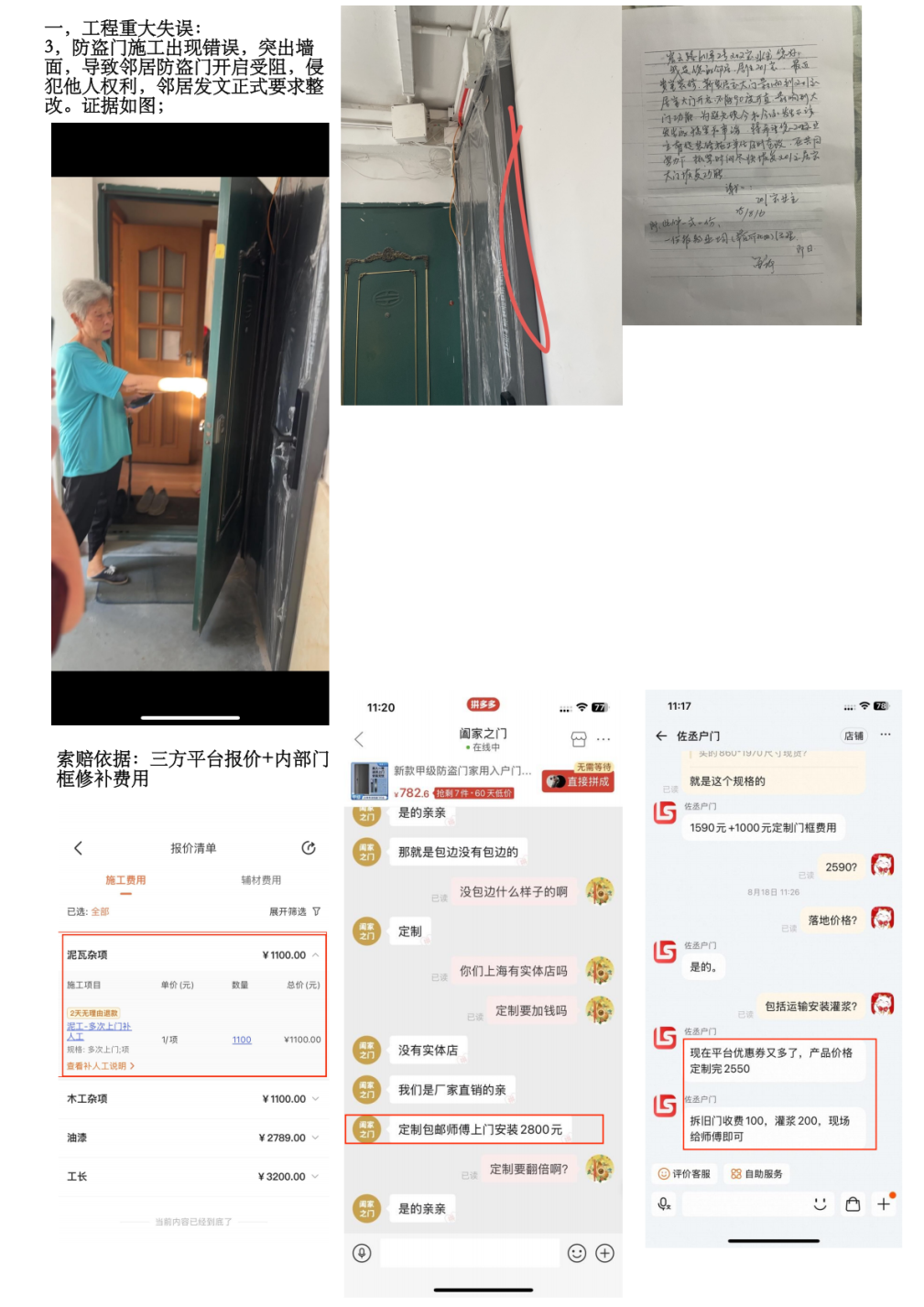

3,防盜門施工出現錯誤,突出墻面,導致鄰居防盜門開啟受阻,影響他人正常使用,引發鄰里糾紛。鄰居發文正式要求整改。侵犯他人權利。
二,檔期延誤:
1,多次承諾在2025年7月15日完成房屋裝修內的地面瓷磚鋪設,事實7月15地磚一半都未鋪設完畢。
2,根據合同應于2025年8月18完成全部工程,事實至今整體工程未過半。
多次嚴重拖延工期,不具備執行項目的能力。造成根本違約。
三,其他違法行為:

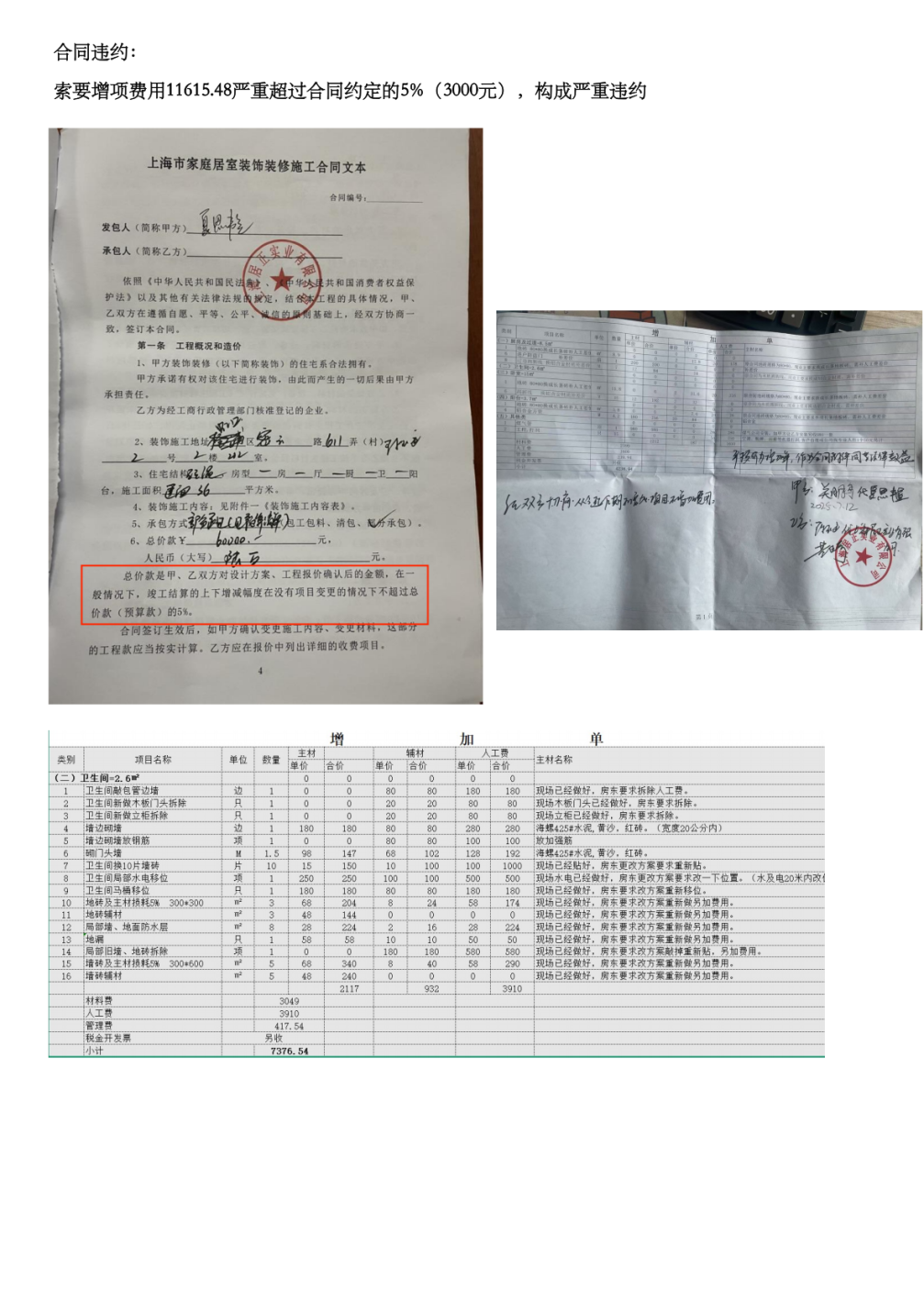

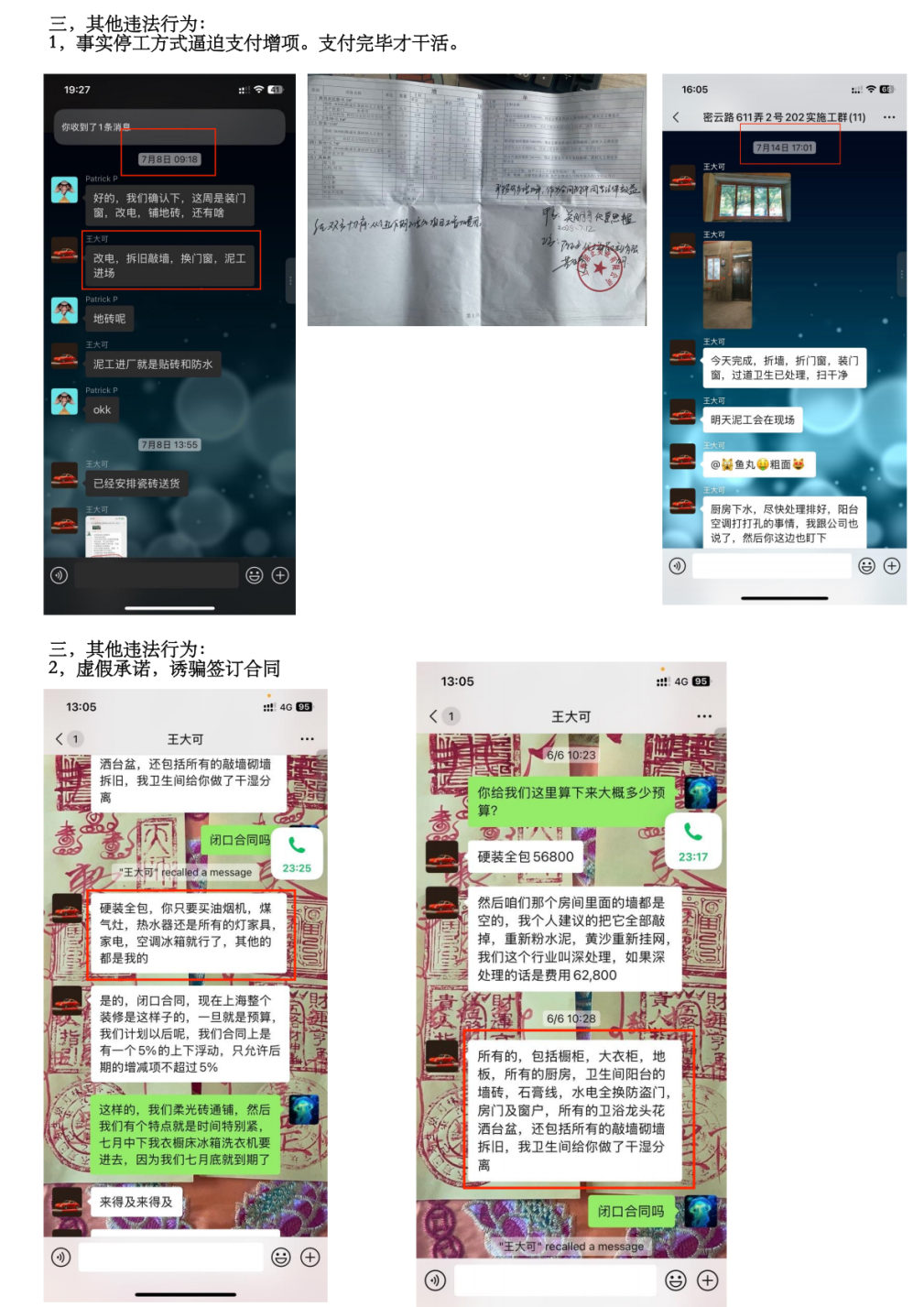

1,以事實停工方式脅迫支付超額增項費用。合同明確約定增項金額不得超過總價5%。裝修公司在要求超額增項未果后,自2025年7月7日起至2025年7月13日無正當理由停工長達一周,以此事實行為向業主施壓,脅迫業主支付不合理費用。
裝修公司財務設計師法人是一家親戚。法人是設計師王大可(一個胖子)丈母娘,一家人一起行騙。
2,以虛假承諾誘騙簽訂裝修合約。在簽訂合約前做出超出合同范圍的承諾以促成簽訂合約。屬于《民法典》規定的欺詐行為。
3,裝修公司因自身錯誤拒絕整改并強行索要費用未果后對業主進行威脅和恐嚇,原告已報警備案。民警即刻對被告發出警告。違反《治安管理法》。
訴求:

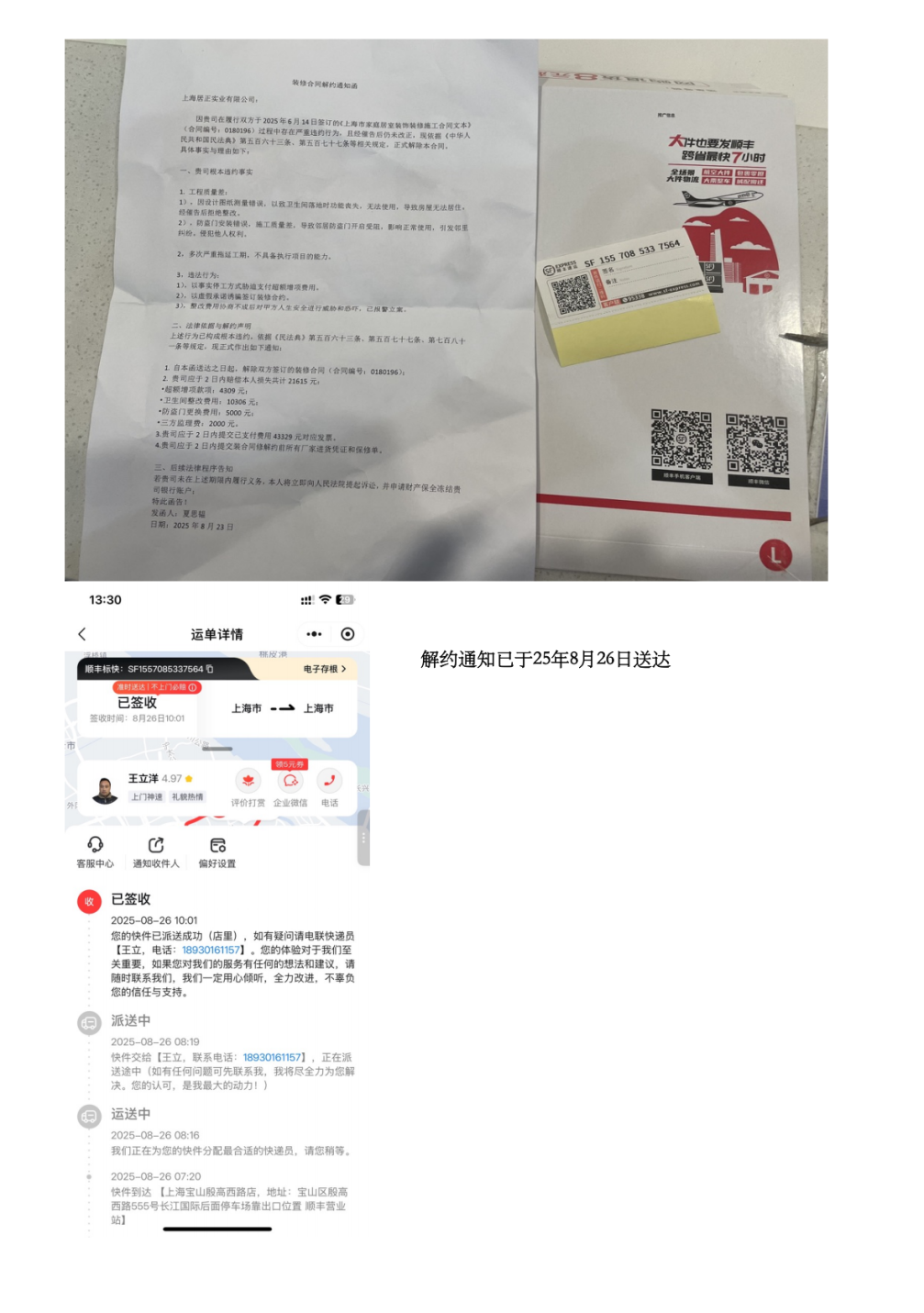

1、解除雙方于2025年6月14日簽訂的《上海市家庭居室裝飾裝修施工合同文本》(合同編號:0180196)
2、裝修公司返業主已支付款項共計4329元
3、裝修過公司賠償業主各項損失共計28514元(衛生間整改費用12526元,防盜門定制更換費用3900元,三方監理費2088元,精神損失費10000元)
