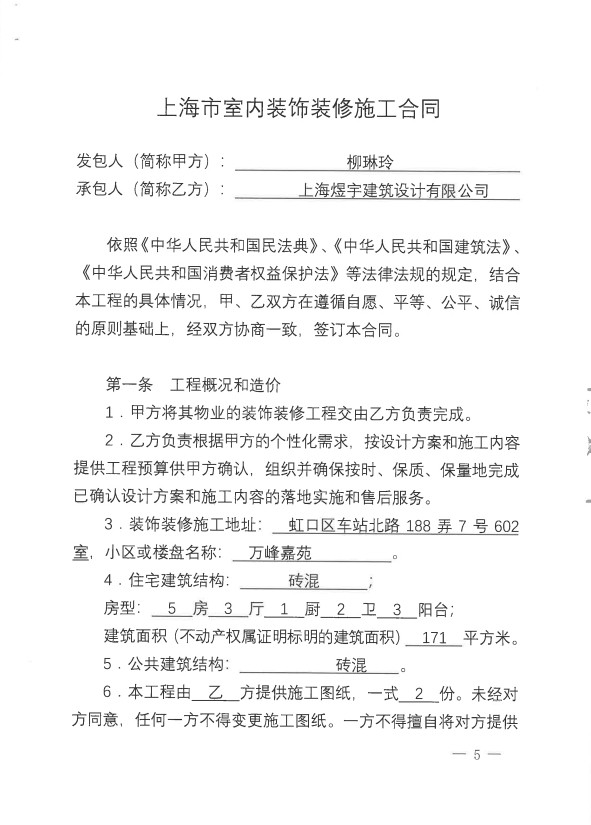

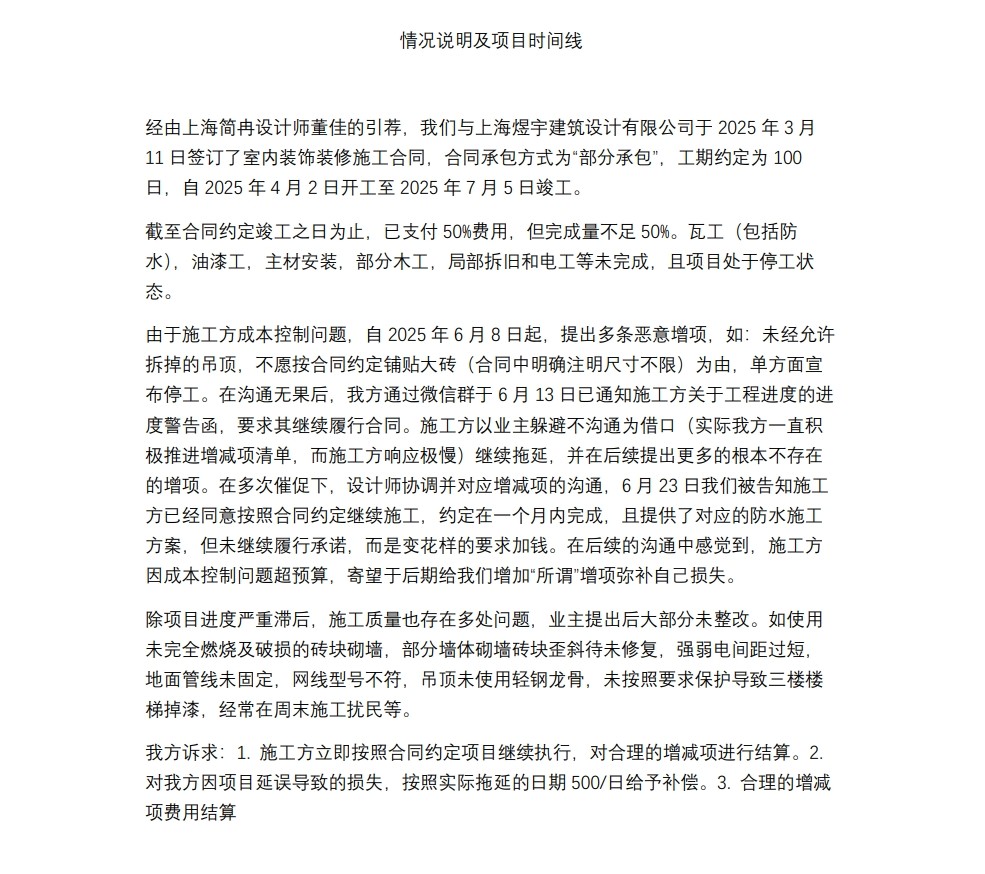

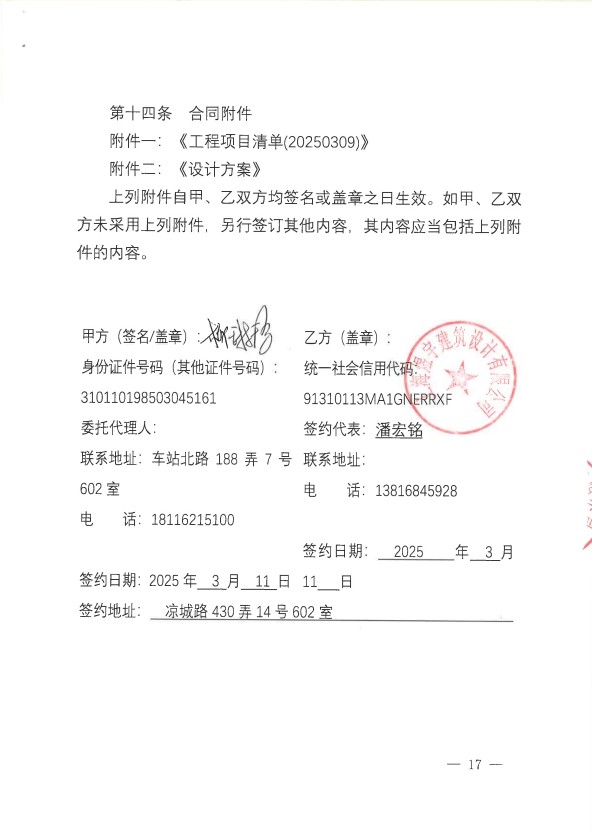

經上海簡冉設計師董佳引薦,我方與上海煜宇建筑于2025年3月11日簽訂半包裝修合同,工期100天(4月2日-7月5日),截至合同約定竣工日,我方已支付50%費用,但完成量不足50%。瓦工,油漆工,主材安裝等多項工程未完工,且項目處于停工狀態。

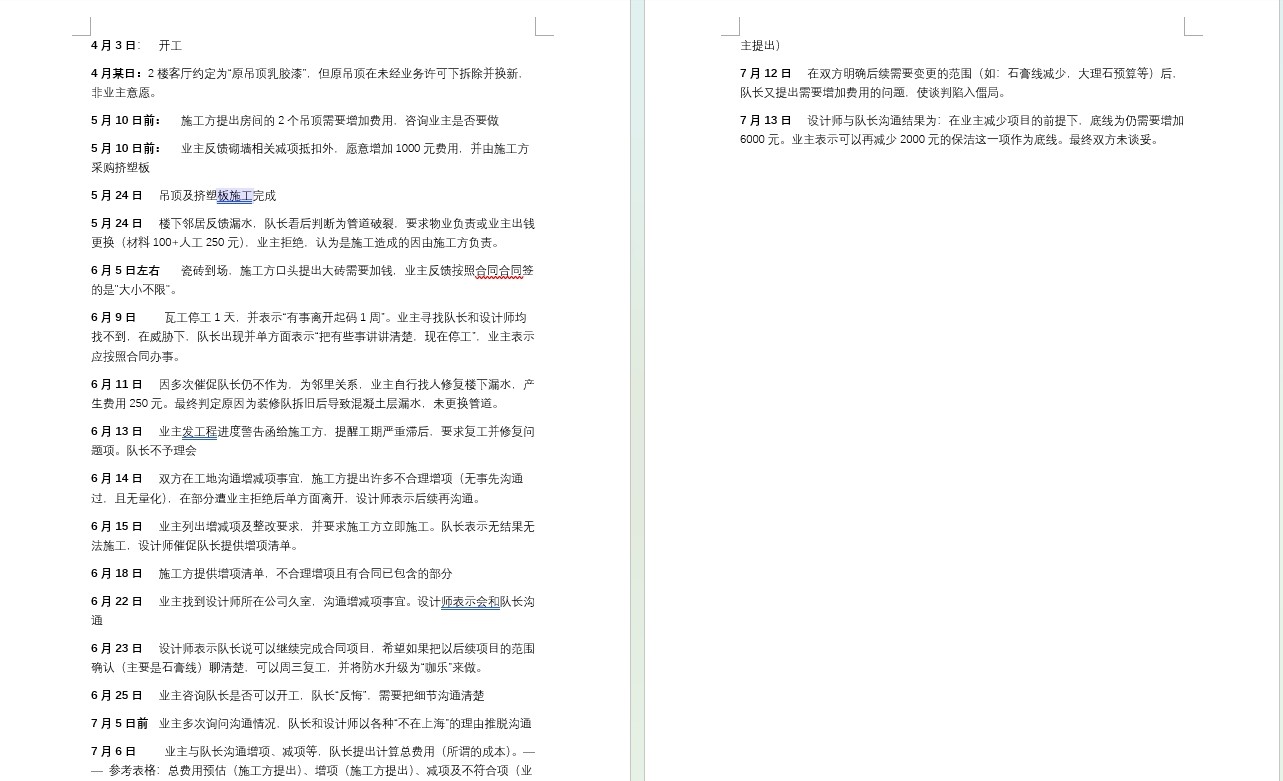

施工方不履行合同:因成本控制問題,自6月8日起以提出惡意增項(未經同意拆吊頂,不按合同約定鋪貼大磚等)為由停工,并在后續溝通中變本加厲,虛構多項增項。我方多次溝通并發送施工進度警告函,施工方以業主不溝通為理由消極應對,各種理由拖延時間。
施工質量問題:施工存在許多質量問題,業主提出后大部分未整改。拆舊導致樓下漏水推卸責任不愿賠償,周末施工擾民。
我方訴求:

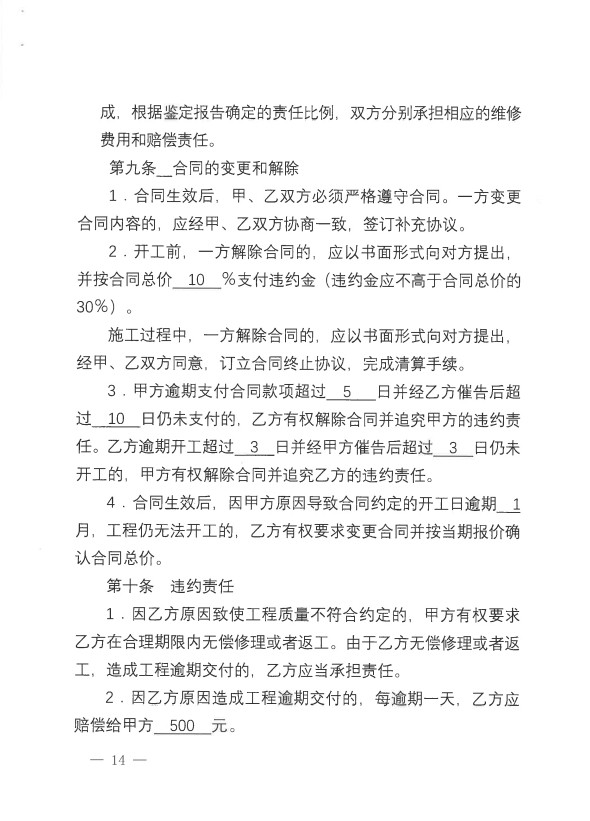

1.施工方立即按合同復工 2 按500元/日賠償工期延誤損失3.合理的增減項目結算。明細細節請參閱情況說明及項目時間線
歡迎來到上海裝潢網
