項目經理在7.25日開工當日,向我方提出了額外費用,我方不予理睬。

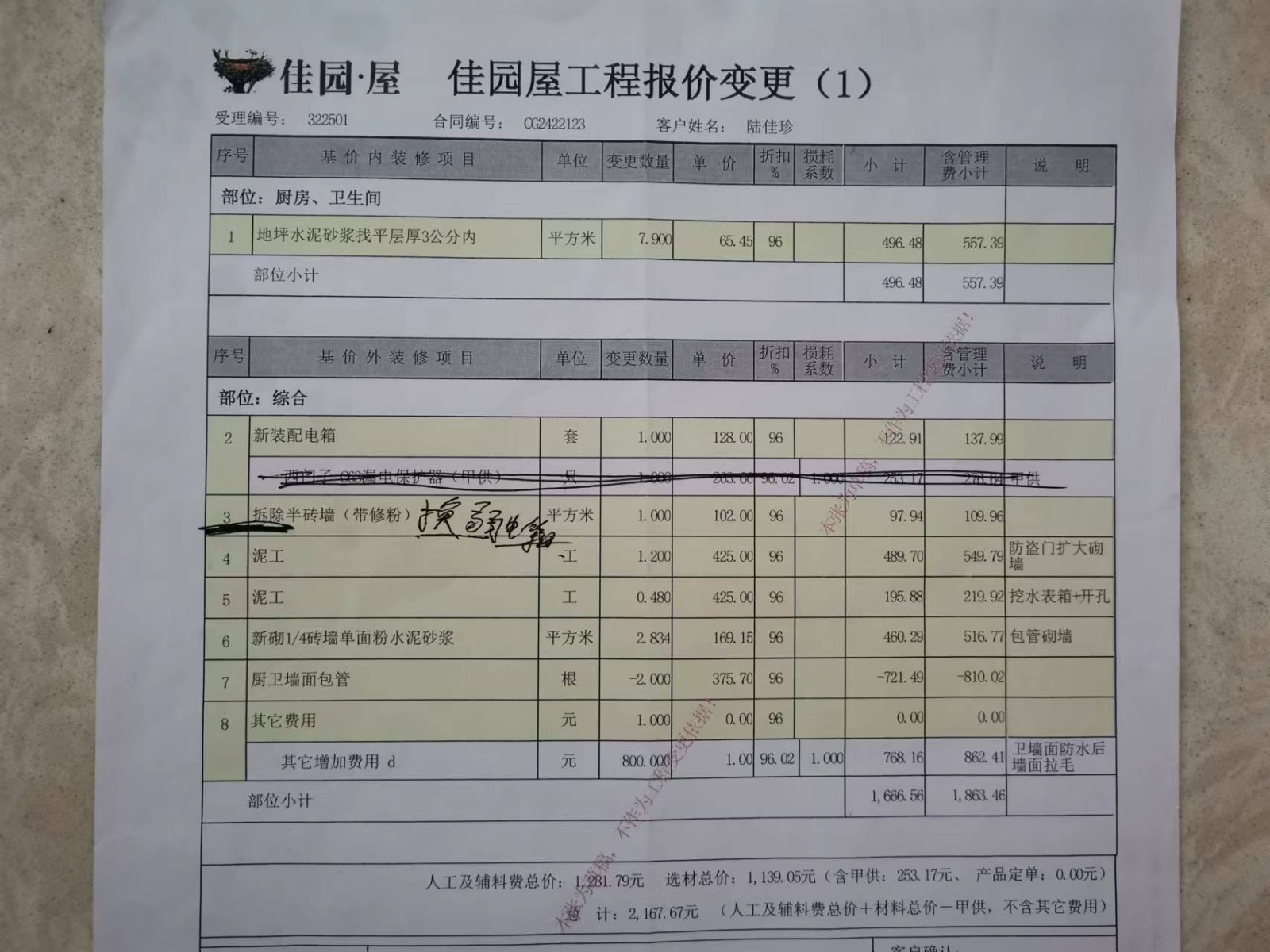

8.4日電工進場時,項目經理指出了全屋各處需要費用增加的地方并開口要價,我方要求裝修公司協商解決,但設計總監多次推脫,并讓我方私下和項目經理溝通協商費用,均被我方拒絕,最后在我方的一再堅持下,設計總監給出一份,合同約定項目內仍然需再付費的,她所謂的項目變更單。為了不拖延施工進度,我方妥協了,并付了款。

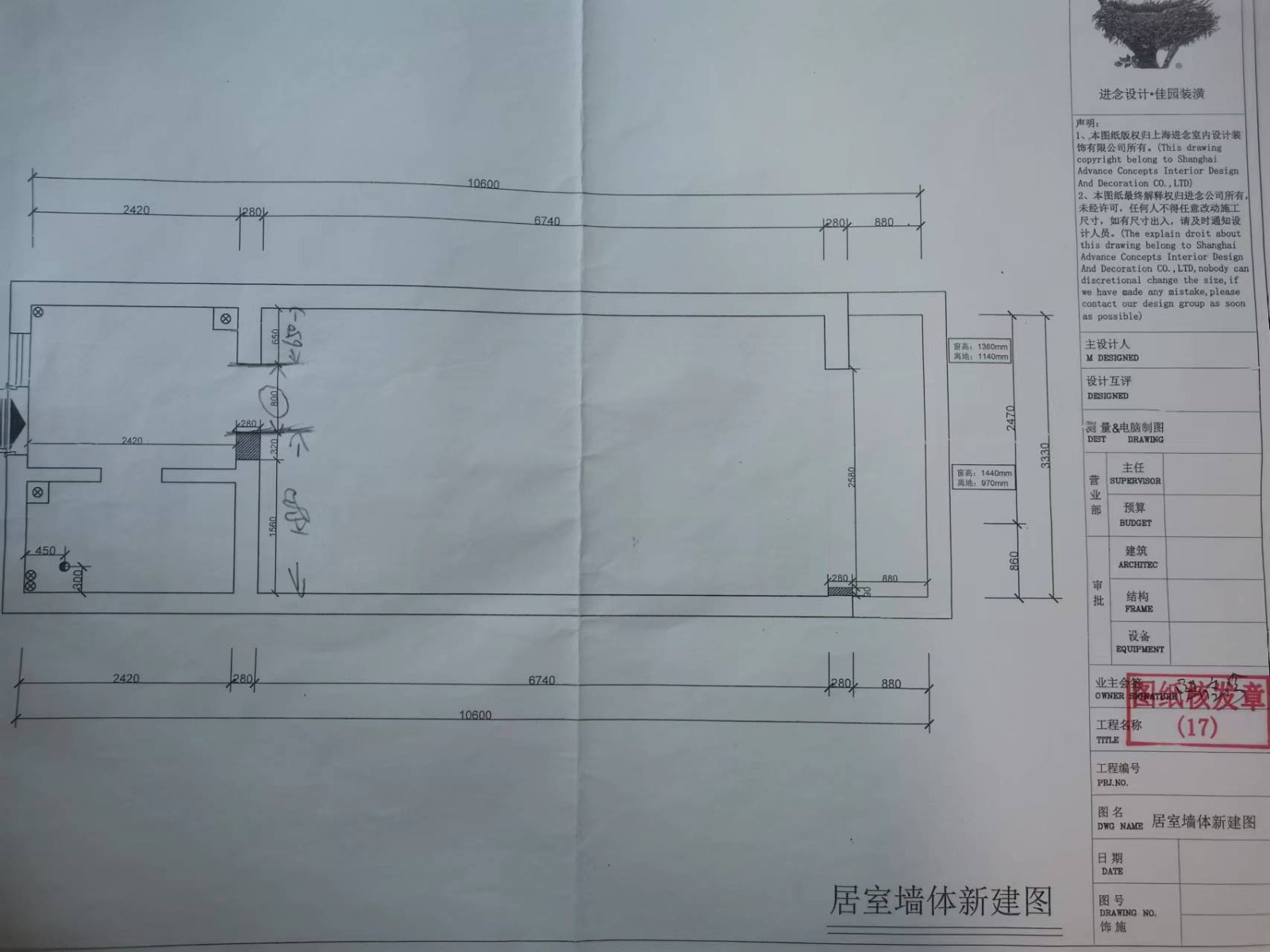

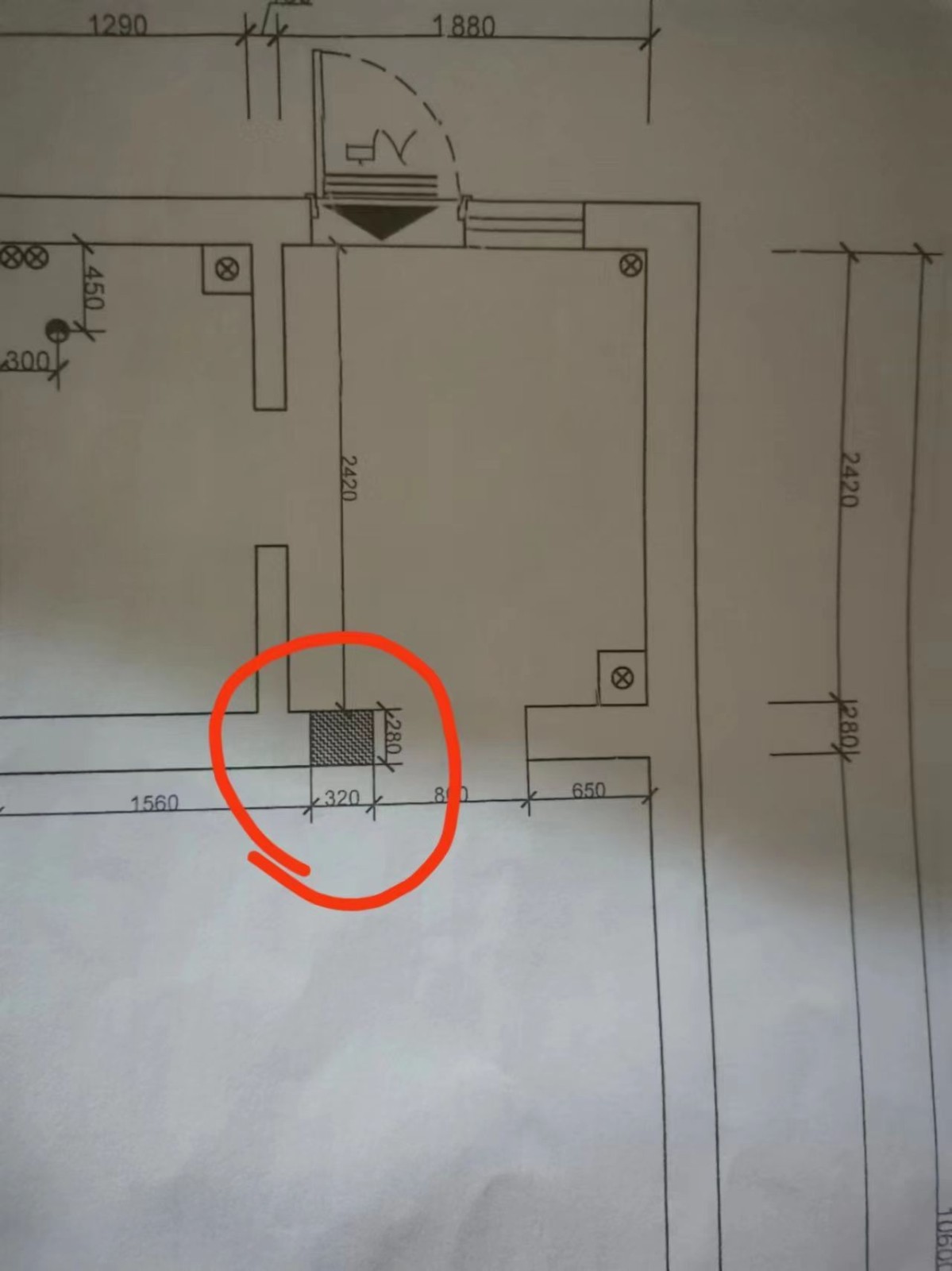

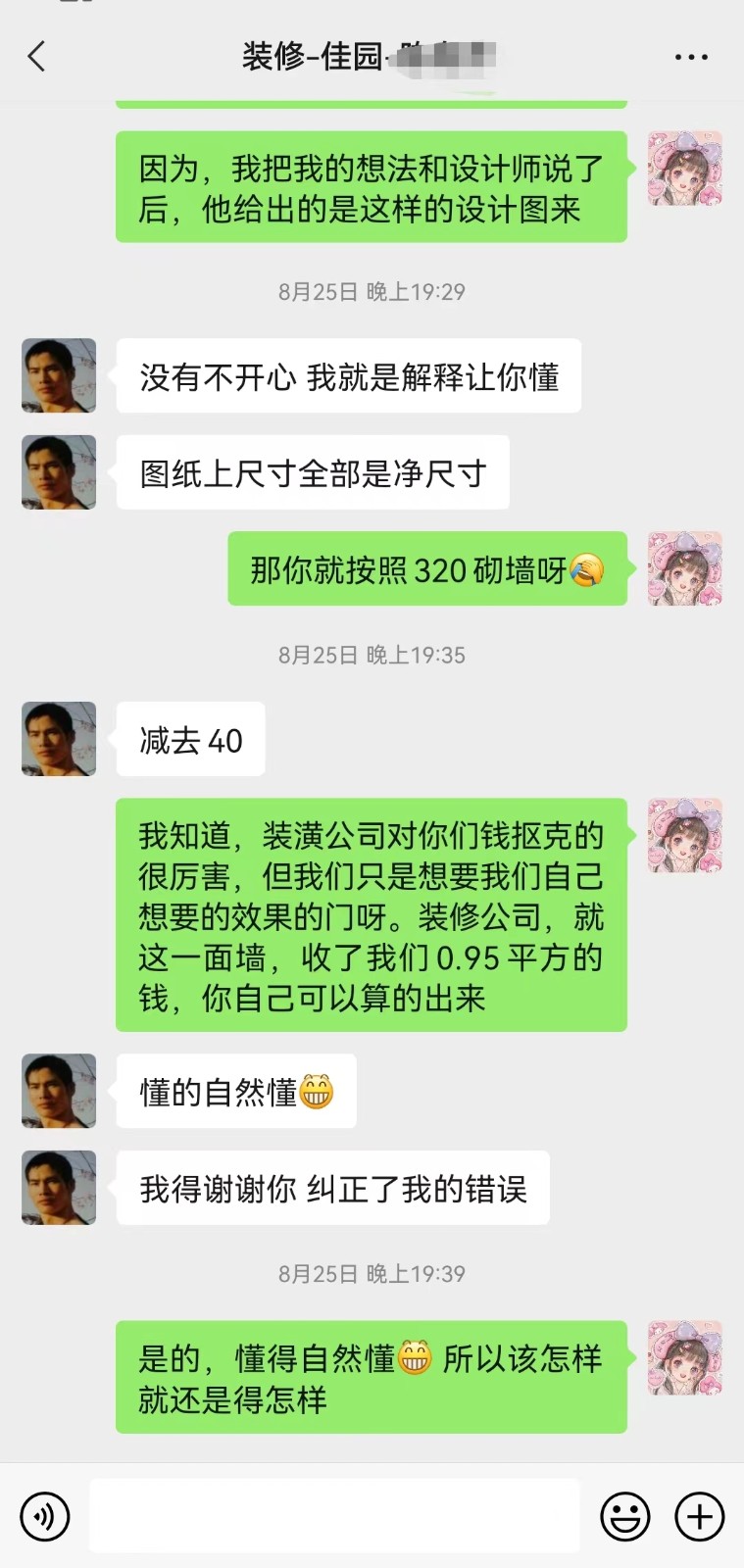

8.25日,合約內設計圖紙的砌墻尺寸為320mm,項目經理只砌了200mm,我方當即要求對方按照圖紙施工,但對方堅持不改,設計總監還附和說砌墻圖紙上標了并不存在的完成面尺寸,且回避了圖紙上的實際尺寸。在我方與項目經理的微信溝通后,最終于8.26日在我方讓步下補了50mm墻體。

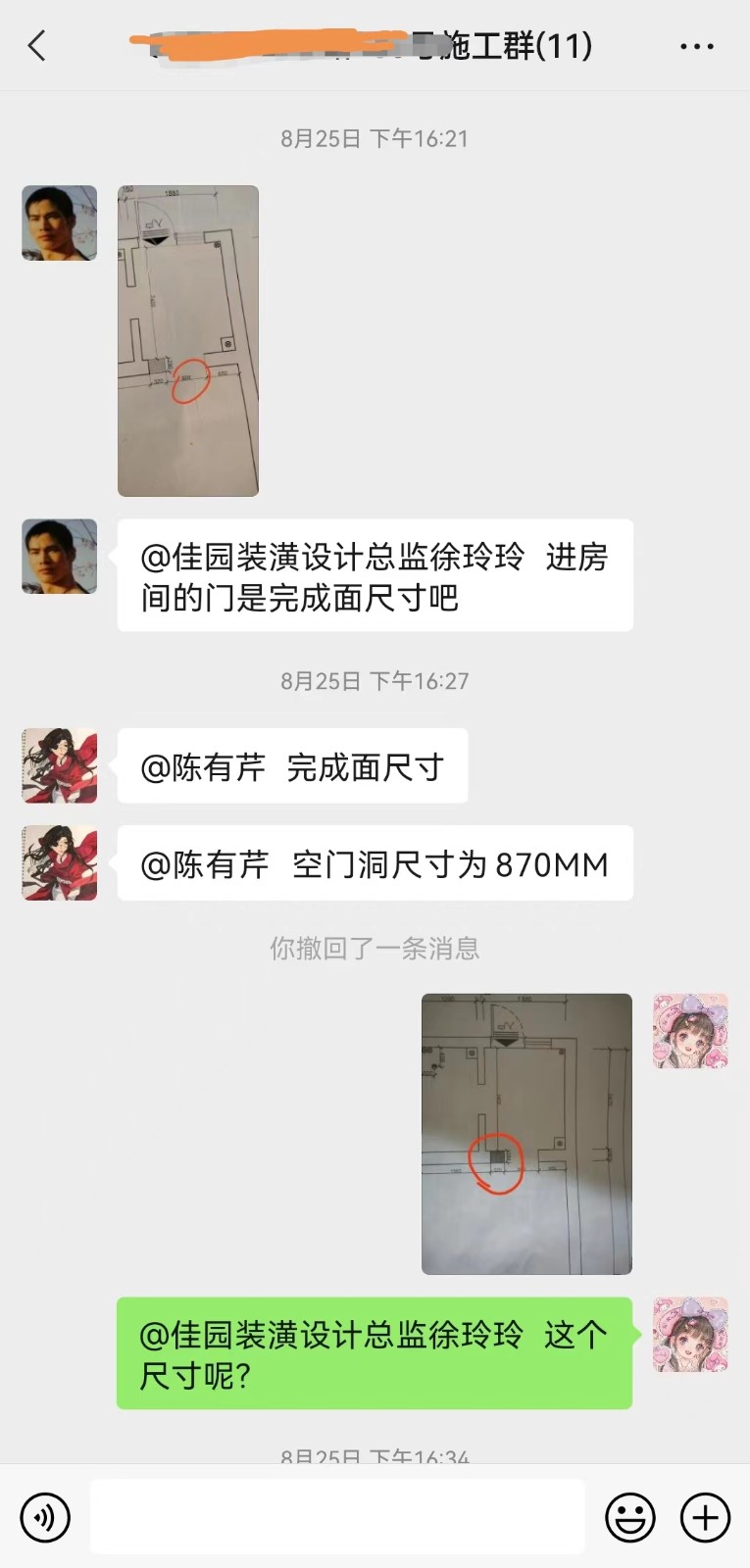

8.30日,項目經理未經我方確認,擅自對旁邊的墻體進行二次拆除,性質及其惡劣。在微信上讓設計師出來說明尺寸問題時,負責這個項目的設計師及監理均回復已離職。我方始終要求裝潢公司按合同約定的圖紙尺寸施工,但對方設計總監及項目經理卻強行要求我方必須接受合同約定的圖紙上并不存在的“完成面”尺寸870。
對于上海進念佳園裝潢有限公司不按照合同約定履行合約,及項目經理敲詐我方的行為,我方堅決投訴到底,并要求按照《合同法》解除雙方合同!
