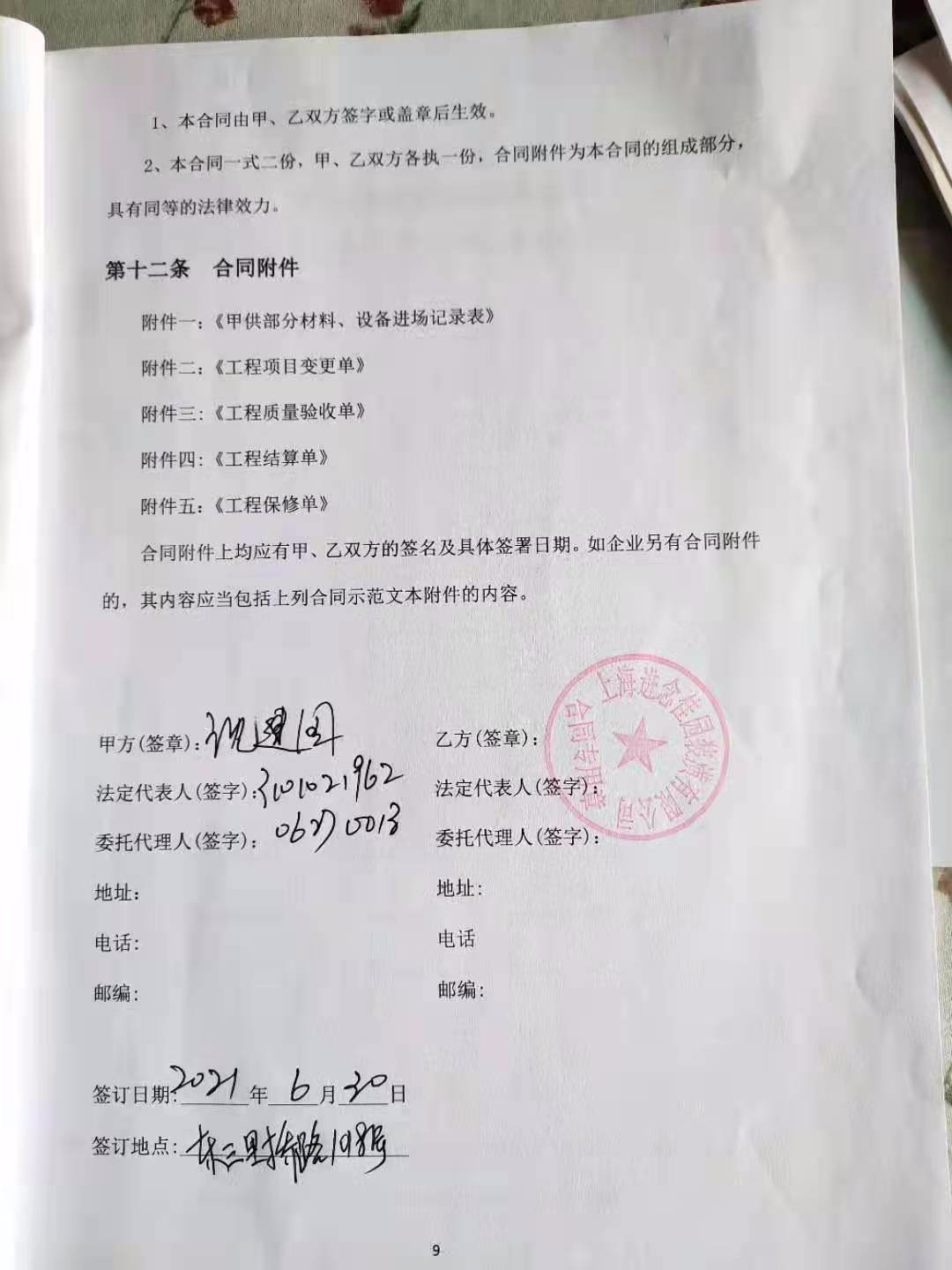

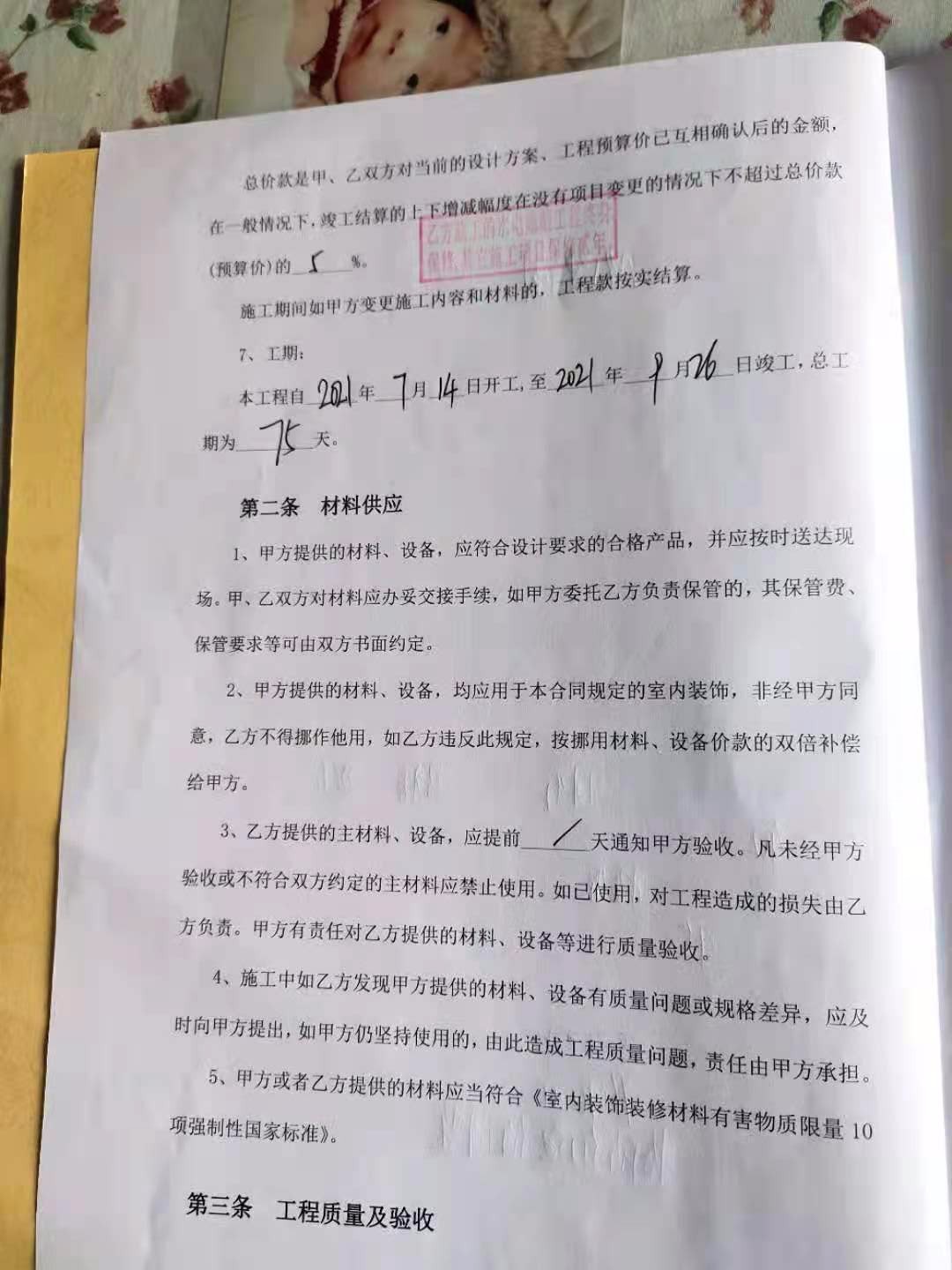

6月30日與上海進念佳園裝潢有限公司簽訂裝修合同,約定7月14日開工,9月26日竣工。因在施工期間多次反復發生質量問題,在我們業主強烈要求下更換了隊長陳興德,現任隊長由周民擔任,至今沒有交房。
就前任隊長陳興德的施工質量問題在我們業主多次前往佳園公司與區塊經理姜某溝通協商下,前后換了三任總監上門,質量問題至今沒有解決
存在問題列舉如下

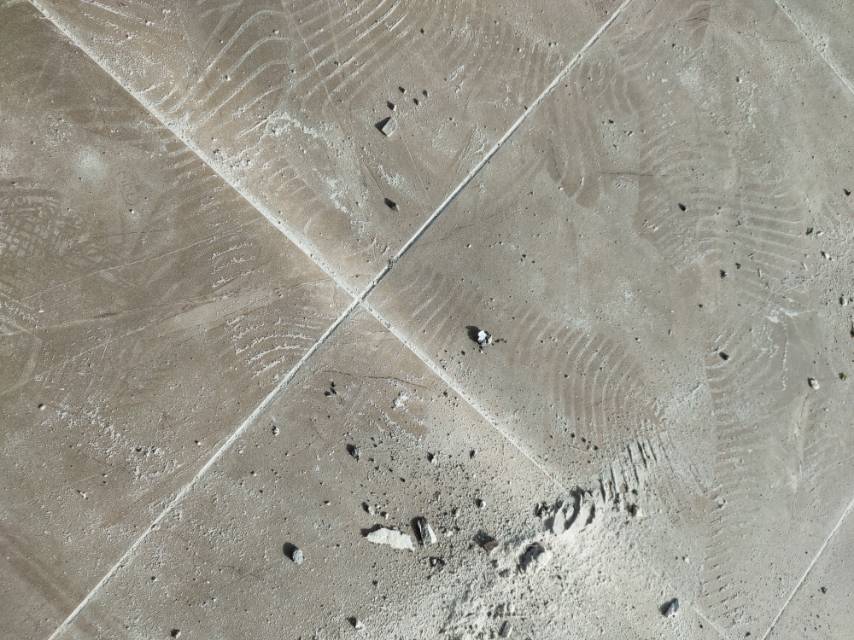

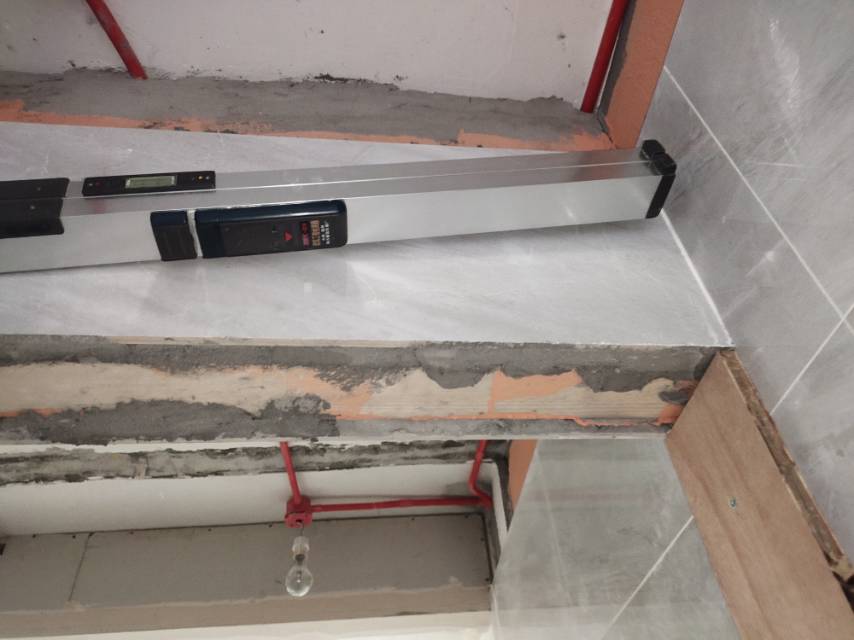

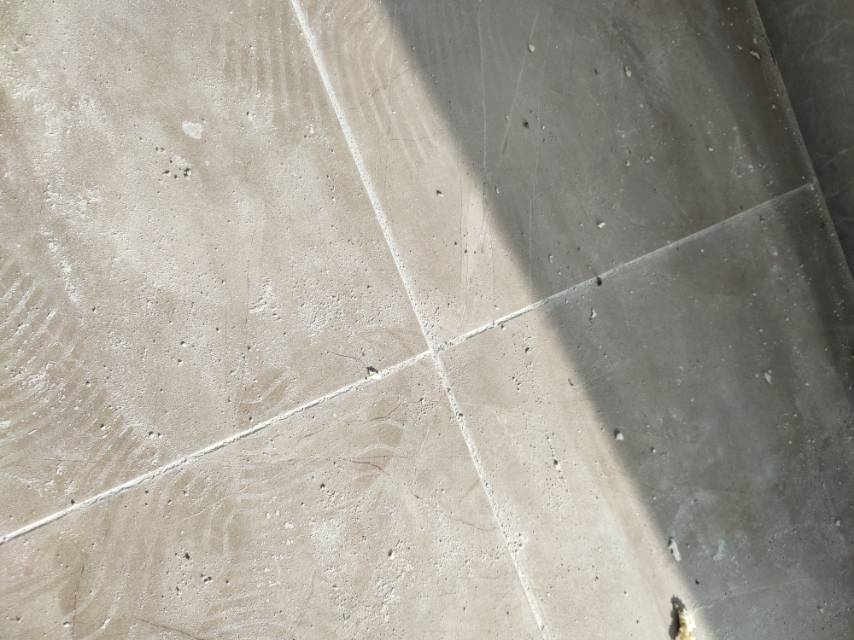

1.衛生間、廚房間、陽臺多處墻磚地磚縫隙不均勻,不平整,缺損。

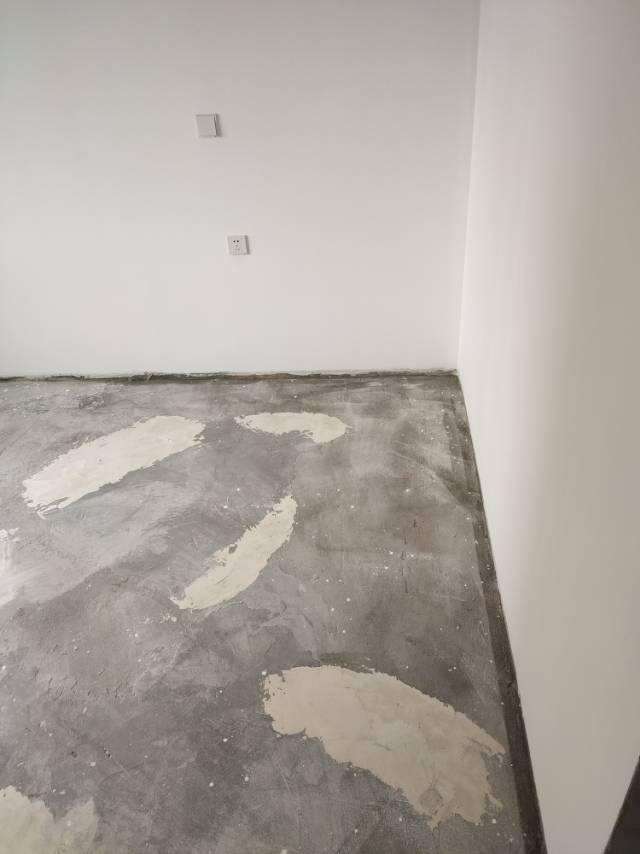

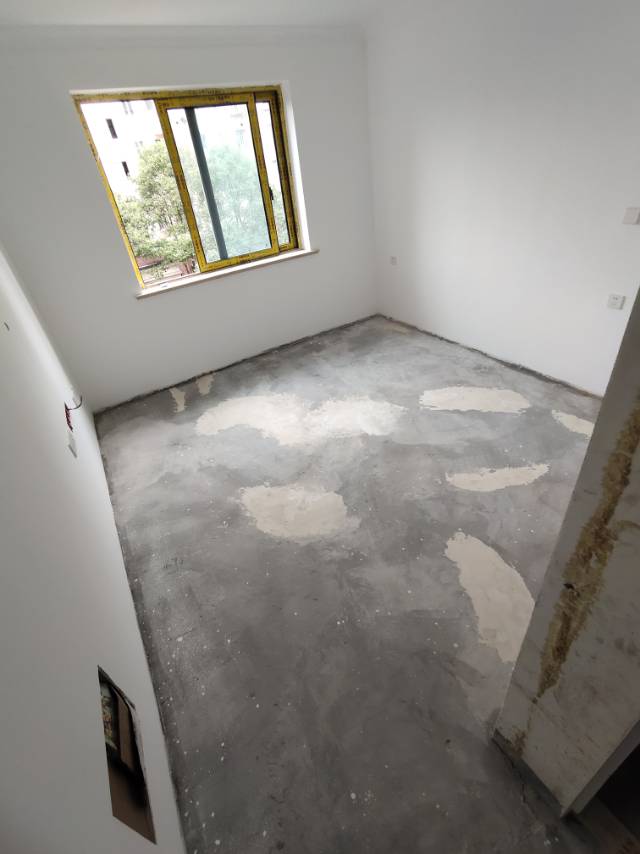

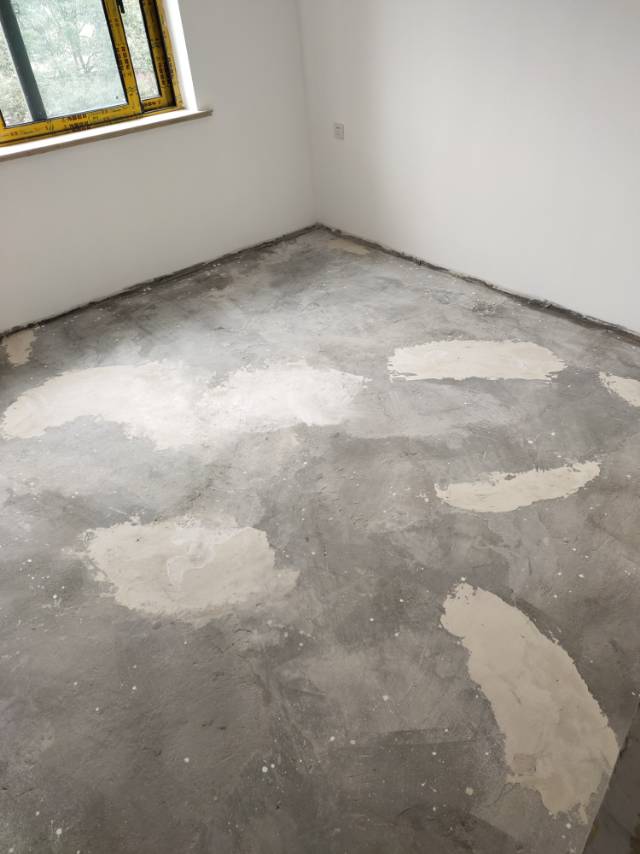

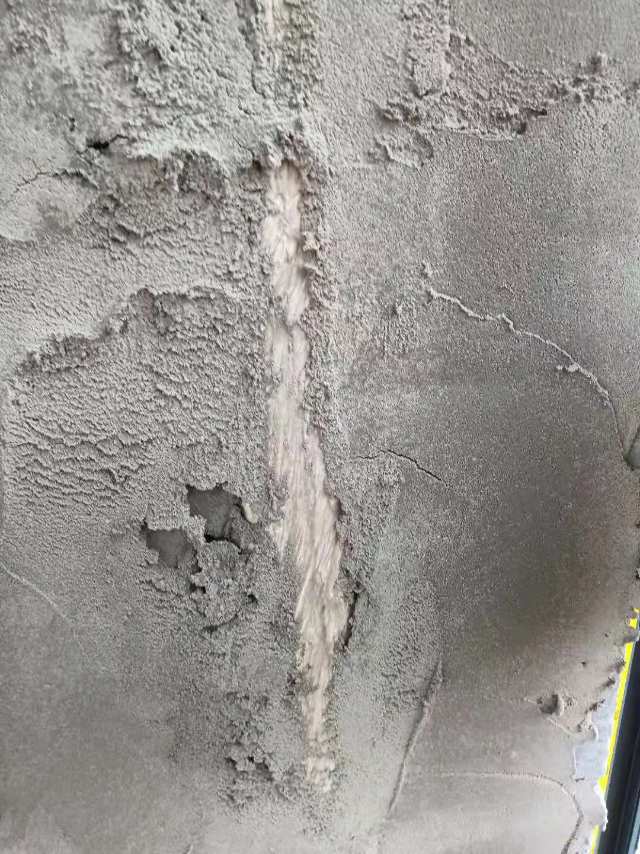

2.地面找平共反復修補六次,目前地板因地面不平無法安裝(修補地坪是前任隊長的水電工修補,用的是石膏粉修補,在整改做自流平后依舊無法達到安裝地板要求。)

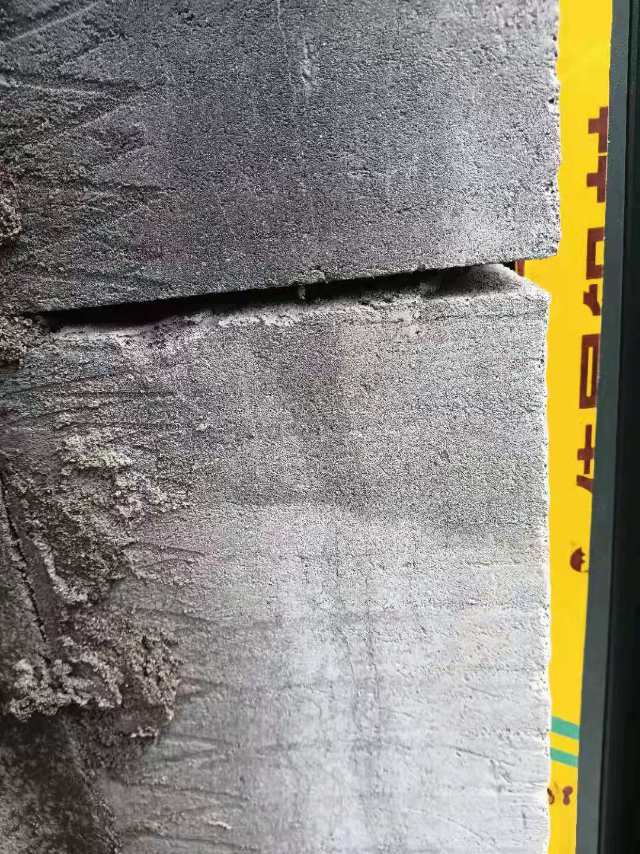

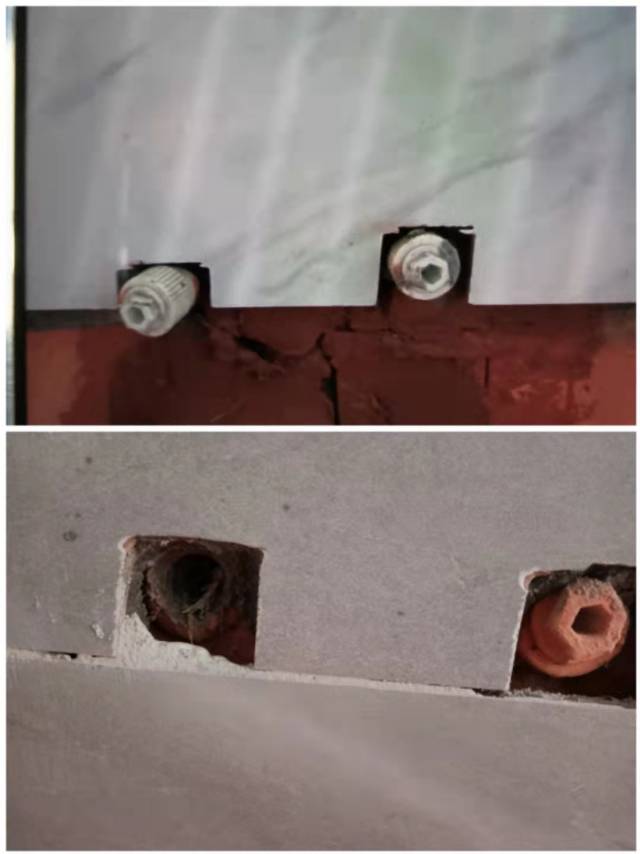

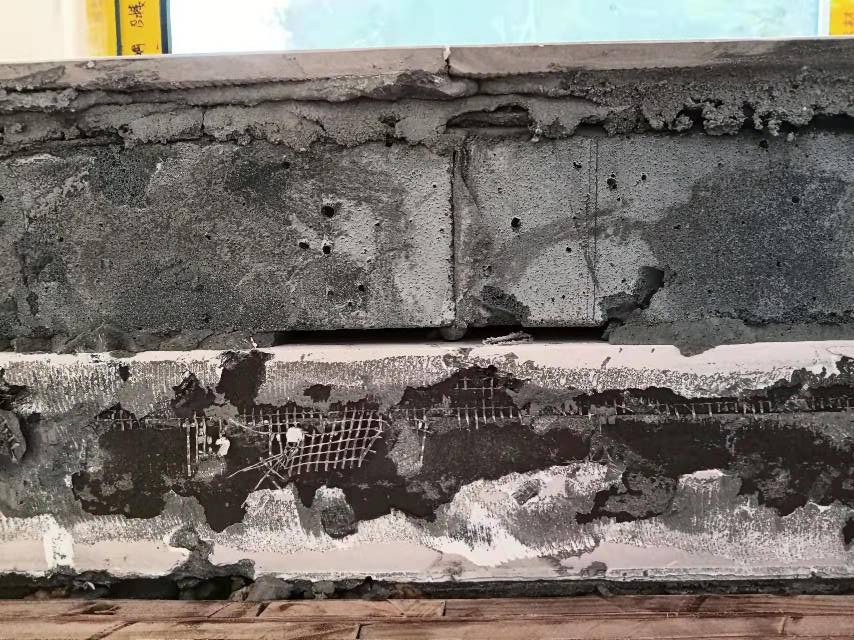

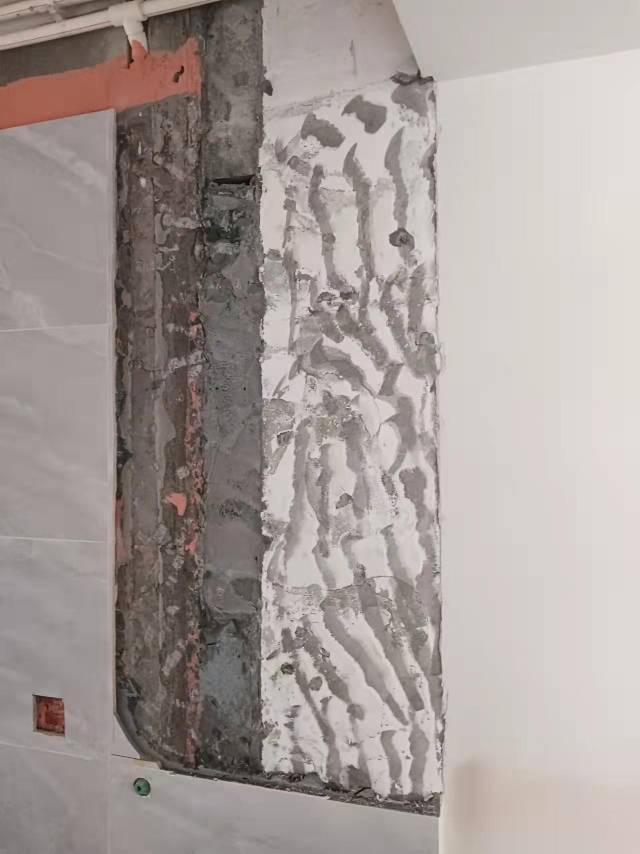

3.衛生間砌墻和包管用的是輕體磚,墻體是斜的(后期包管的墻體要打膨脹螺絲固定淋浴噴頭)

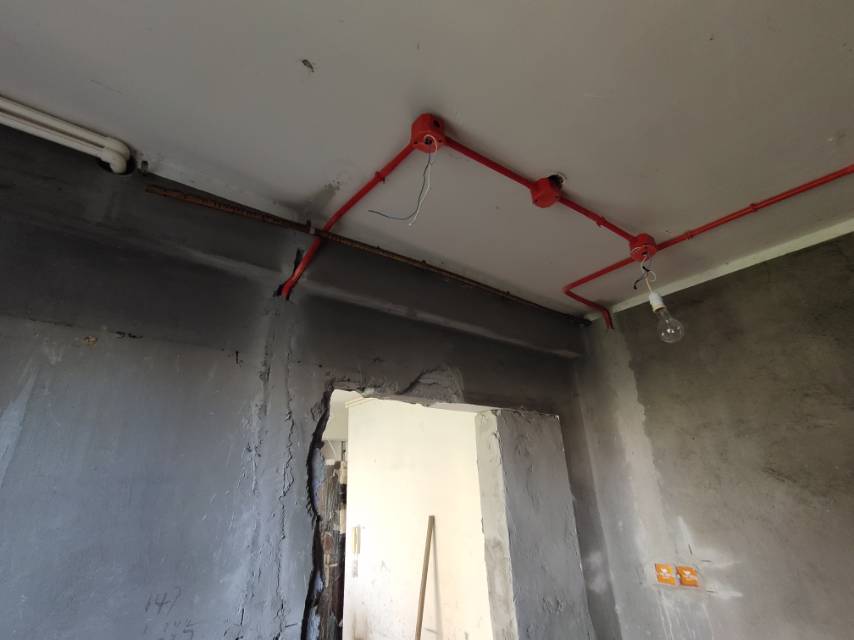

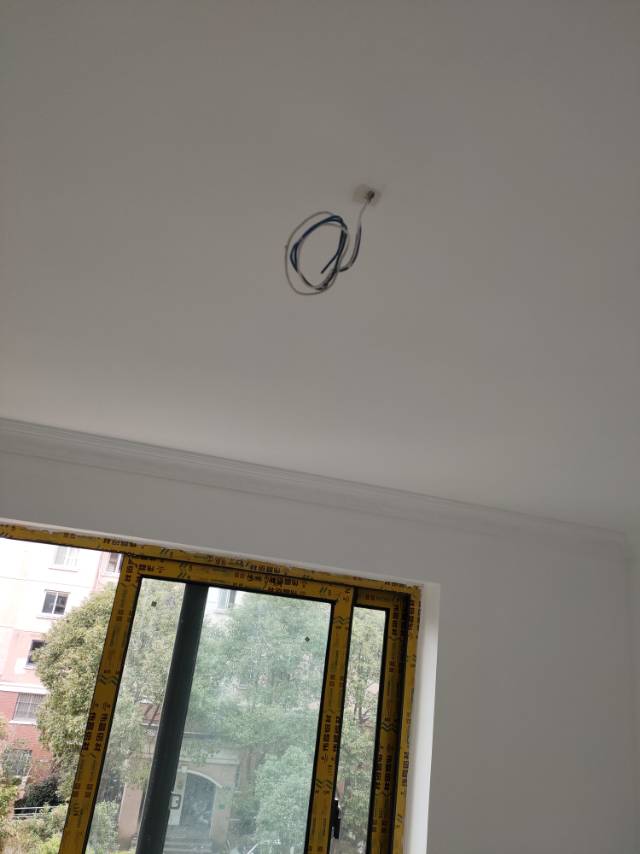

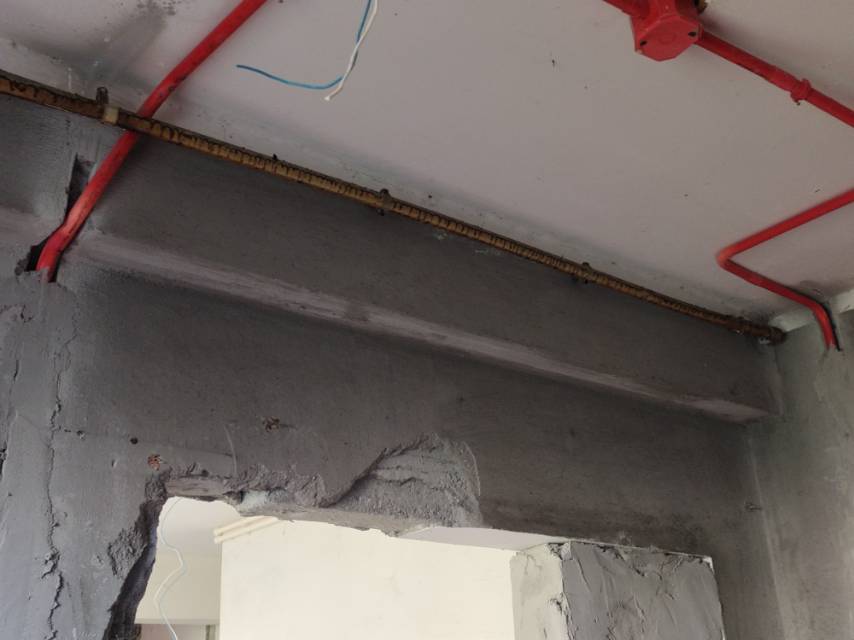

4.主臥頂燈的排線未用套管保護,裸露在外
5.陽臺的貼磚沒有清理膩子層,直接貼磚,存在掉落隱患

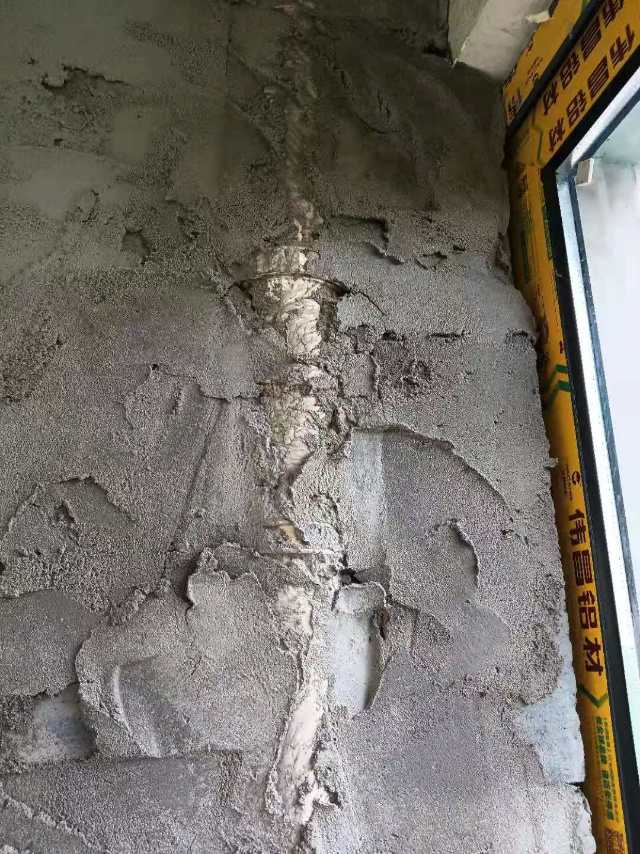

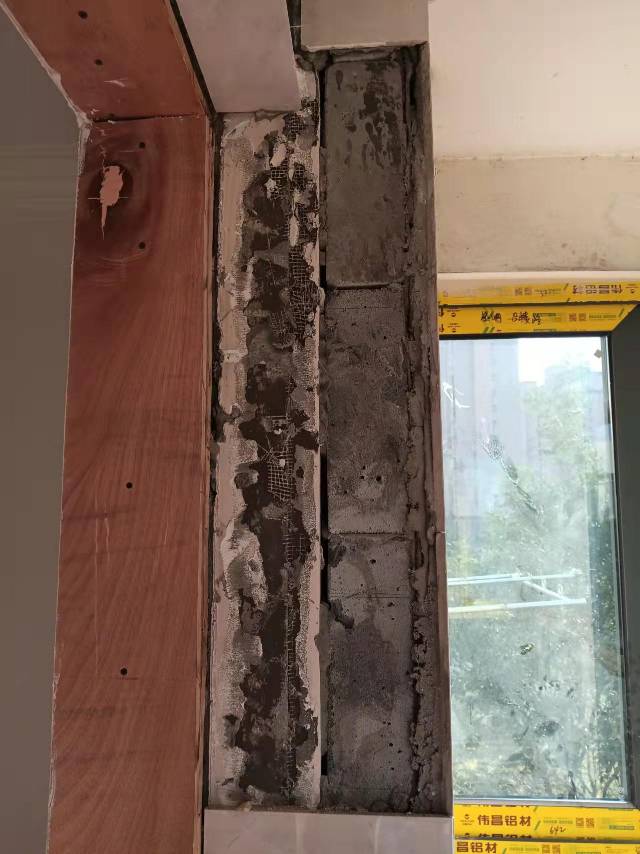

6.陽臺處包管使用輕體磚,包管中存在使用碎的輕體磚填埋

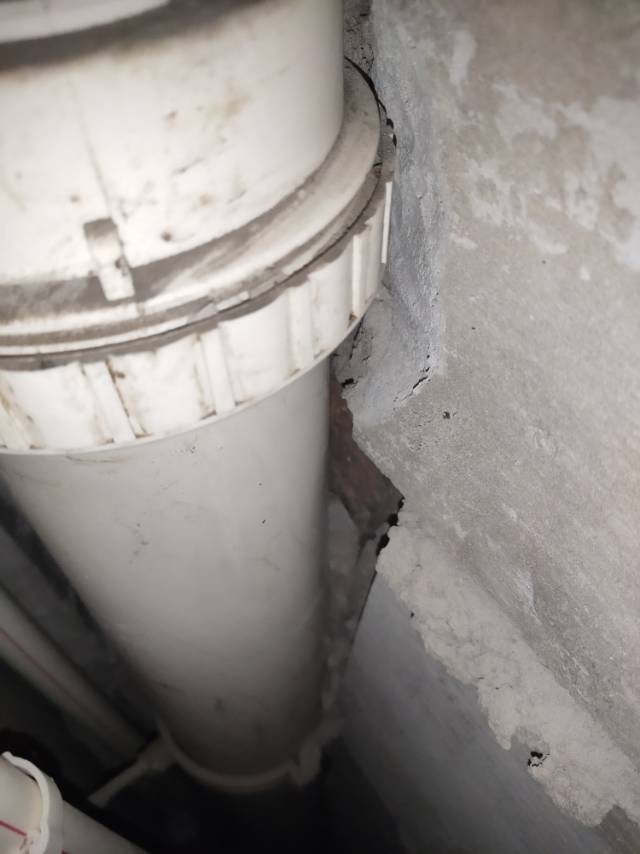

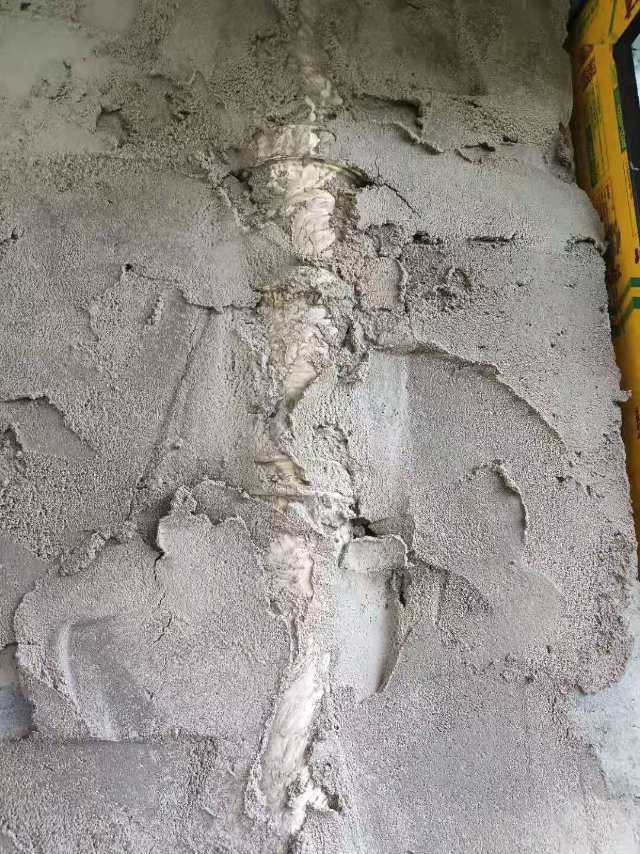

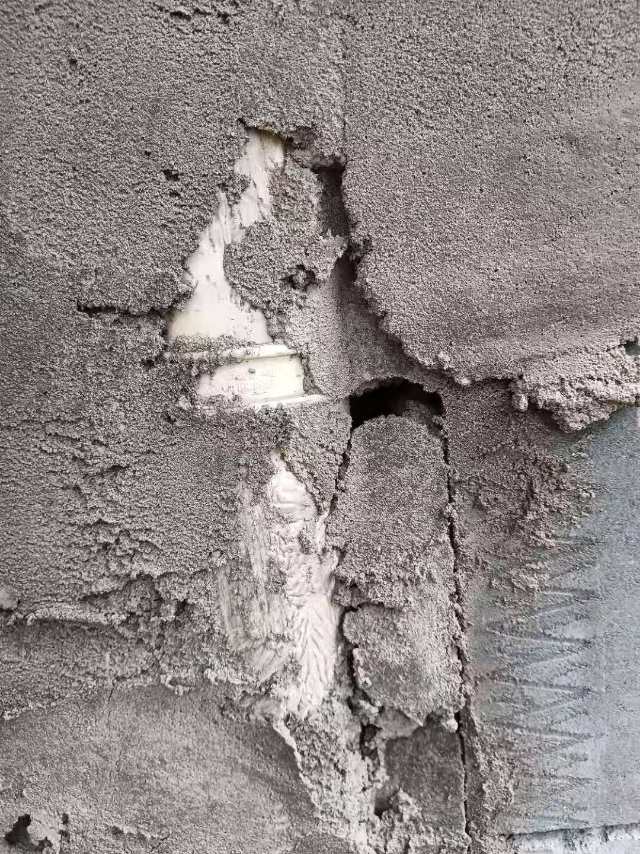

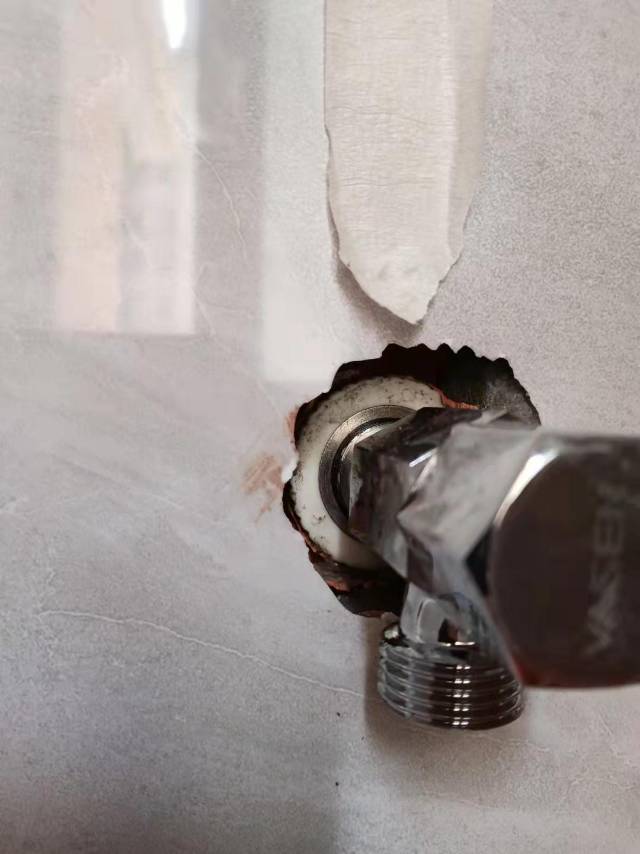

7.衛生間水龍頭與瓷磚接口處沒有水泥填實,空洞

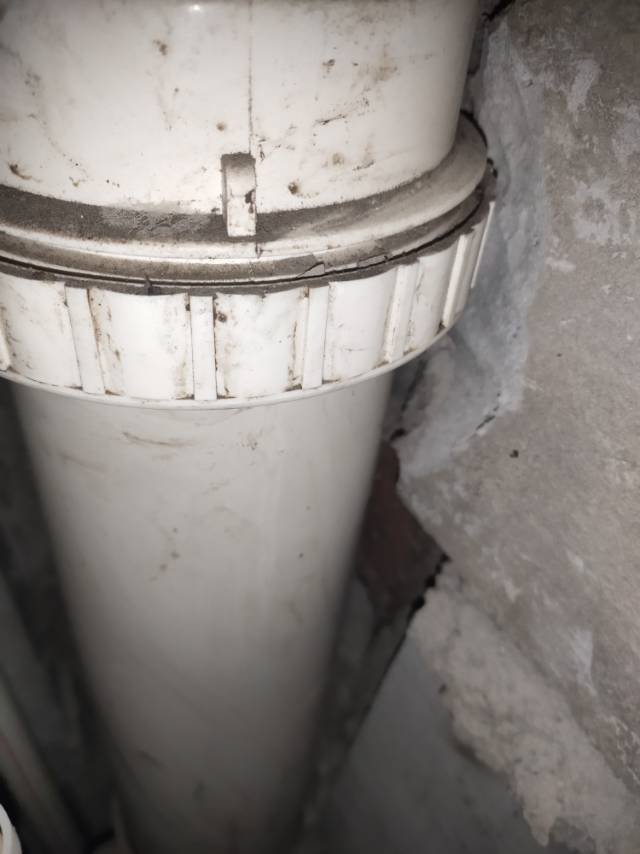

8.在泥工施工期間無任何保護措施,野蠻施工,導致泥沙進入各處下水管道

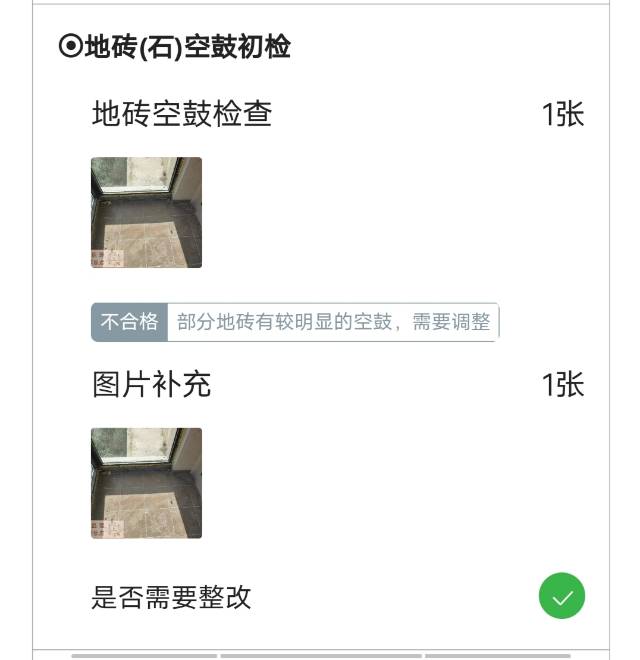

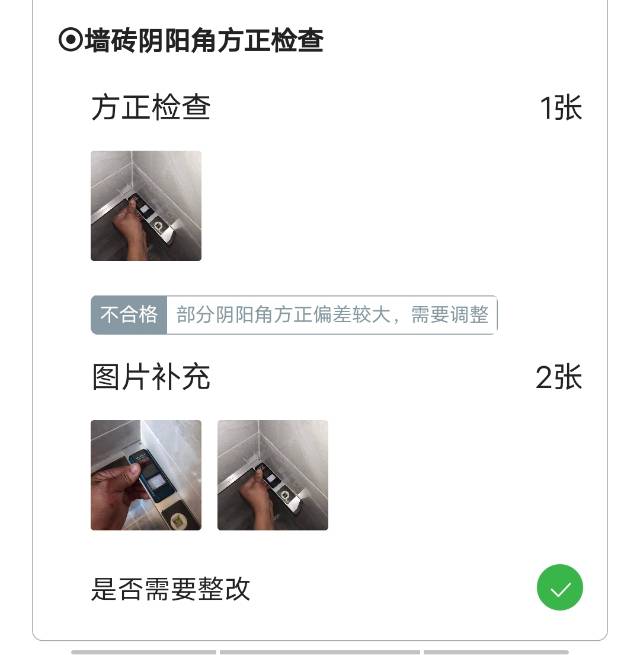

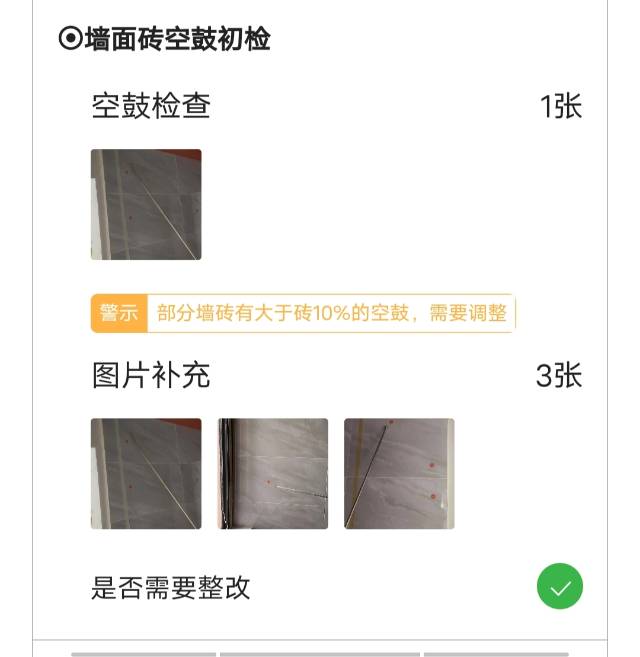

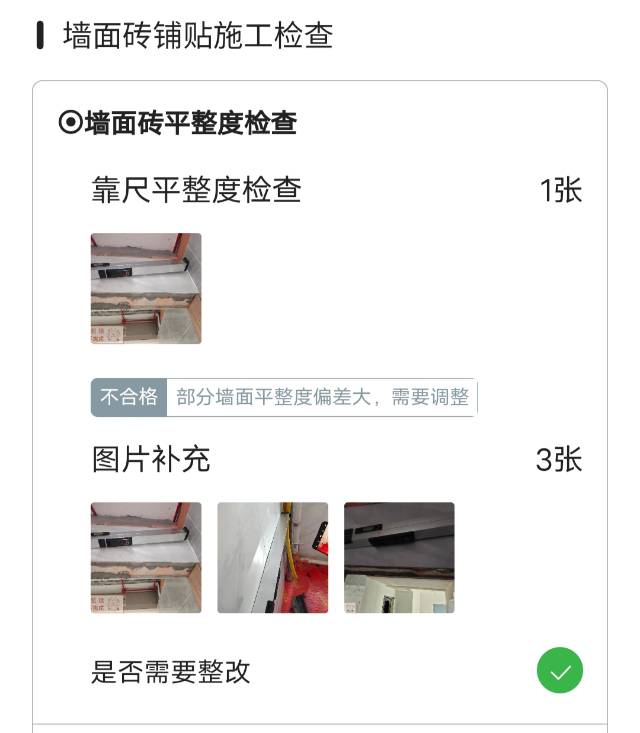

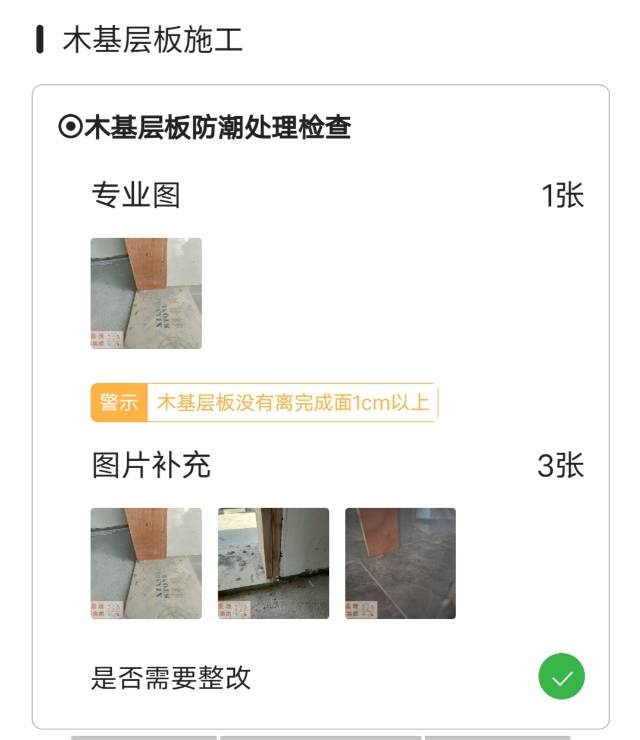

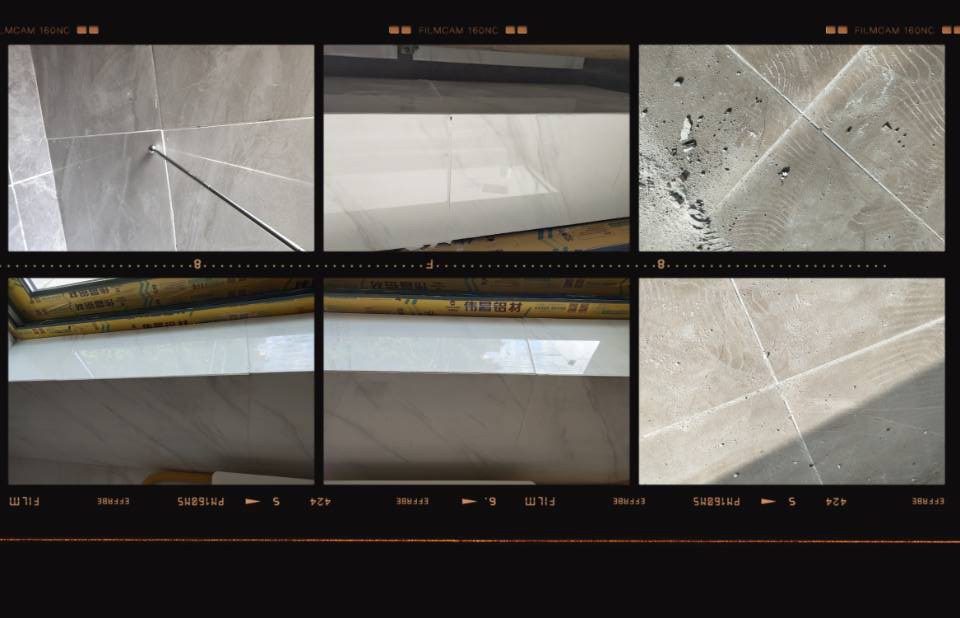

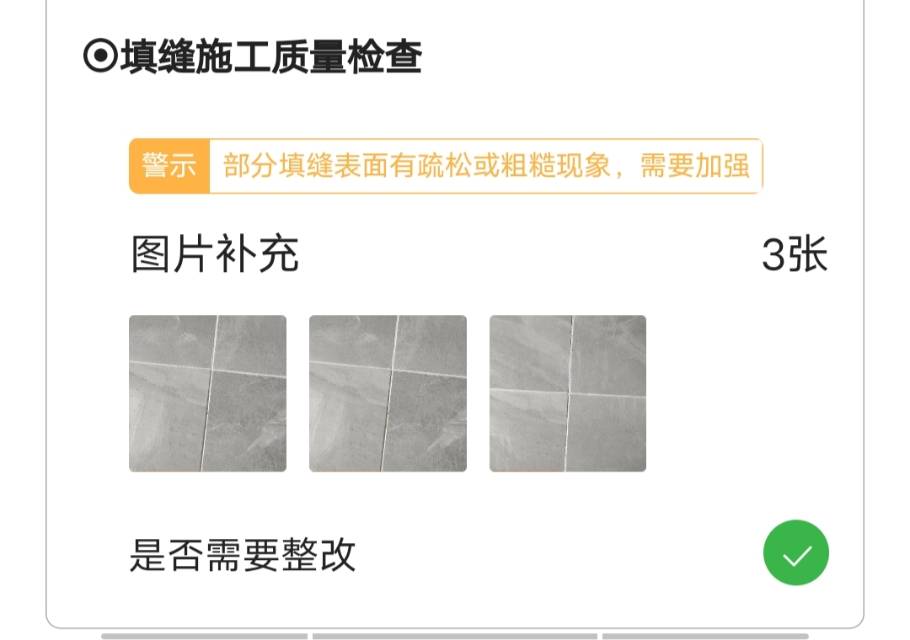

以上七點為目前主要存在問題,其他還有多處細節問題沒有一一舉例,施工中期我們業主找了監理,并上門做了泥木驗收,檢測報告存在問題處附圖如下。
現訴求,
1.佳園公司的負責人上門(工程總監多次上門無法解決問題)要求針對現有問題給出書面解決方案
2.前任隊長陳興德以及下屬施工人員不得再進門施工,余下工程由現任隊長周民安排負責
3.確定具體竣工時間。(目前距合同竣工約定時間已延期兩個月)
