本人2020年通過齊家網推薦上海章筑裝飾工程有限公司為我家位于上海浦東新區巨野路的100平米兩室一廳一衛一廚的房子進行全屋裝修,2020年10月25日開工,合同約定2021年1月25日竣工交房。合同金額72800(半包50000?建材費合同22800)
一、房屋拆舊,水電,木工,油漆工同一個人,全程一個人干活,拆舊一個人拆花了近一個月,導致后期嚴重延誤工期,且該名工人干活質量極其糟糕,什么工種都做,看著什么都做的質量差,整個工程從無進度表。
二、春節前部分頂面涂料刷完,工人就以上海有疫情為由,于1.27跑了,后商量約定初八復工,然后一直索要增項經費35000元,因我對房屋吊頂面積及其他砌墻等費用計算有異議,對方以我不付增項為由,春節后遲遲不復工。我只能齊家網投訴。截止1.27日,我已在齊家完成水電,泥木驗收支付平臺45000元,另外支付全額22800元教材費給裝修公司,本人未拖欠合同款)
三、2021.3.1我與對方公司代表裴禮桂,工頭丁同明就增項內容核算,裝修質量等問題協商,我要求多處返工整改,包括地坪,地磚,墻面涂料已經開裂等問題,增項主要異議吊頂面積計算方法,我家是中央空調客廳臥室吊四周吊頂,對方粗暴的算我吊頂面積等于全屋面積,我認為是石膏板展開面積,對方不同意,然后對方又找理由說他們可以按米算,其實誤差還是很大,多收了幾千元!

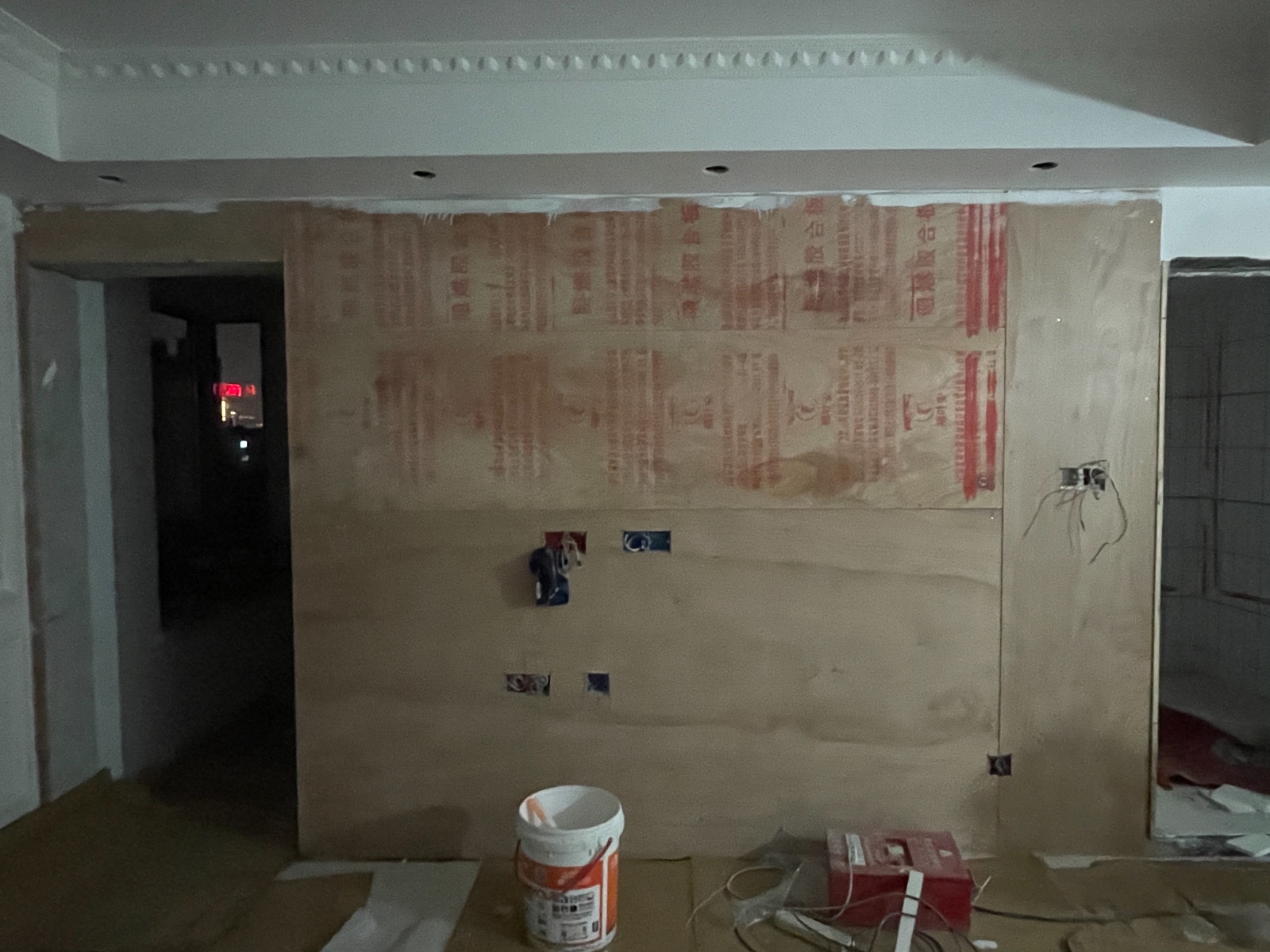

另外一面7.6平方的電視機背景墻的打底,僅用兩塊半膠合板釘在我原墻上,收取1486元,我因心急完工入住,最后勉強同意31000元增項費用,裝修公司答應整改質量差和錯誤處,并不再需要我支付任何費用直至竣工。我當天立刻支付26000元,之后一周到2021.3.8,對方只有一天工作,其余均不見人。
四、2021.3.4唯一天工人來干活,我對于門口安裝鞋柜位置吊頂修補有異議,對方工頭堅持自己沒做錯,期間罵人發脾氣,居然用扳手砸向我的訂制家具,導致定制家具一個坑,損壞,需重做,并辱罵我和太太腦子有??!
五、無奈我只能繼續多次向齊家網申請投訴,在齊家網客服電話協調下,雙方于2021.3.8再次碰面協商,對方監理裴禮桂突然反悔,我付增項款26000元時答應的部分裝修收尾內容,提出還要另外收費。
六、2021.3.11齊家網再次介入,幫助協調,并請專業監理團隊上門檢查,拍攝視頻,找出很多我不懂的嚴重質量問題,經三方協商,齊家網提出整改意見,裝修公司一再就個別整改處推卸責任不愿意整改,要么要收錢,不然不整改,目前一直處于停工狀態。感謝齊家網多次協調,幫我檢查施工質量,但裝修公司監理裴禮桂,工頭丁同明及那位全能工人集體耍無賴,不可控,收了錢還耍無賴,向他們提出整改意見,說的永遠是工人要錢,要么就說不是他的責任。
七、主要質量問題羅列:

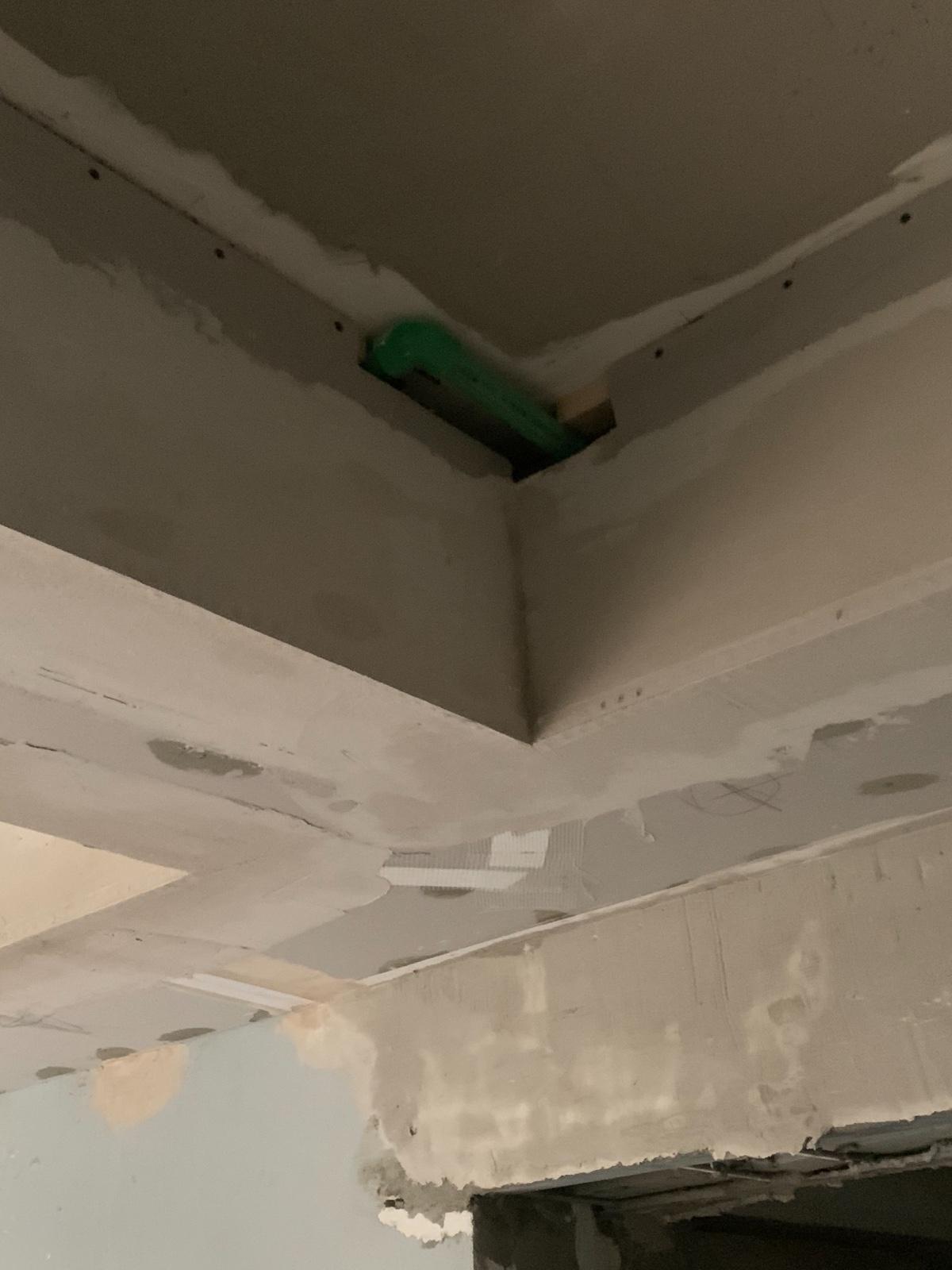

1.廚房熱水器排管通過衣帽間臥室吊頂,排煙管直接放在石膏板吊頂上,未懸空吊起,未包隔熱棉,接管交界處未包裹存在泄漏風險
2.施工現成臟亂差,不打掃

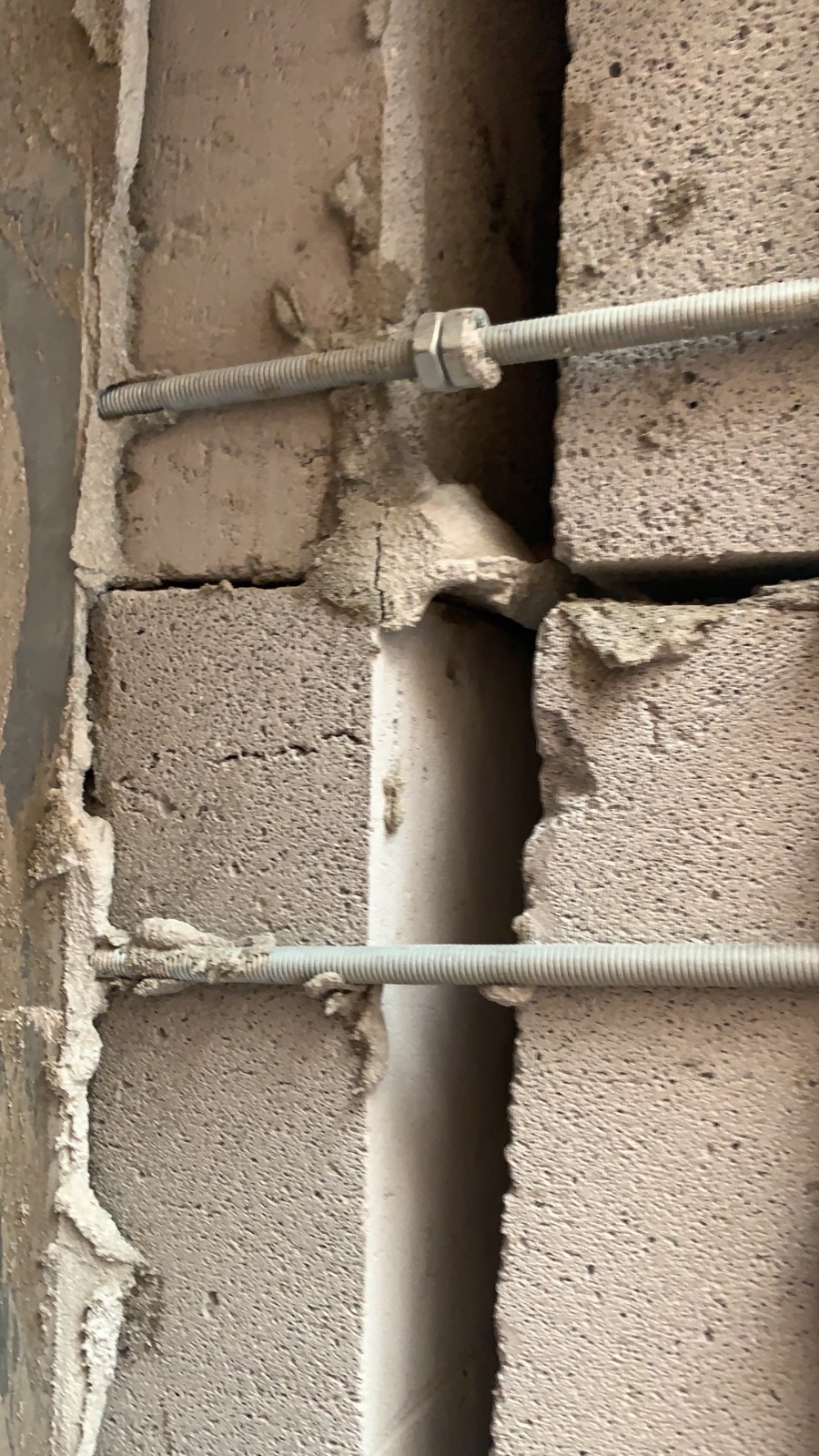

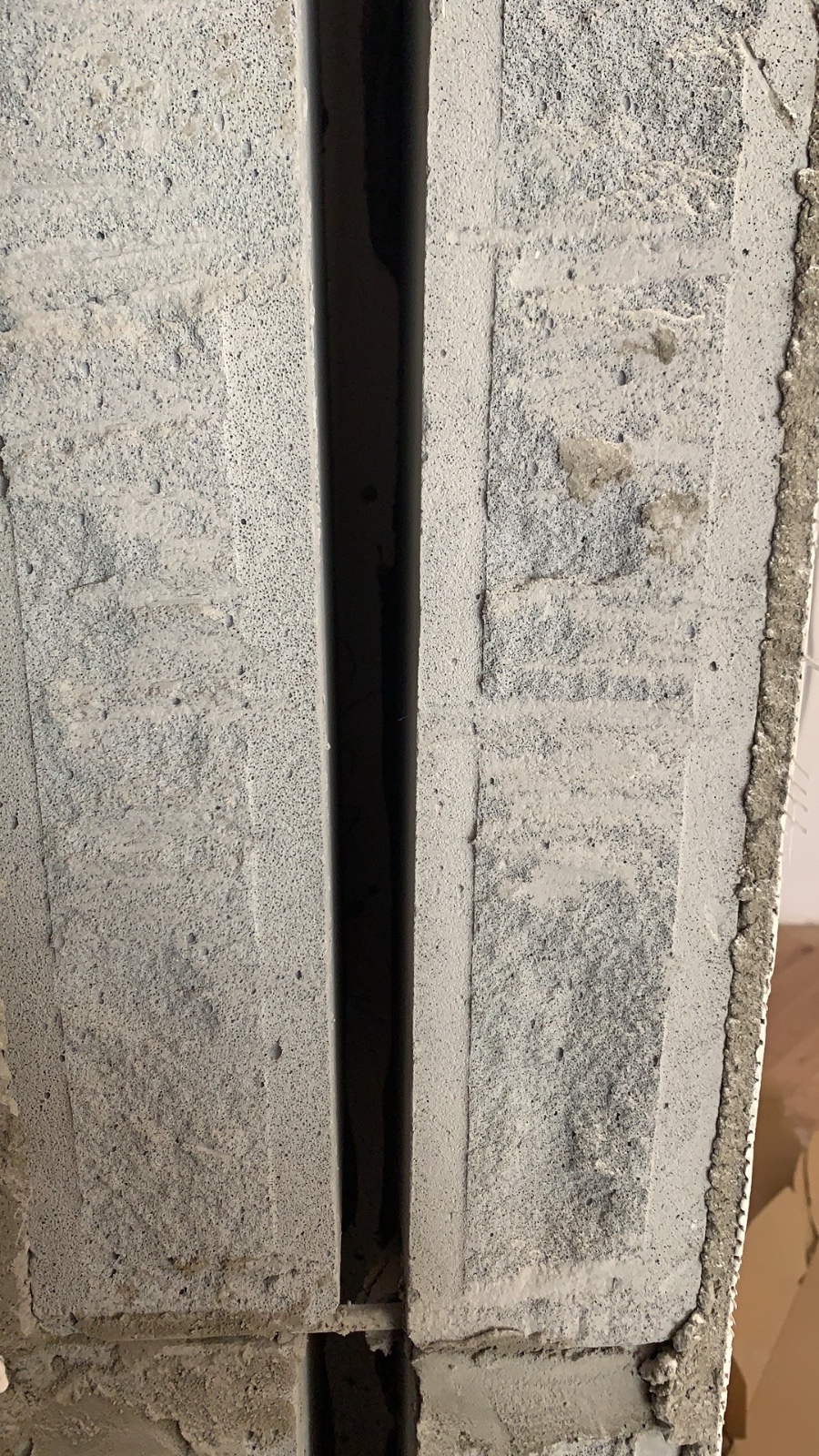

3.衛生間隔墻用兩塊厚度不夠的磚,形成中空,我多次提出此問題,對方不愿意填補,執意安裝門套,拒絕修復。
4.答應制作原次臥空調外機處頂部,收了650元增項費反悔不做,說需要另外再加錢,要么找別人做

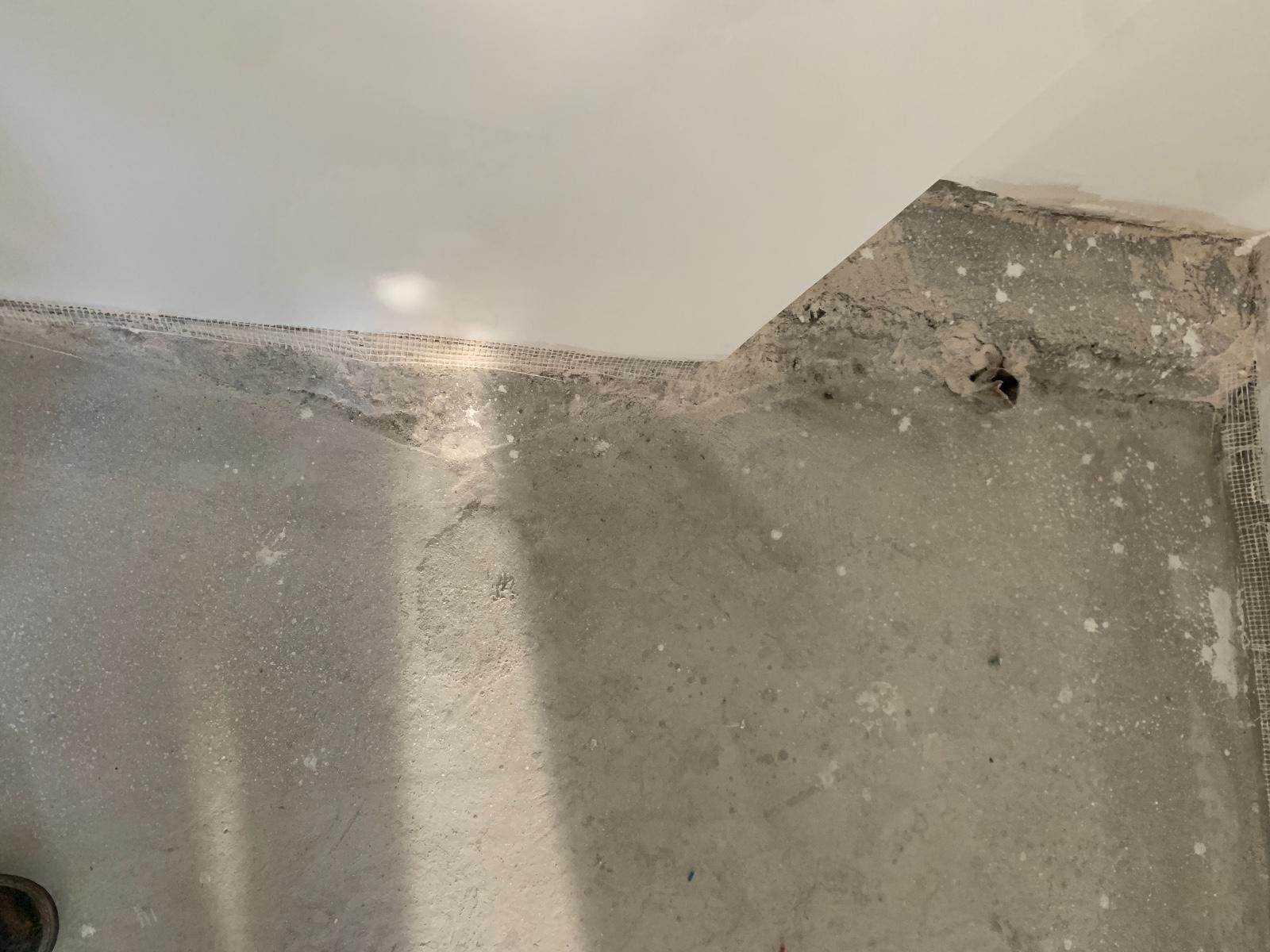

5.衣帽間窗臺砌墻,兩頭誤差2厘米,衣帽間角落地坪漏做,用水泥隨便一填,不平整,導致定制家具安裝放不平,導致我切割昂貴定制衣柜,化妝桌

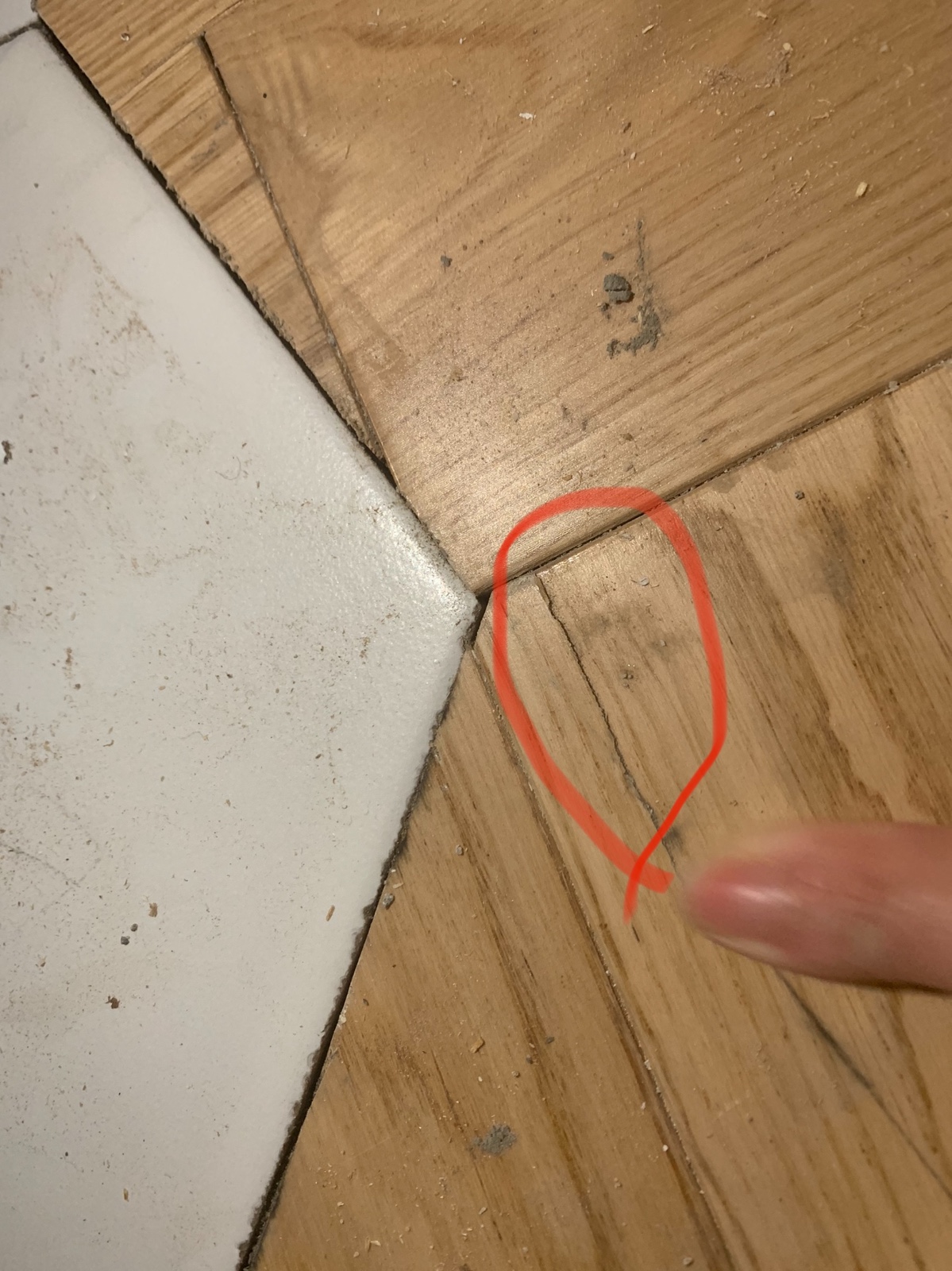

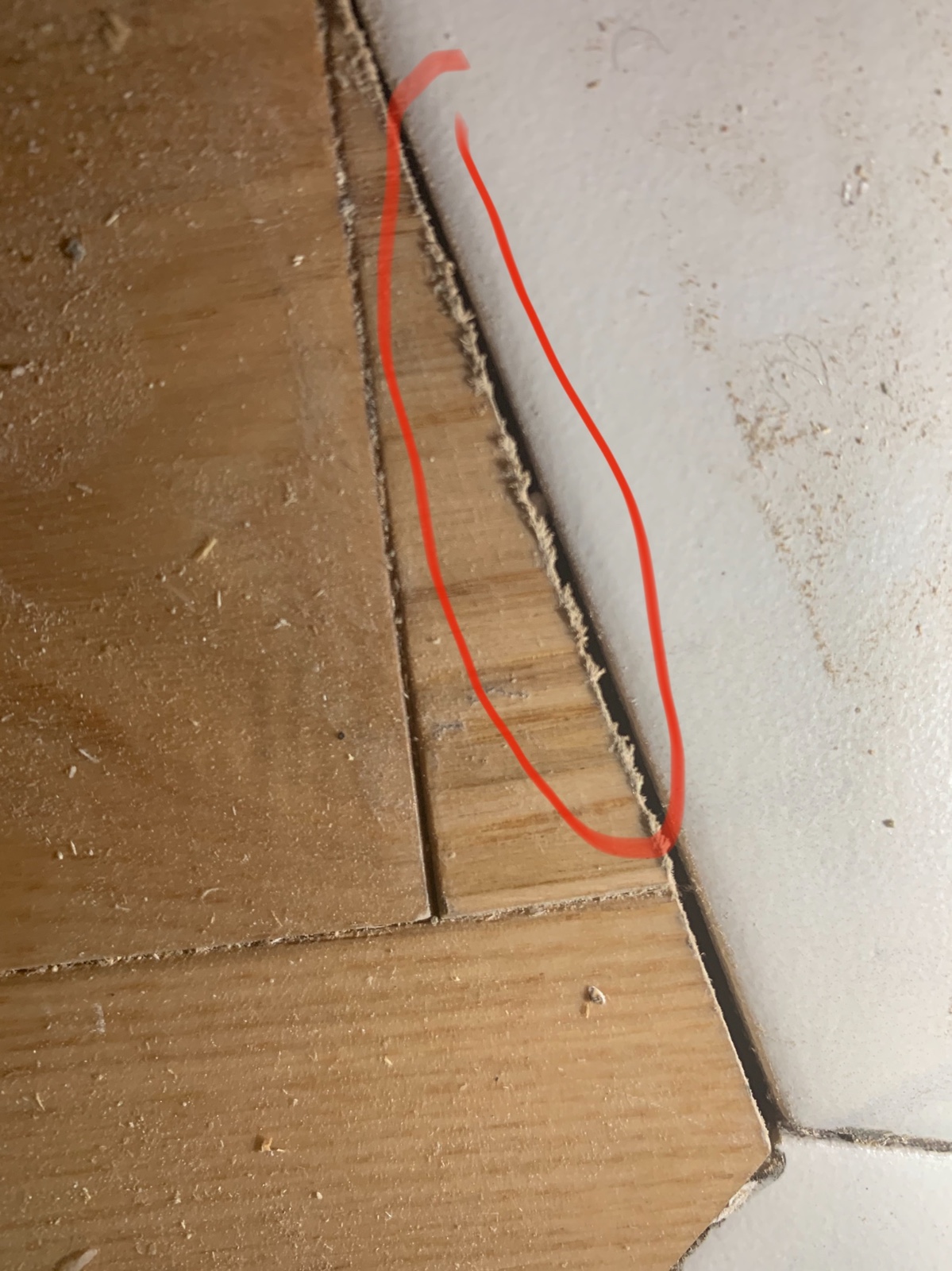

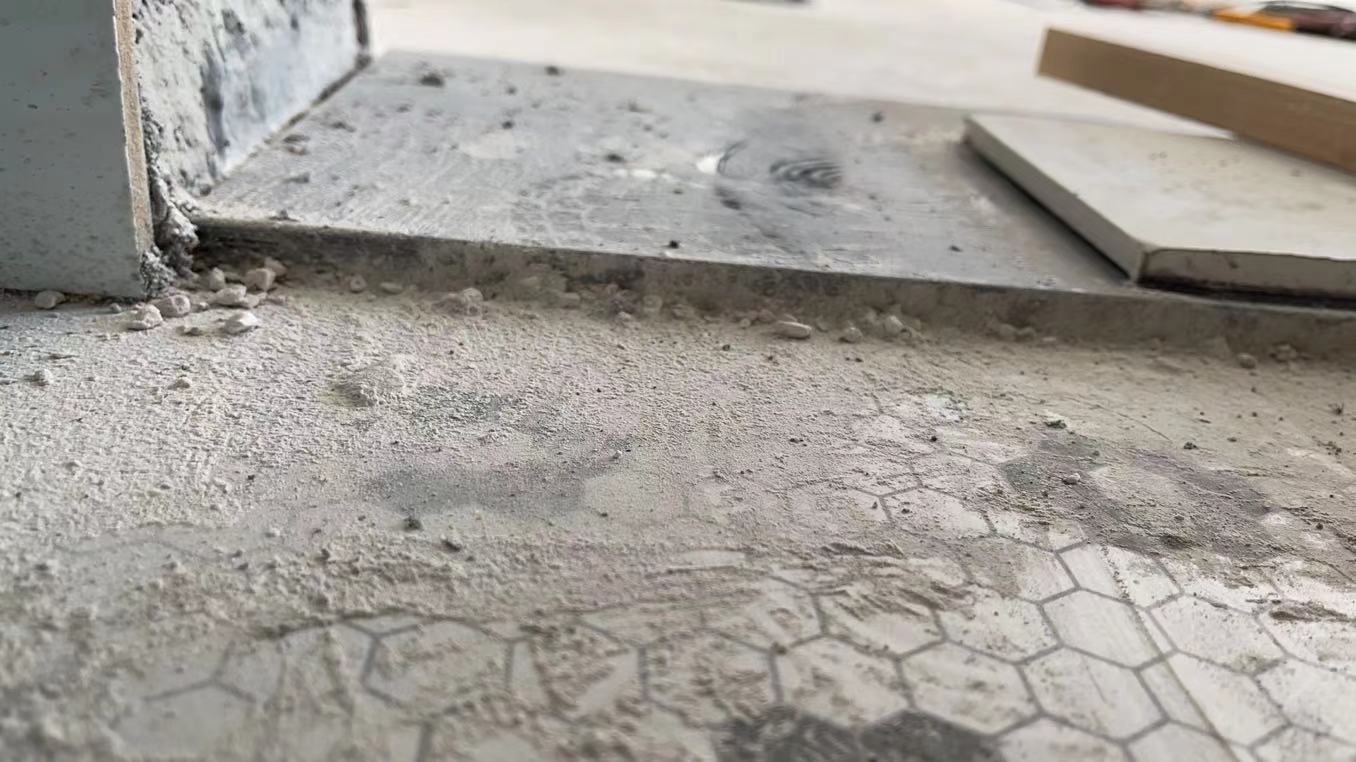

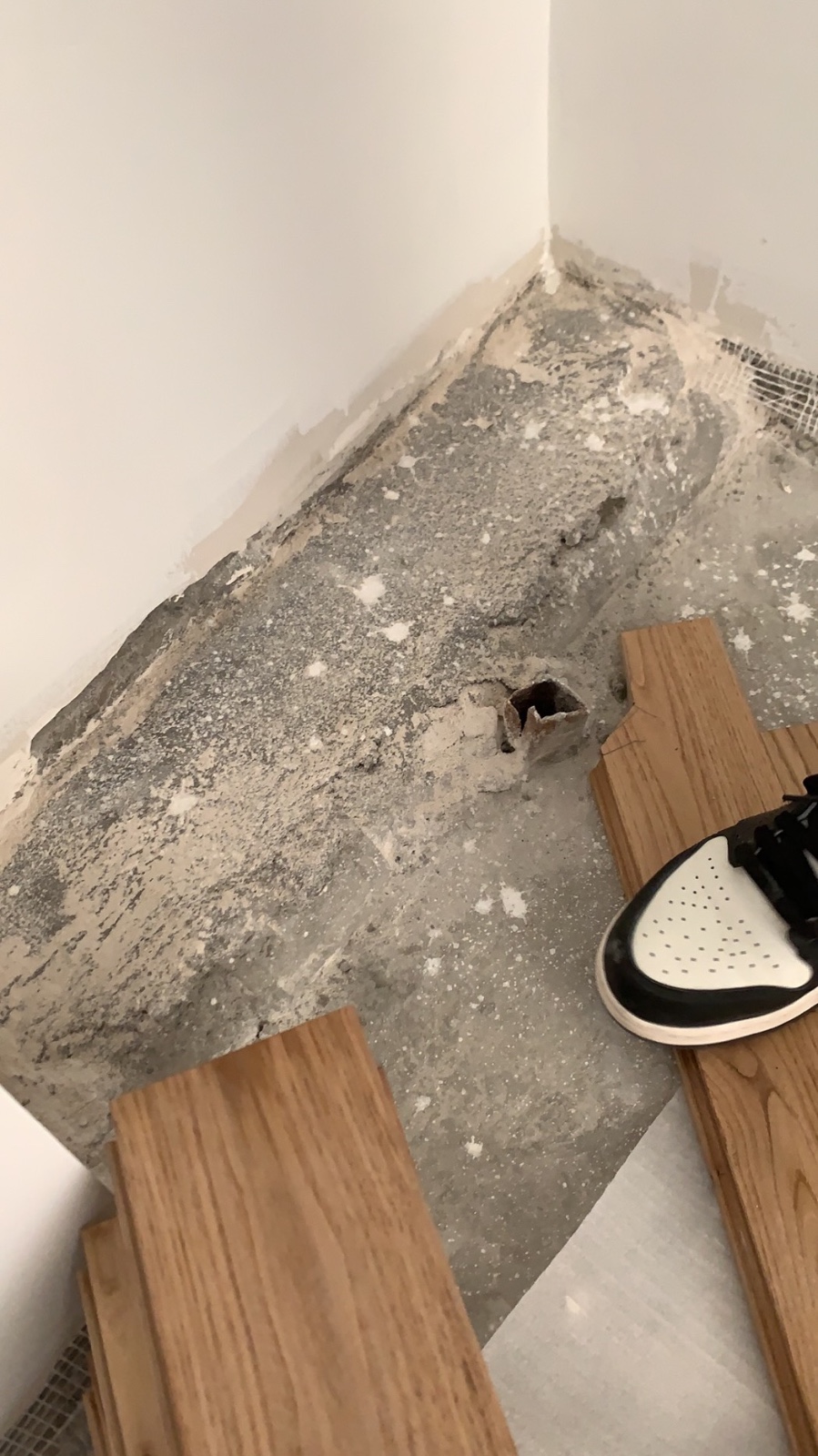

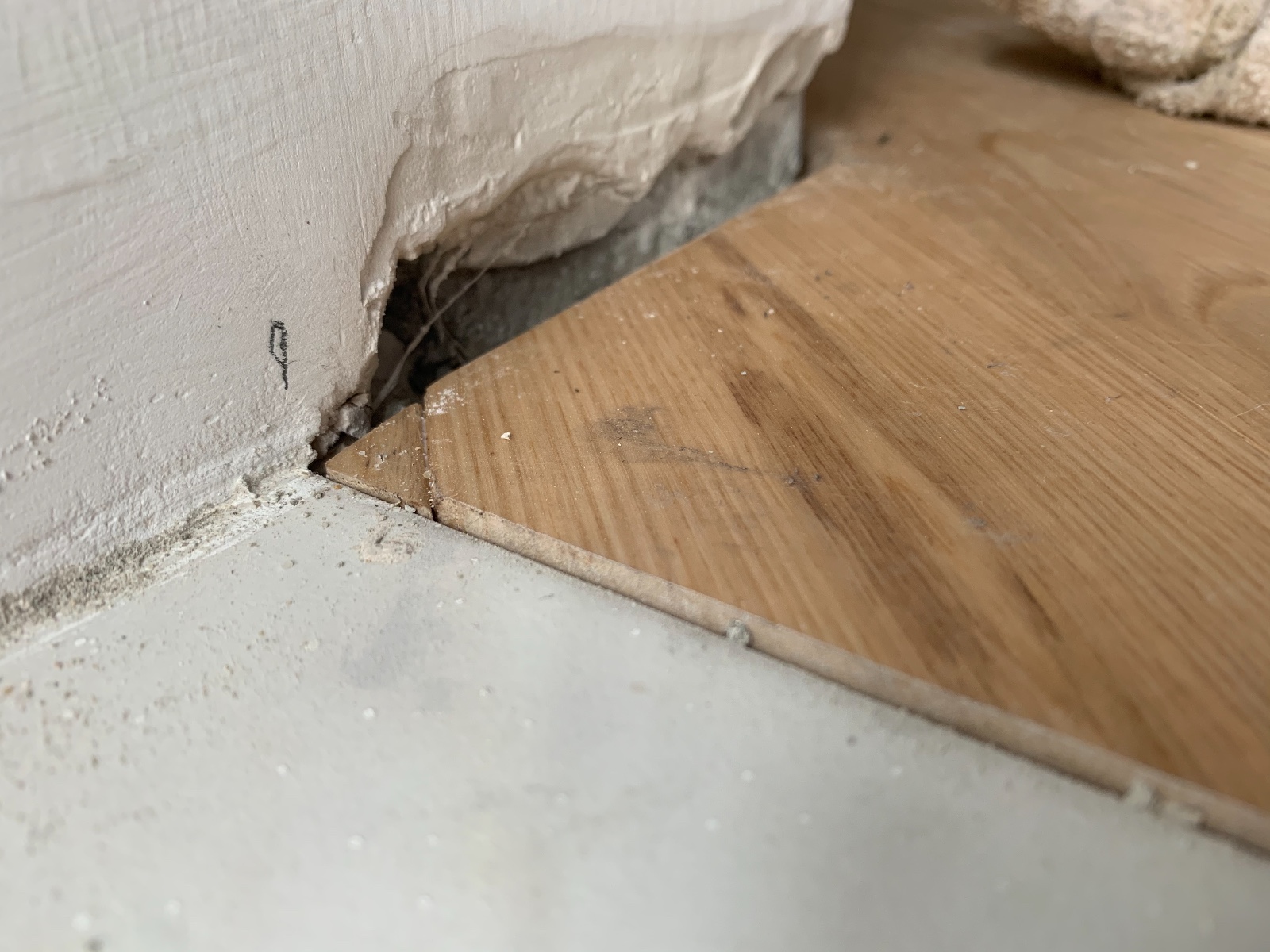

6.全屋地坪亂七八糟,收了4397元做地坪,懷疑全屋地坪未做,只是簡單局部水泥抹平,廚房比客廳低了0.8厘米很多,陽臺和客廳也不一樣高,導致瓷磚地板交界處層次不齊,要求返工,工人撬壞我實木地板,廁所地坪比門踏石低了1.1厘米。臥室客廳地坪不平,導致多處定制家具安裝中反復調整,切割家具!

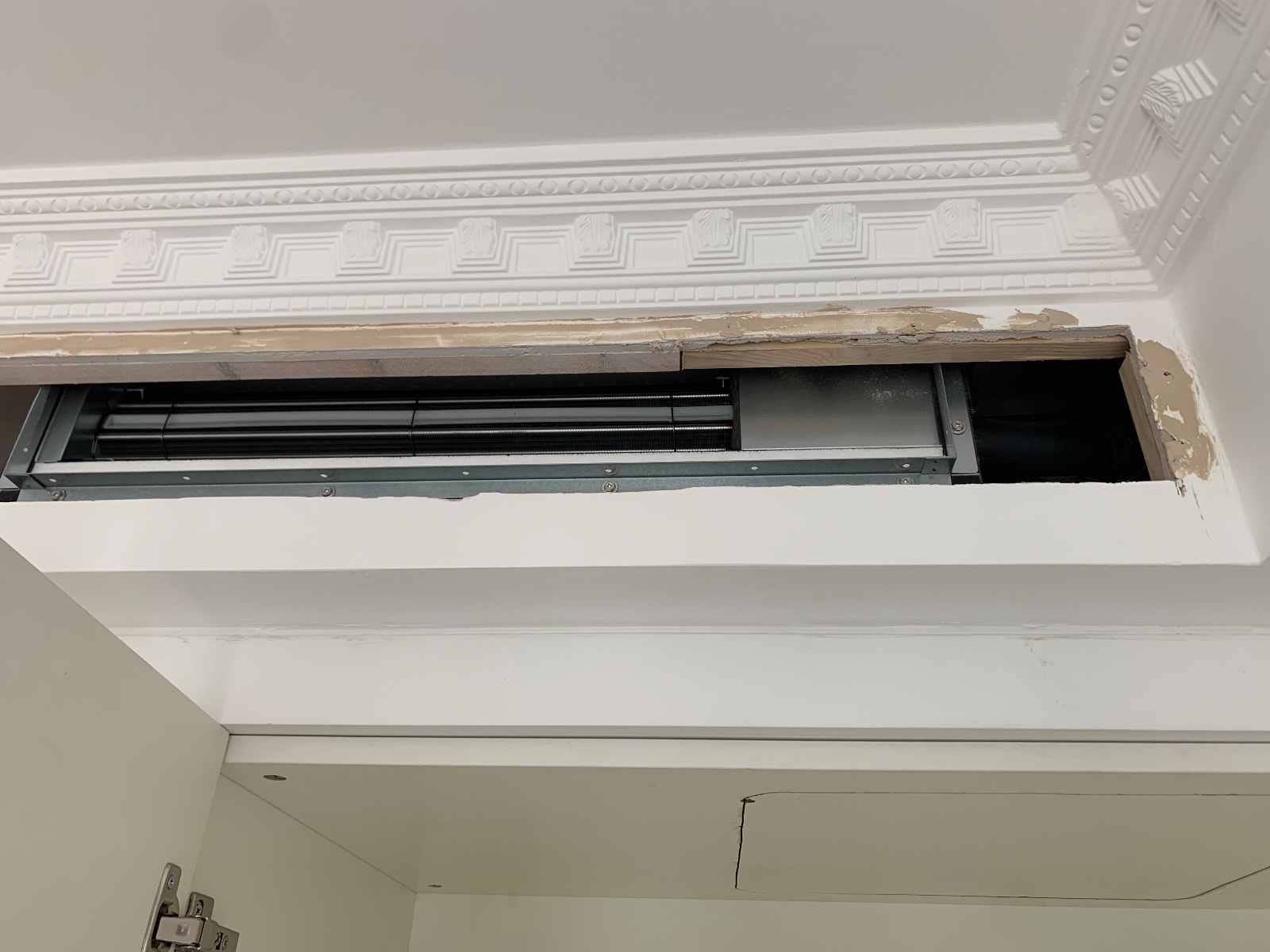

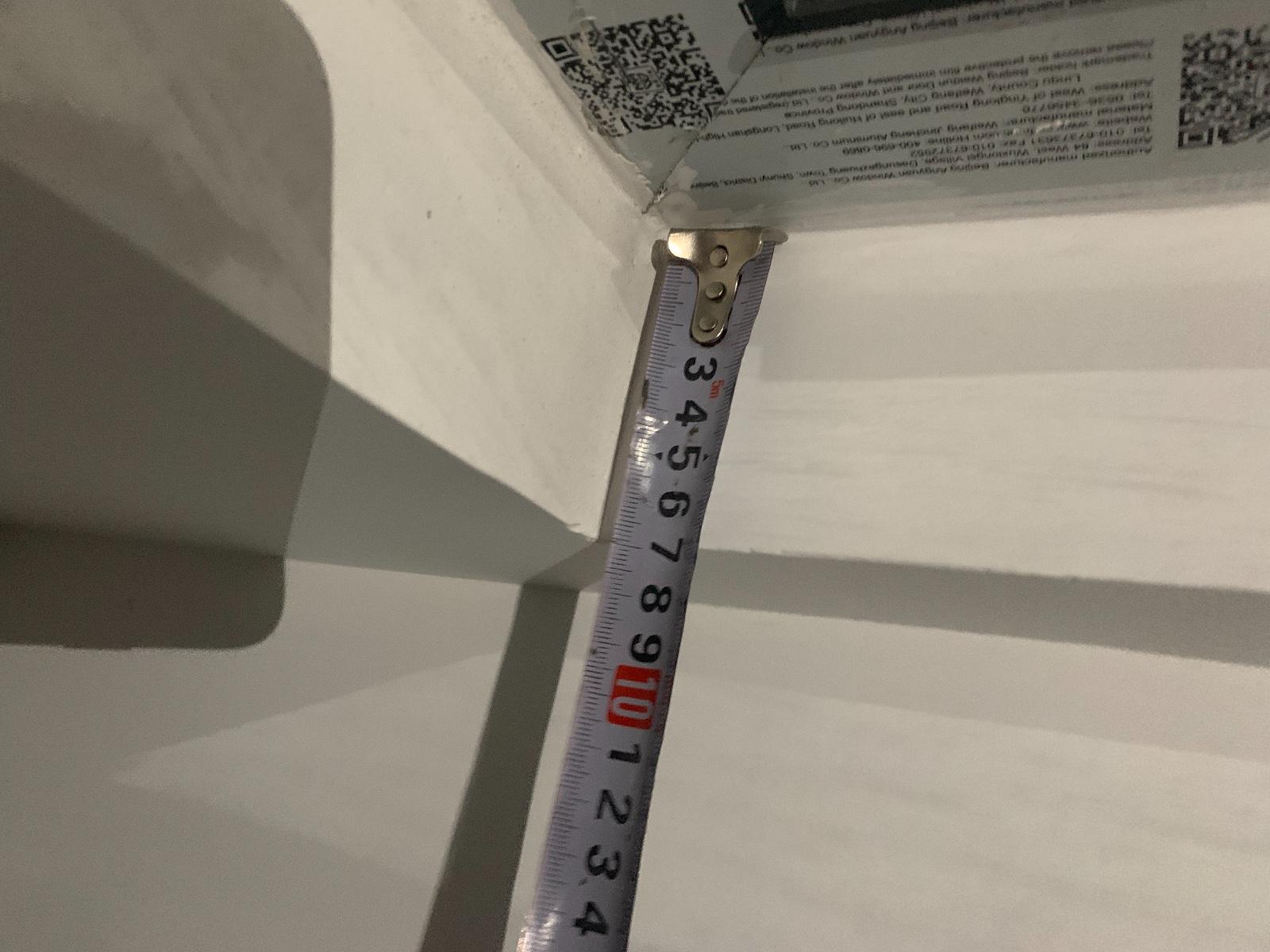

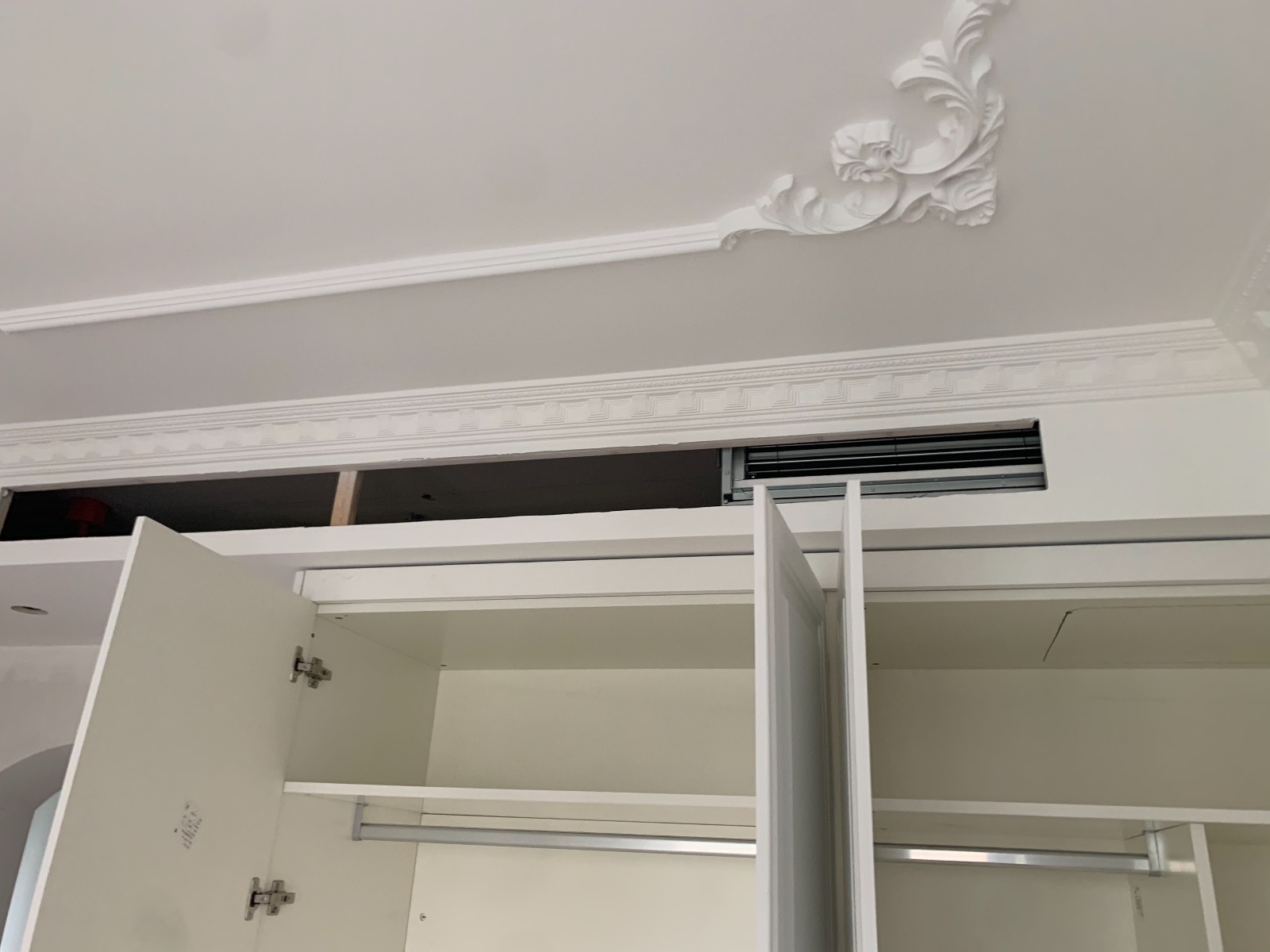

7.主臥中央空調機身緊貼石膏板吊頂,導致無法安裝導風板,裝修公司拒絕認錯整改

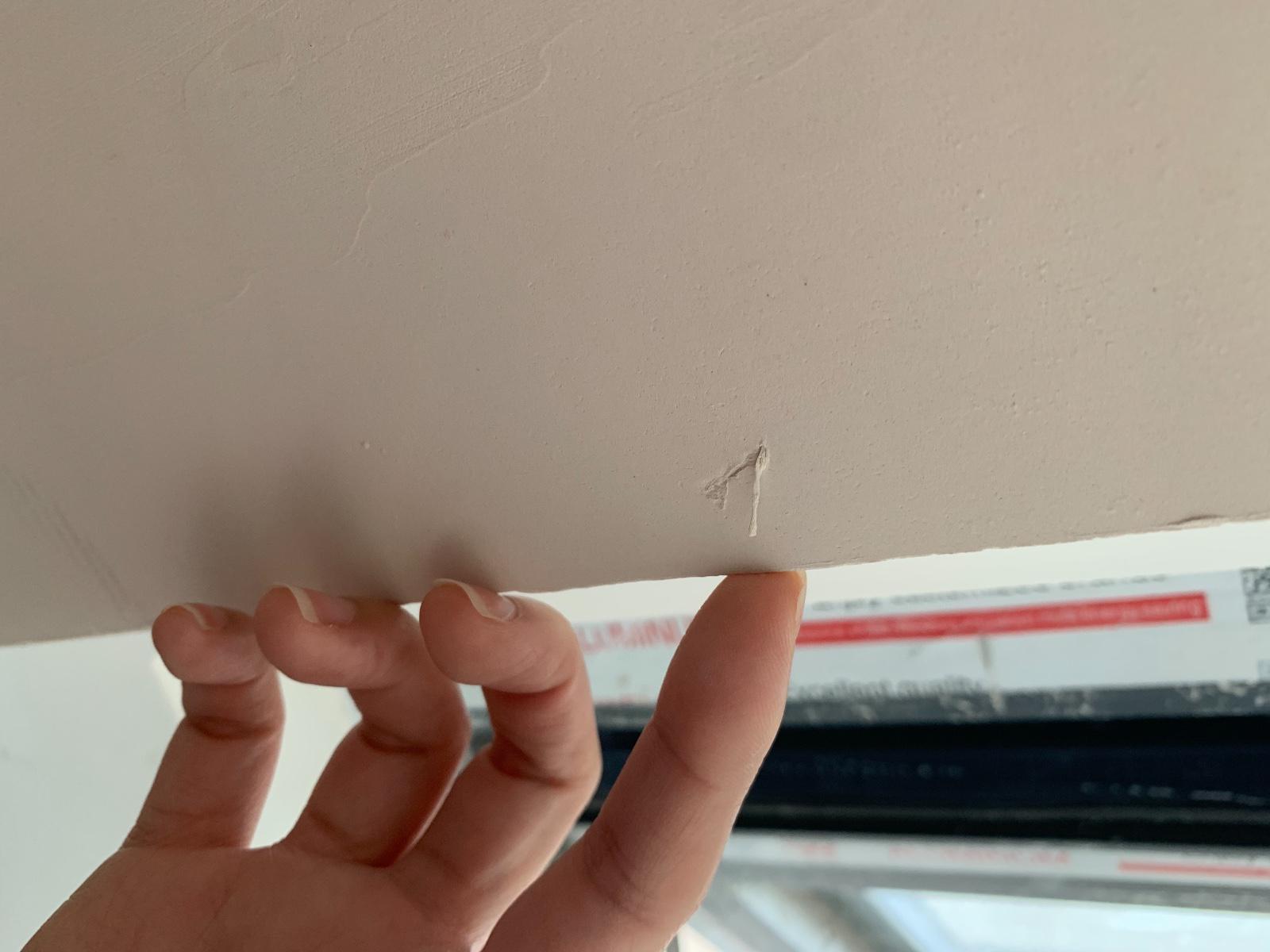

8.陽角不直到處都是波浪形的,陰角多處無膩?zhàn)踊驔](méi)涂料
9.春節前完成的部分涂料粉刷,春節后已經多處墻面開裂,慘不忍睹!

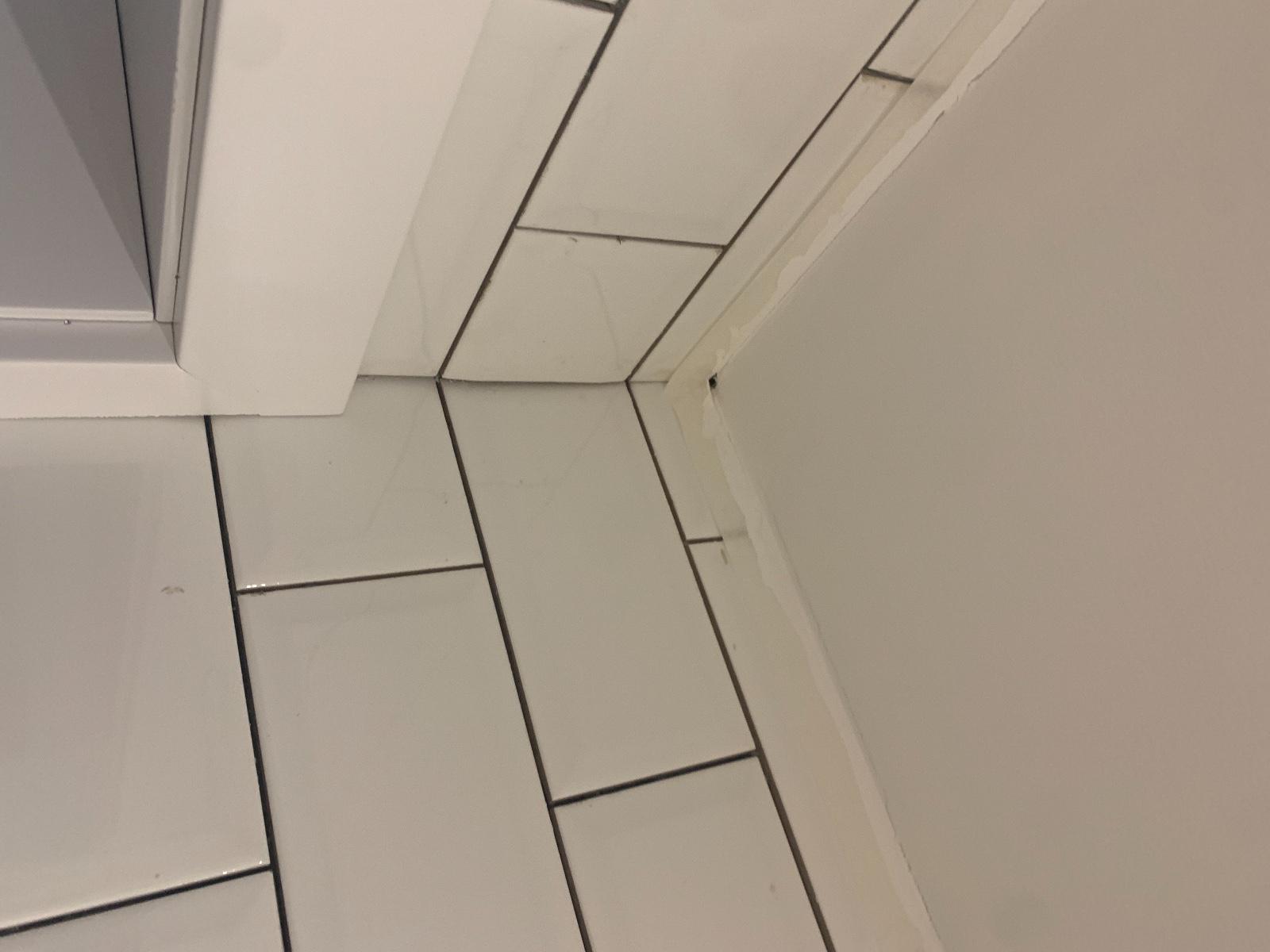

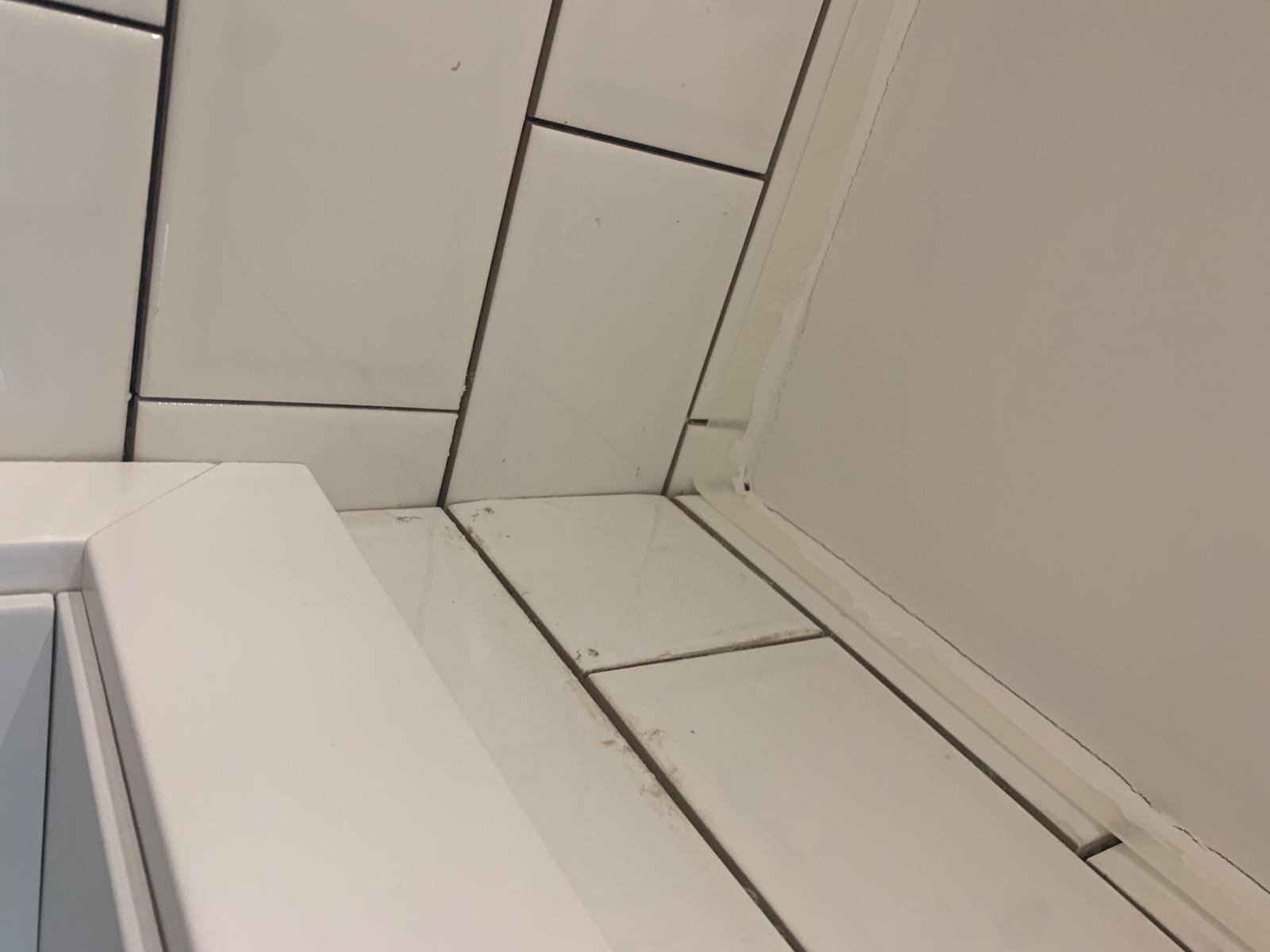

10.廁所90度的兩面墻,瓷磚貼的厚度不一樣

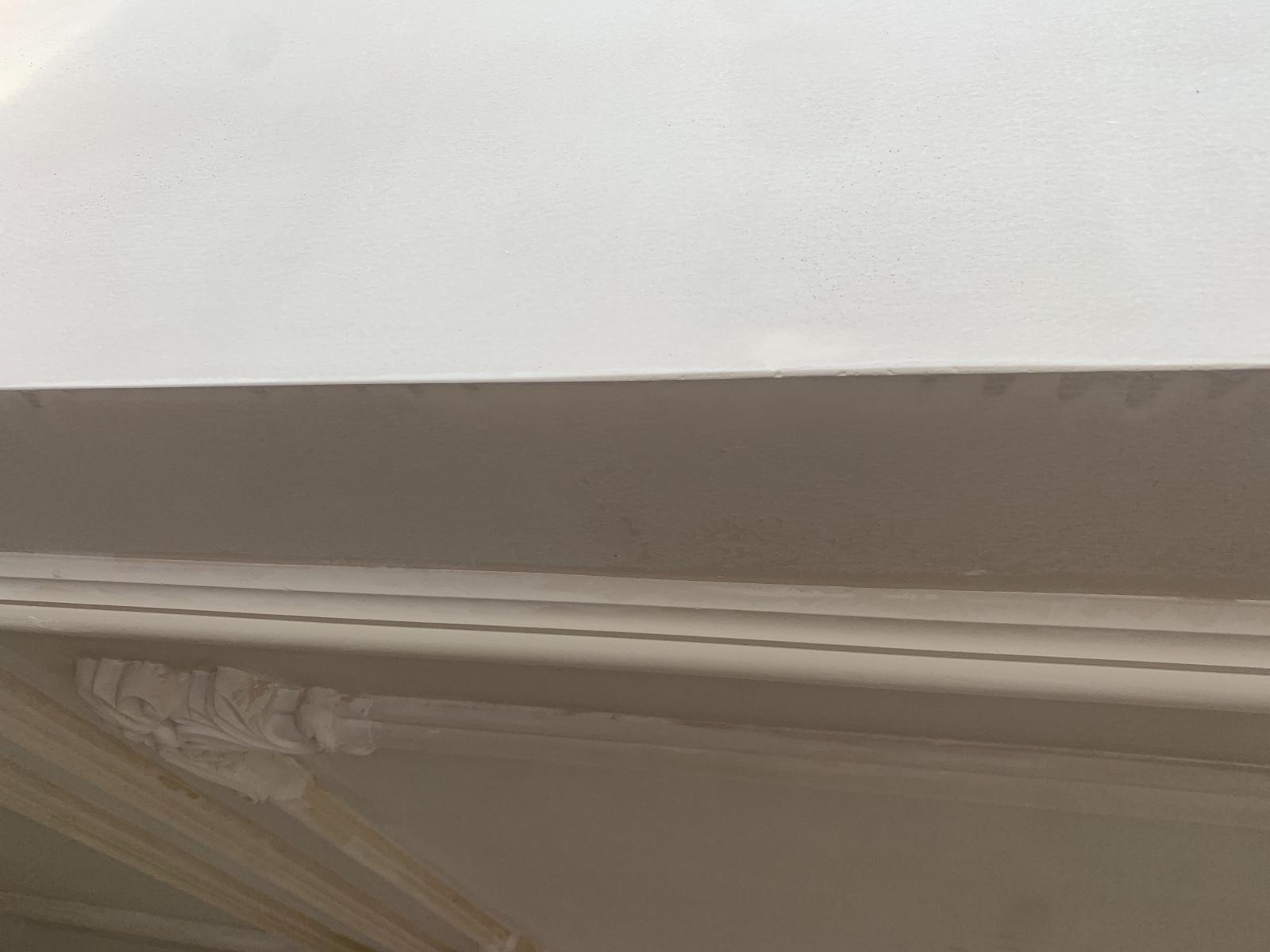

11.臥室頂部石膏線雕花內膩?zhàn)?,涂料已?jīng)掉落
12.3月5日安裝木飾面背景板做錯圖案,導致回廠返工,工期延誤兩周多,目前還未安裝

13.私藏增項中電線等材料,虛報消耗數量,收取額外費用

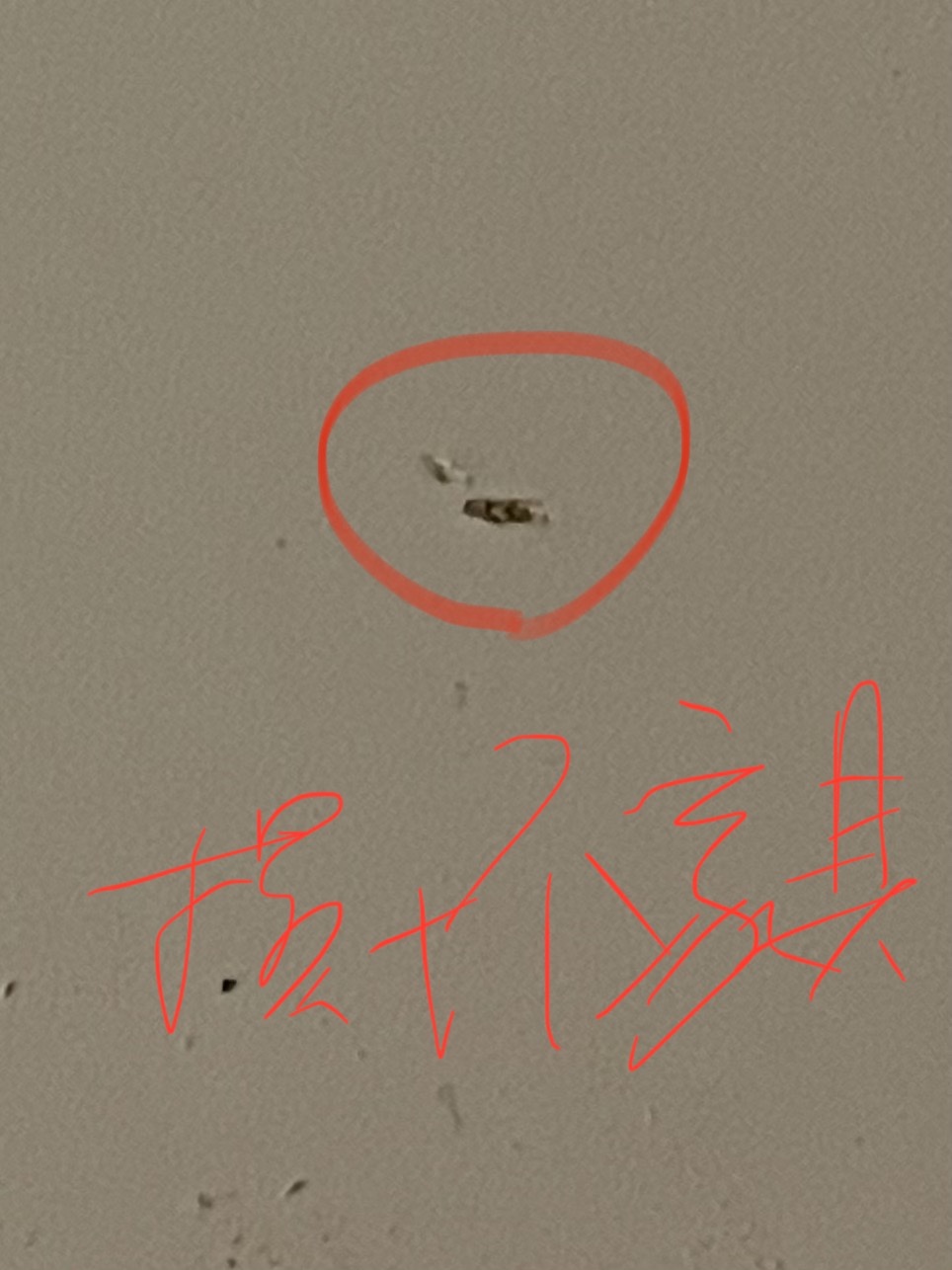

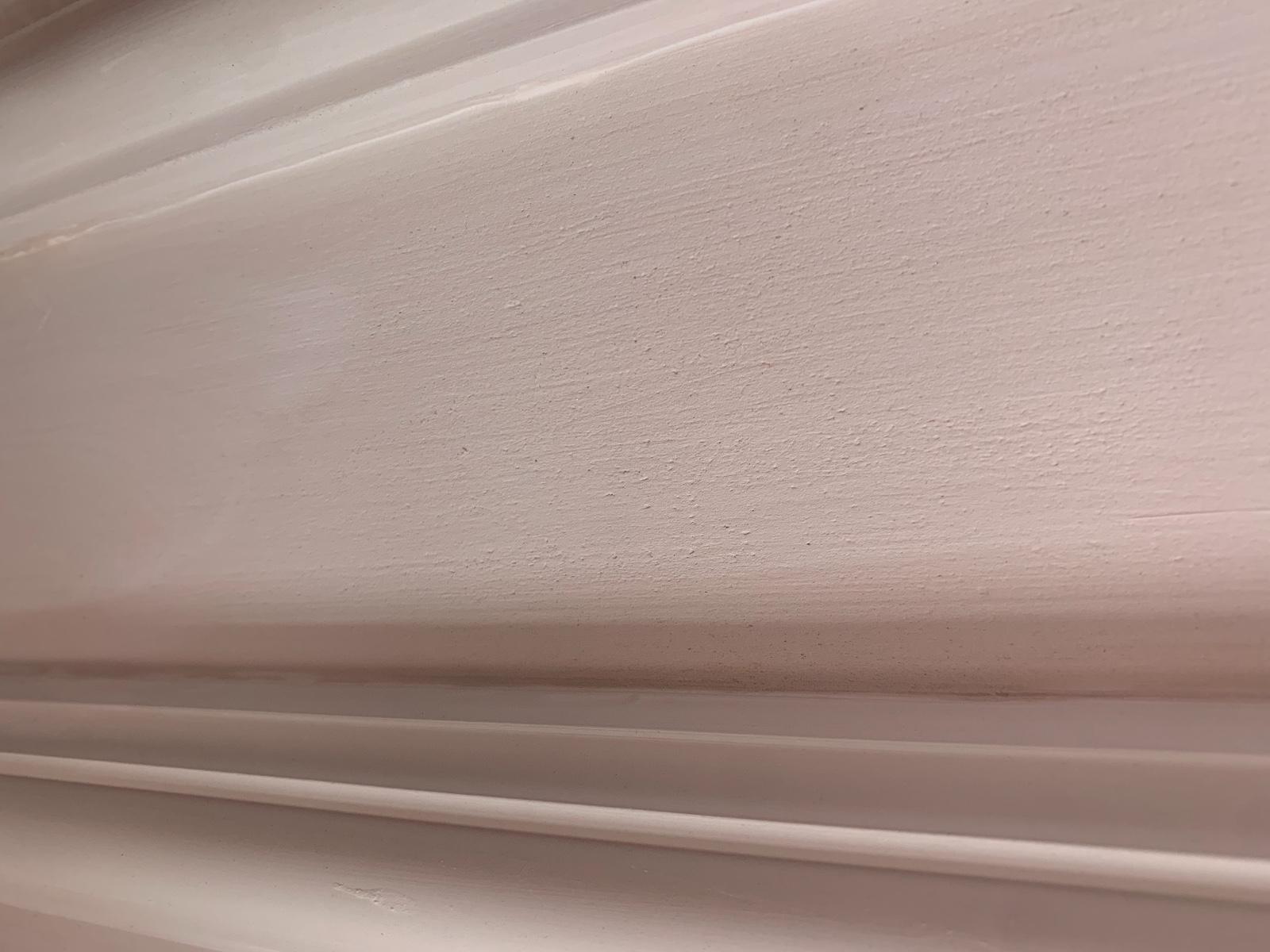

14.油漆工涂料刷的墻不平,有顆粒,有氣泡,說就這水平,拒不整改
15.僅刷完墻面底漆,要求驗收涂料,我不驗收,對方就停工拖延
16.合同中吊頂是輕鋼龍骨,實際說裝中央空調不能用輕鋼龍骨吊頂,只能木龍骨吊頂,價格還是收輕鋼龍骨的錢,石膏板也不是合同中的圣戈班

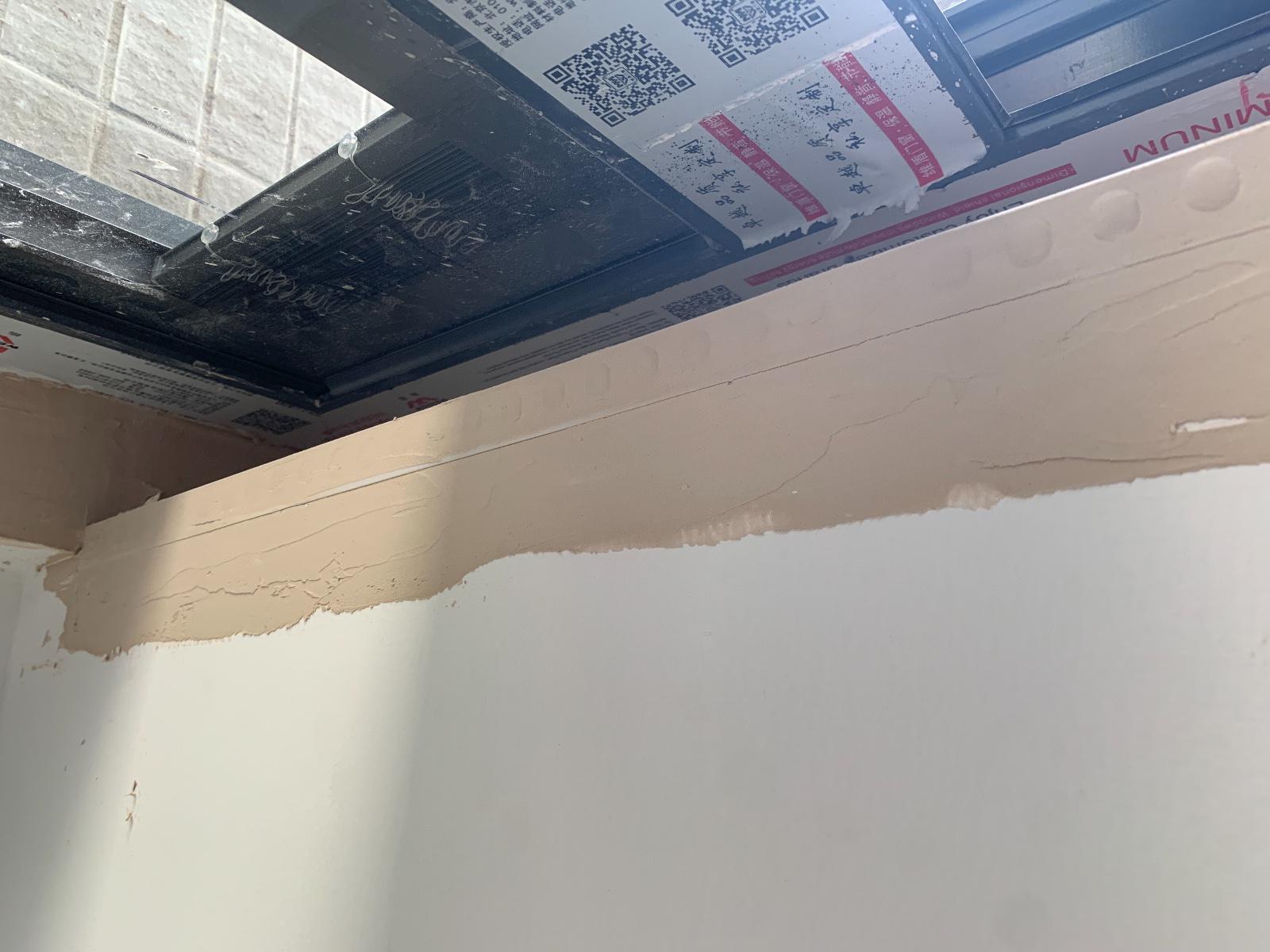

17.墻面沒上膩?zhàn)泳蜕系灼?,全墻都是氣?
歡迎來到上海裝潢網
用** (網友) 2021-08-16 11:52:37
用** (網友) 2021-08-16 11:54:34
用** (網友) 2021-09-13 11:55:21
用** (網友) 2021-10-11 23:11:31
小** (網友) 2021-10-28 23:29:21
用** (網友) 2022-08-16 22:38:04
