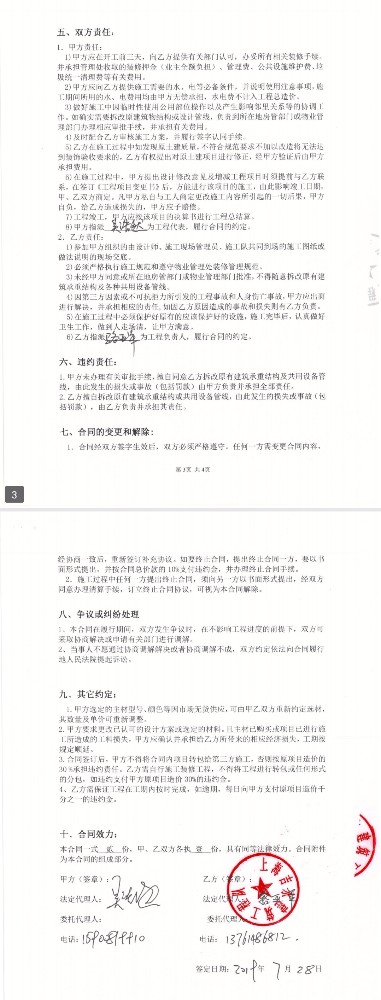

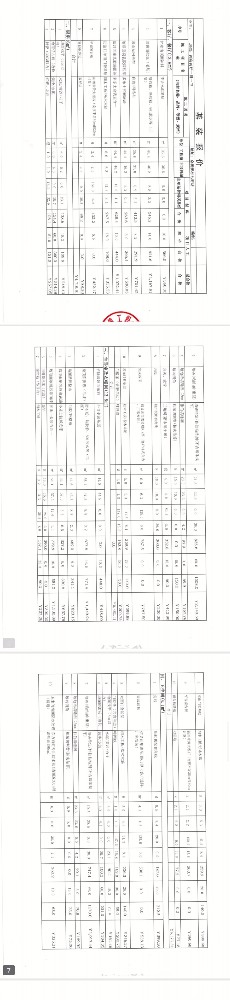

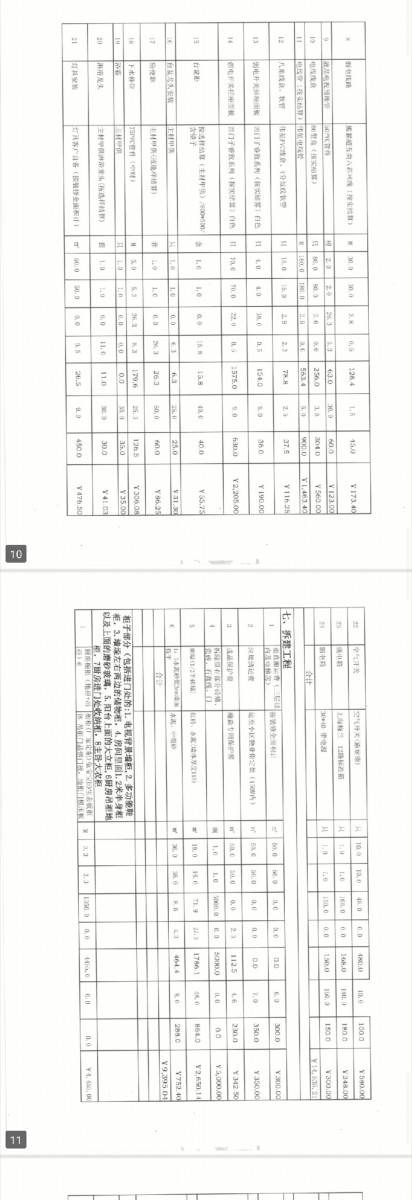

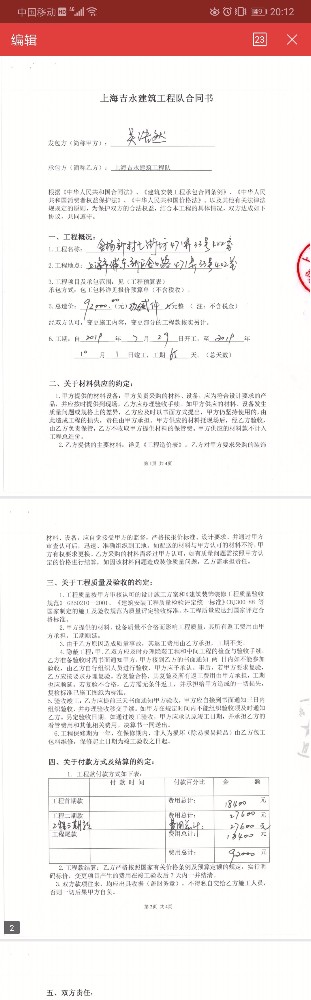

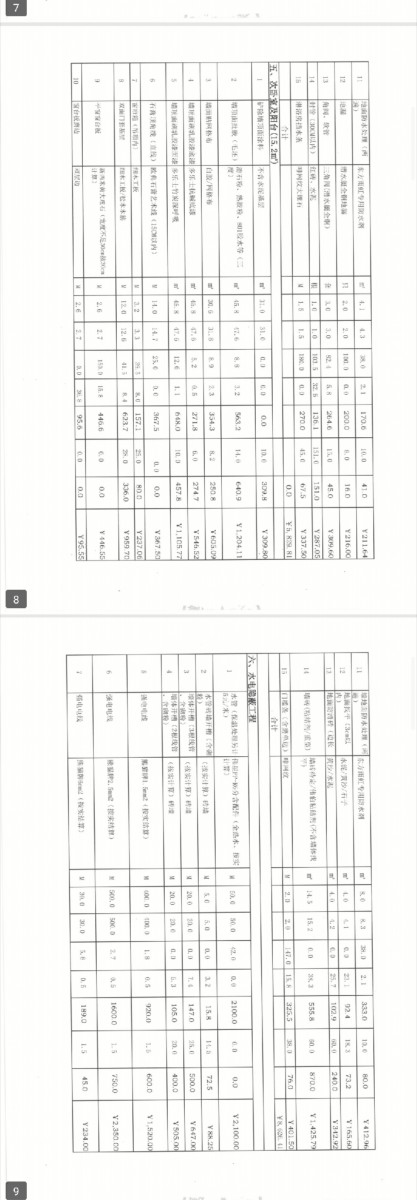

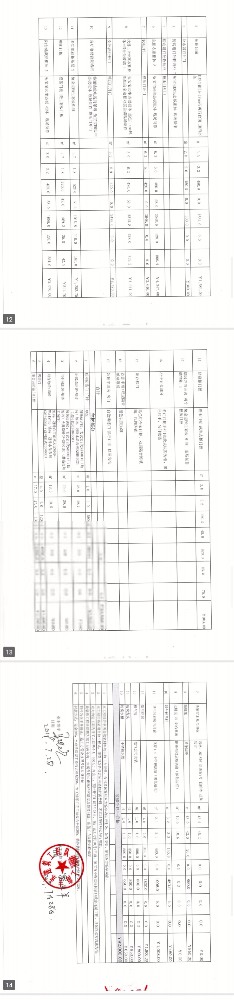

本人于2019年7月28日與上海市吉永建筑工程隊負責人駱亞軍簽署了裝修施工合同及工程造價明細單,協議約定竣工日為2019年10月1日,造價明細單內約定工程價格為包干式,即費用總價包含所有裝修所需費用,不再以任何形式另行增加。工程款總金額為9.2萬元人民幣,共分四期支付,分別為首期款20%,第二期款30%,第三期款30%,尾款20%。

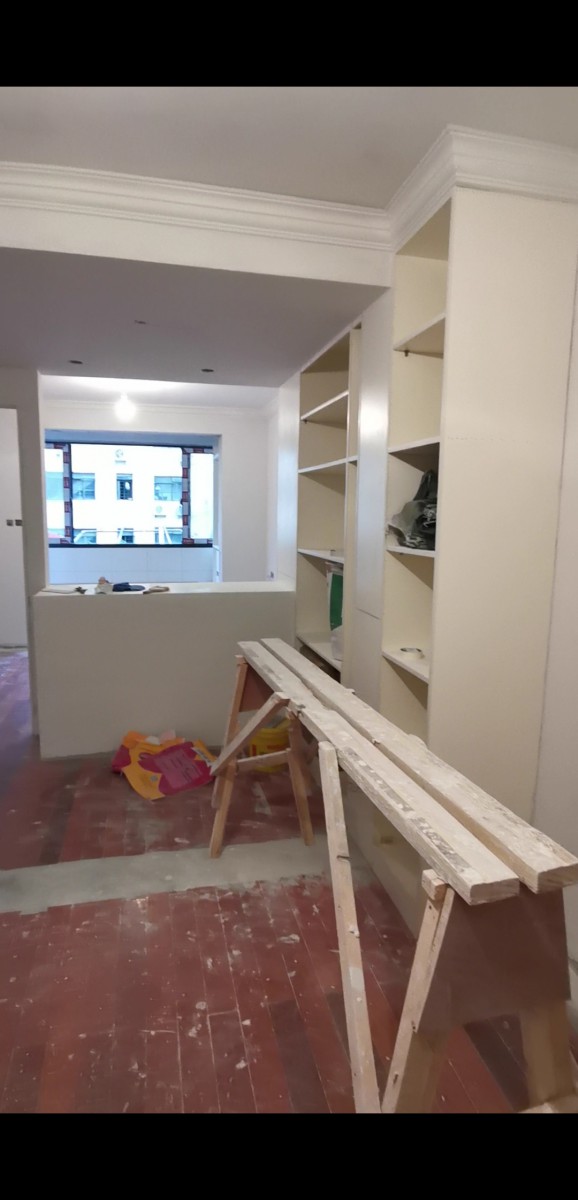

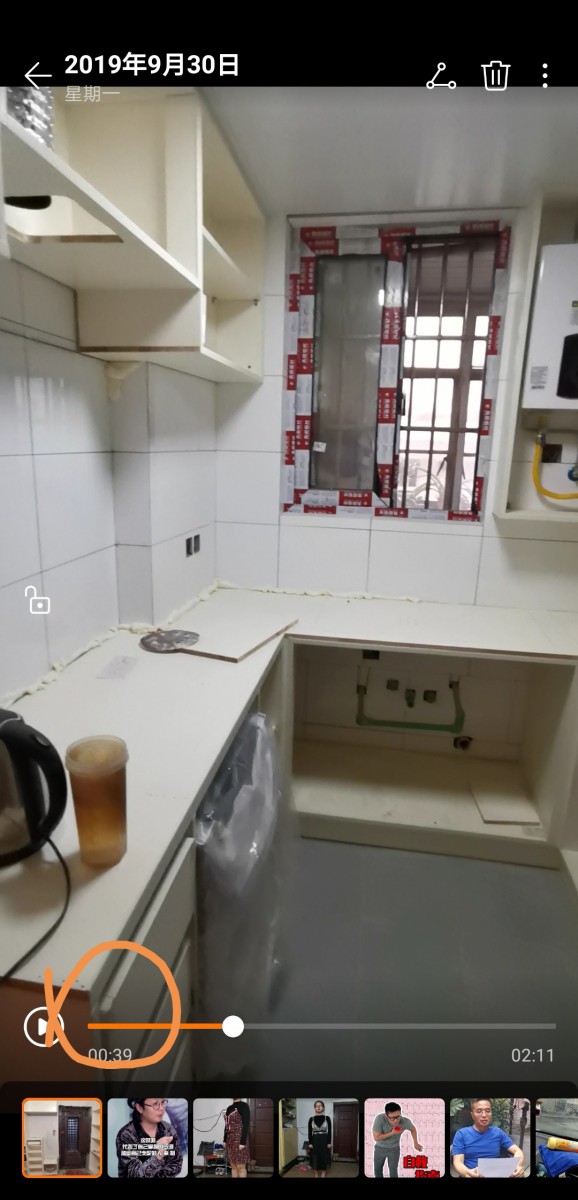

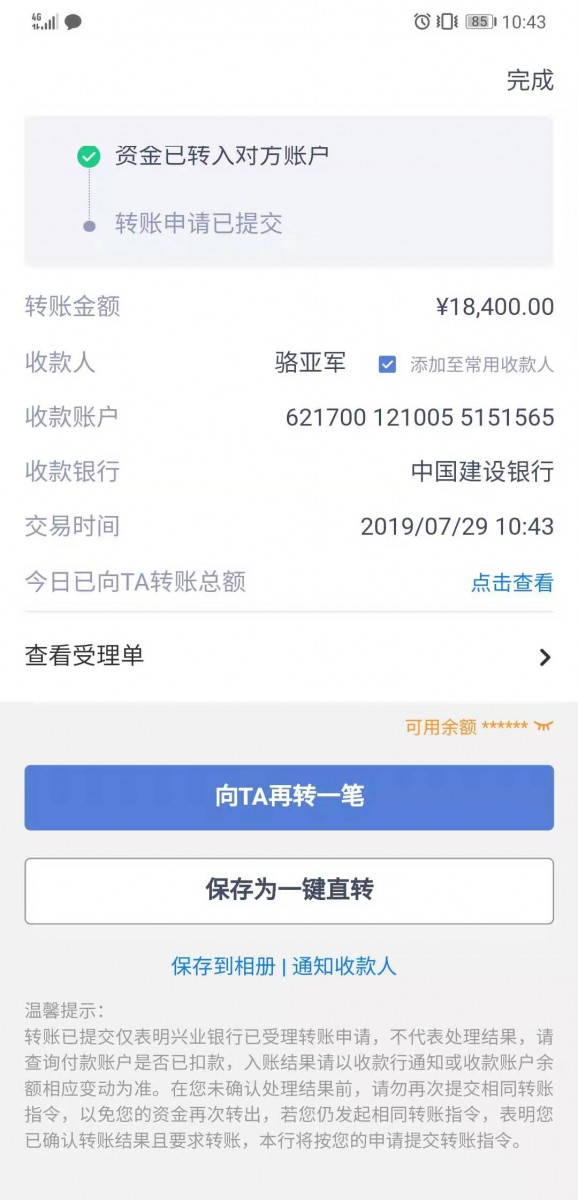

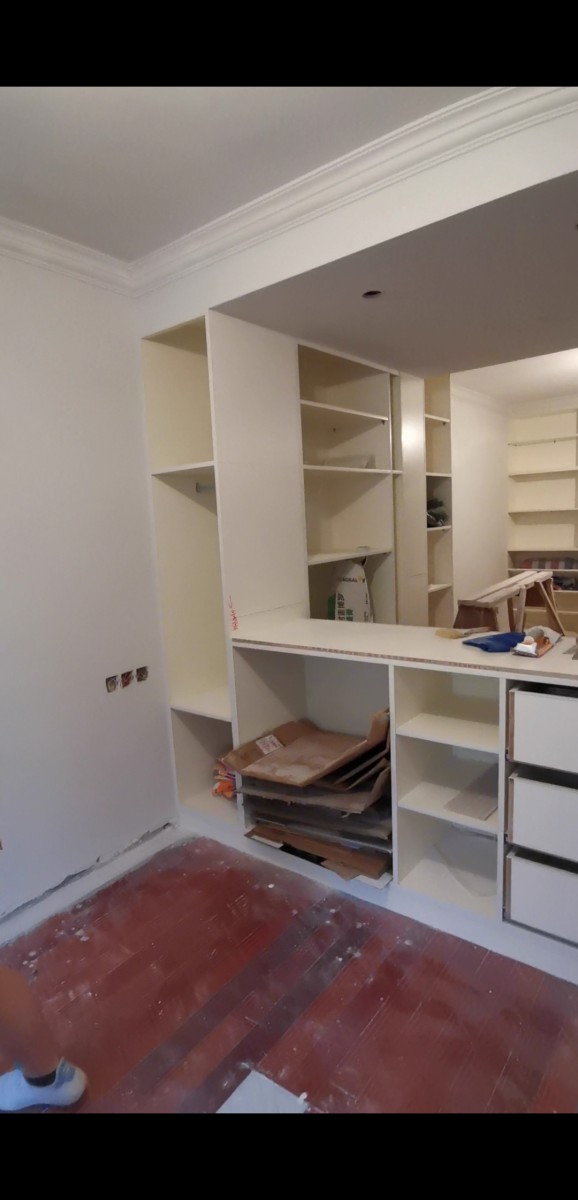

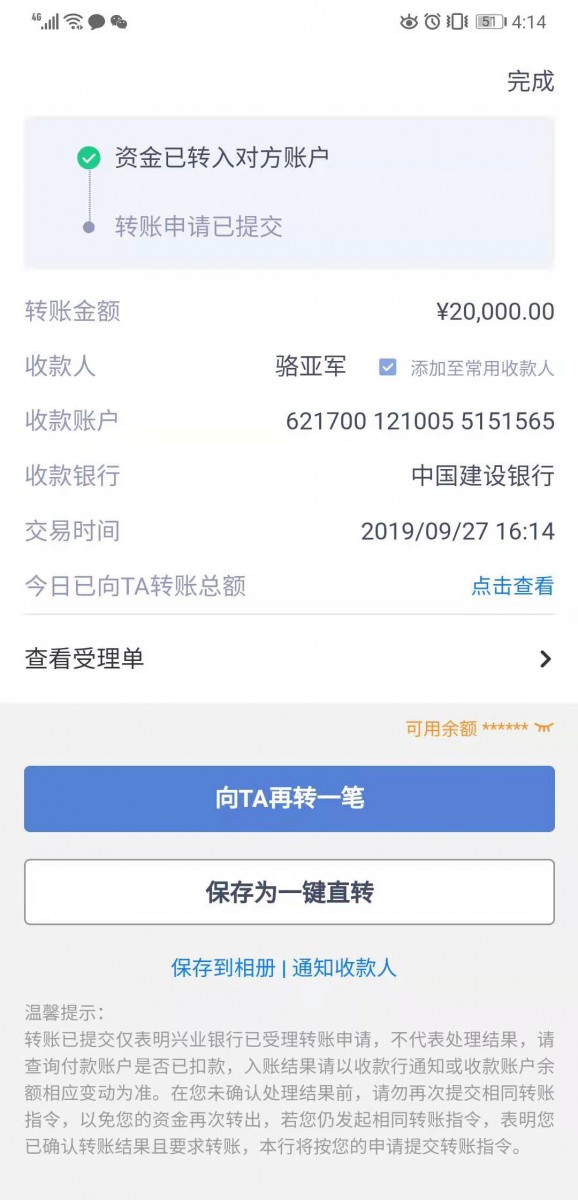

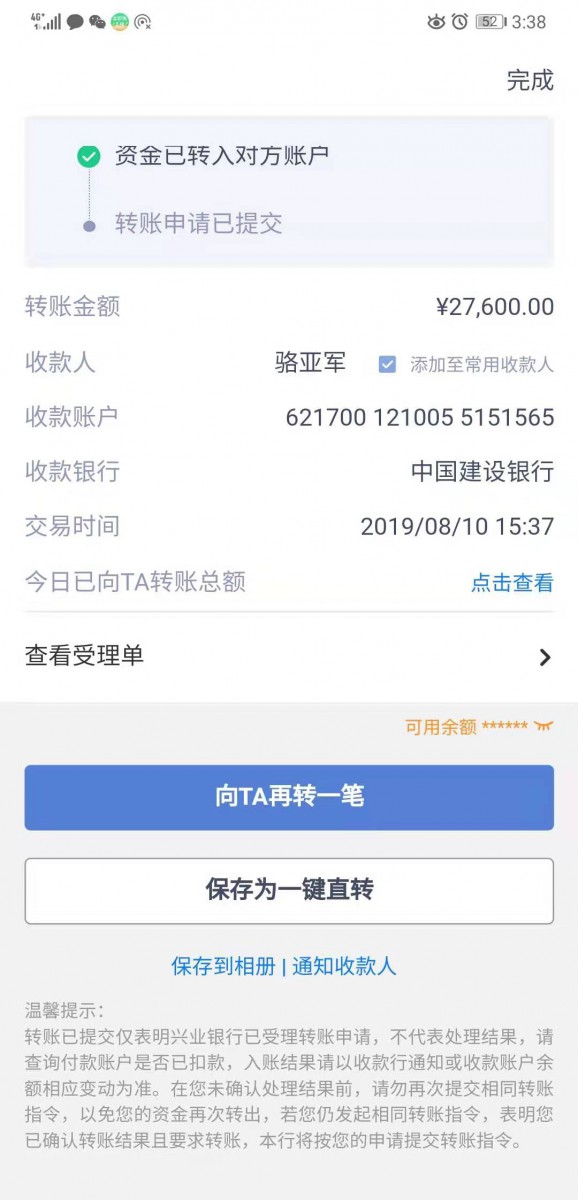

2019年7月29日現場開始施工,至今日(2019年10月29日)工程已逾期且超出約定竣工日近1個月,施工現場零零總總加起來近2個月無人施工,且瓷磚貼的參差不齊,地板異響,剩下房門,門套,踢腳線,柜門,鋁合金隔斷,水電收尾等其他工程沒有完工,目前我已支付7.36萬(前三期款項,共80%工程款)給駱亞軍,并墊付0.4萬相關材料費。負責人駱亞軍以各種理由推諉并拖延工期,從10月23日開始拒絕與我聯系,直到10月29日我才好不容易聯系上他,經溝通我被要求需將工程款總金額增加到12.5萬(即總金額需要再增加3.3萬),對方才愿意進行后面的工程,不然就不干。
